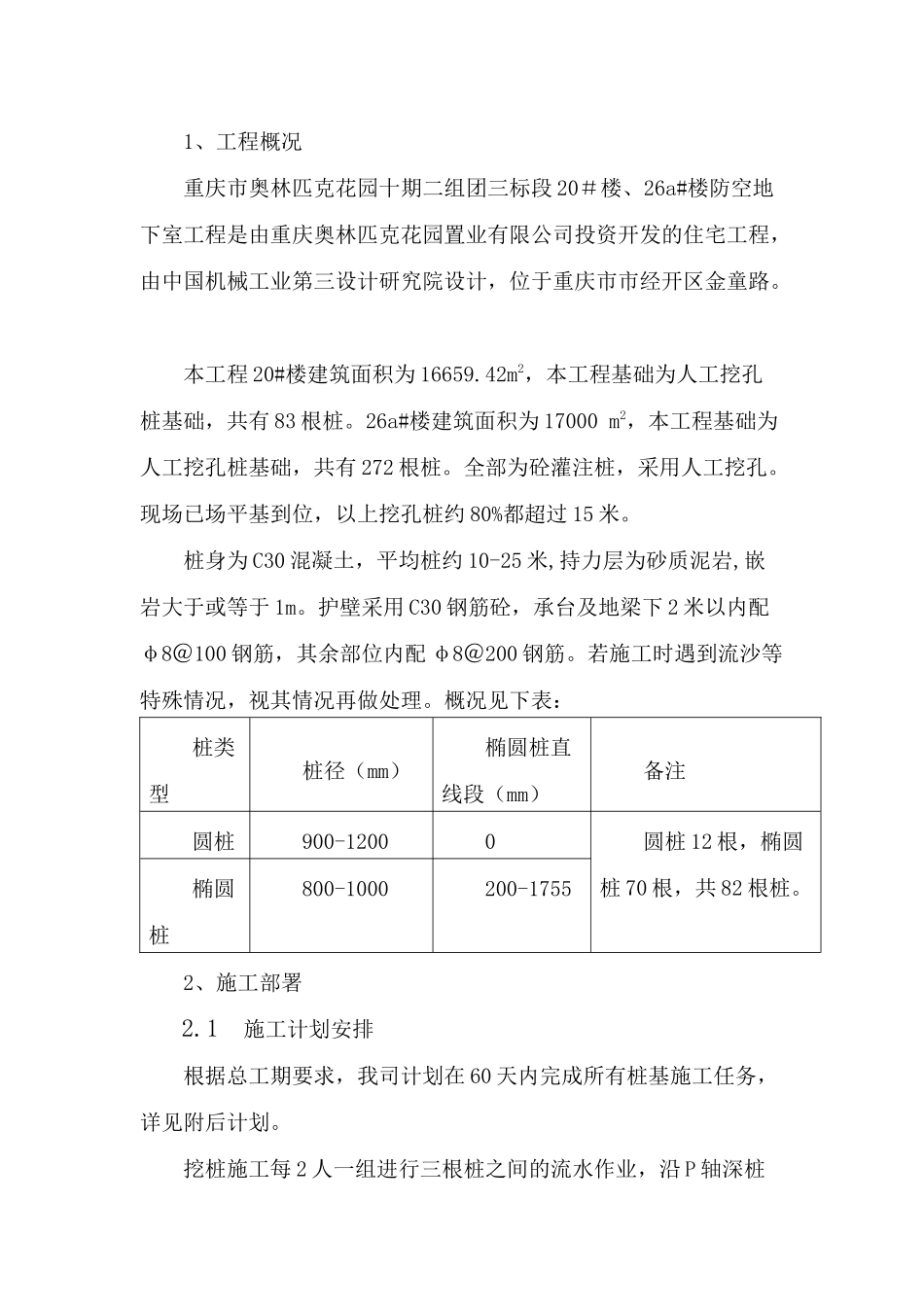

奥园10期二组团三标段超深挖孔桩施工专项方案编制单位:重庆山海建设(集团)有限公司编制人:审批人:编制时间:1、工程概况重庆市奥林匹克花园十期二组团三标段20#楼、26a#楼防空地下室工程是由重庆奥林匹克花园置业有限公司投资开发的住宅工程,由中国机械工业第三设计研究院设计,位于重庆市市经开区金童路
本工程20#楼建筑面积为16659
42m2,本工程基础为人工挖孔桩基础,共有83根桩
26a#楼建筑面积为17000m2,本工程基础为人工挖孔桩基础,共有272根桩
全部为砼灌注桩,采用人工挖孔
现场已场平基到位,以上挖孔桩约80%都超过15米
桩身为C30混凝土,平均桩约10-25米,持力层为砂质泥岩,嵌岩大于或等于1m
护壁采用C30钢筋砼,承台及地梁下2米以内配φ8@100钢筋,其余部位内配φ8@200钢筋
若施工时遇到流沙等特殊情况,视其情况再做处理
概况见下表:桩类型桩径(mm)椭圆桩直线段(mm)备注圆桩900-12000圆桩12根,椭圆桩70根,共82根桩
椭圆桩800-1000200-17552、施工部署2
1施工计划安排根据总工期要求,我司计划在60天内完成所有桩基施工任务,详见附后计划
挖桩施工每2人一组进行三根桩之间的流水作业,沿P轴深桩向A轴推进作业
组织方面:建立资源优先供给及监控体系,事先充分计划准备,优化资源配置,抽调优势人员管理
安全方面:安全重点监控,重点教育,落实安全责任人,编制安全专项方案,并反复论证,确保安全万无一失
质量方面:编制专项施工方案,坚持样板带路,严把过程控制
1、人工挖孔桩(1)特点:工程量大,桩长度较深(最长达到30米),部分桩位于斜坡之上施工难度较大,钢性角、成孔质量难控制
(2)工期保证措施:进场三通后,立即着手塔吊安装,并将塔吊在桩开工时投入使用

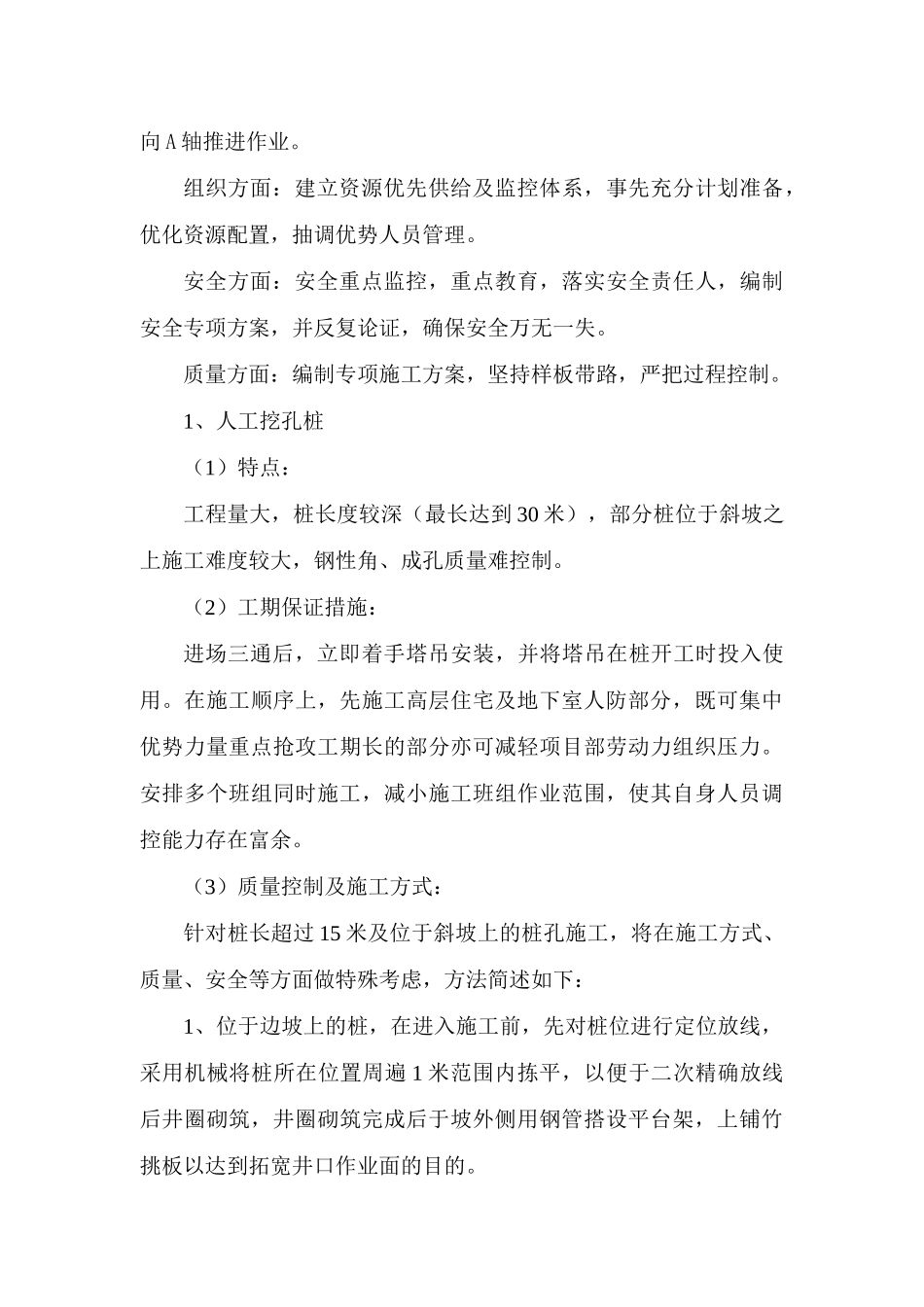

在施工顺序上,先施工高层住宅及地下室人防部分,既可集中优势力量重点抢攻
