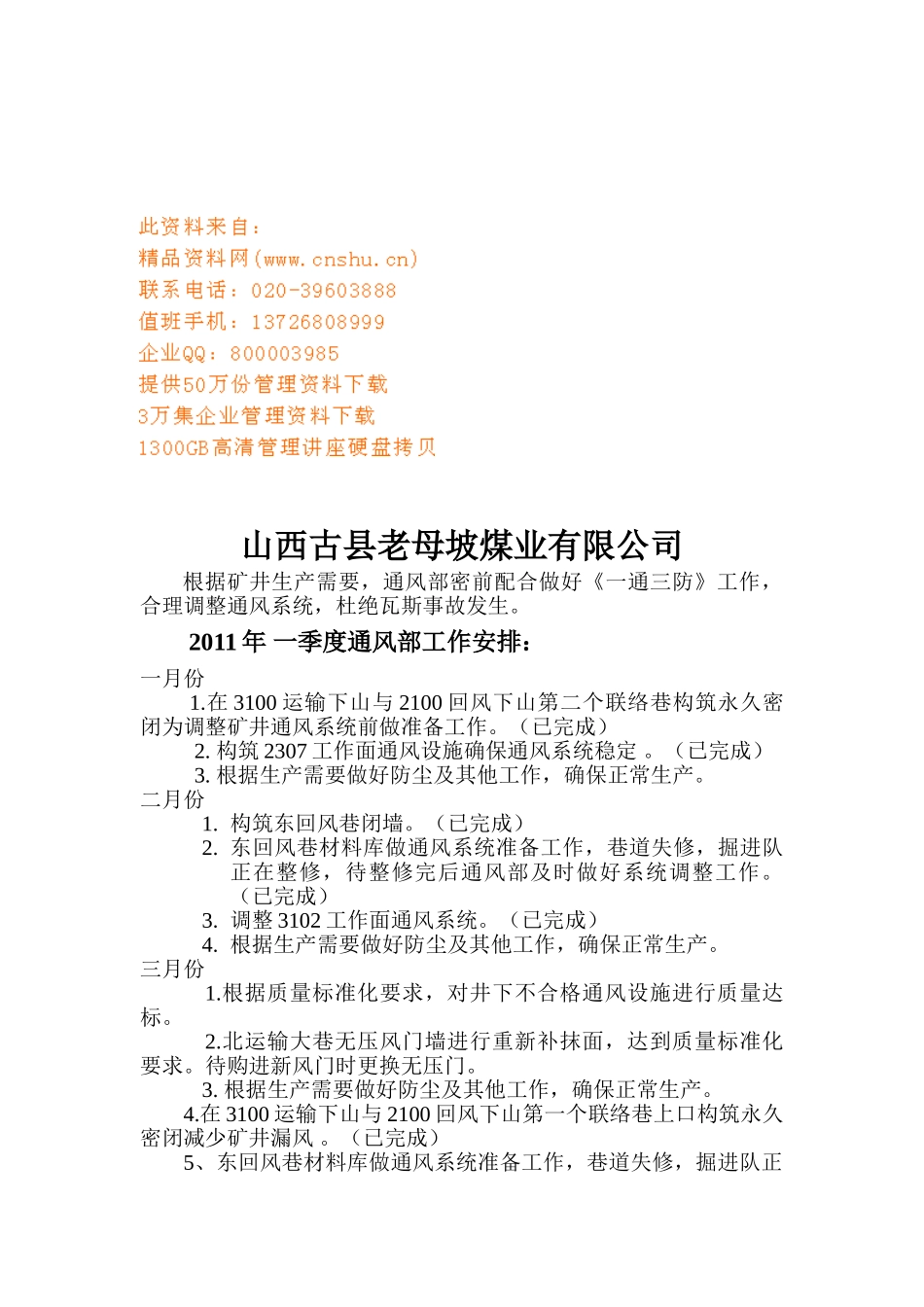

山西古县老母坡煤业有限公司根据矿井生产需要,通风部密前配合做好《一通三防》工作,合理调整通风系统,杜绝瓦斯事故发生
2011年一季度通风部工作安排:一月份1
在3100运输下山与2100回风下山第二个联络巷构筑永久密闭为调整矿井通风系统前做准备工作
(已完成)2
构筑2307工作面通风设施确保通风系统稳定
(已完成)3
根据生产需要做好防尘及其他工作,确保正常生产
构筑东回风巷闭墙
(已完成)2
东回风巷材料库做通风系统准备工作,巷道失修,掘进队正在整修,待整修完后通风部及时做好系统调整工作
(已完成)3

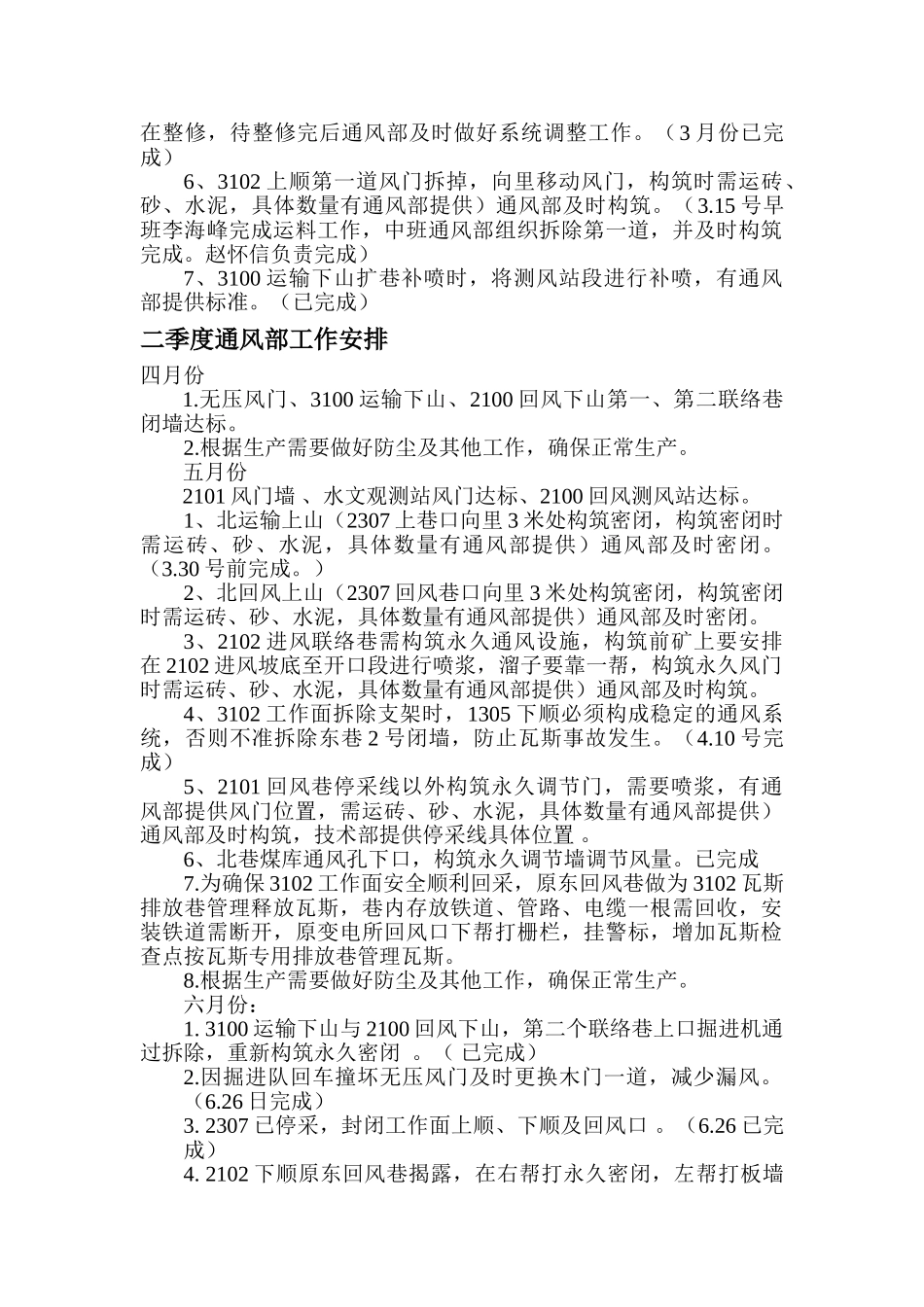

调整3102工作面通风系统
(已完成)4
根据生产需要做好防尘及其他工作,确保正常生产
根据质量标准化要求,对井下不合格通风设施进行质量达标
北运输大巷无压风门墙进行重新补抹面,达到质量标准化要求
待购进新风门时更换无压门
根据生产需要做好防尘及其他工作,确保正常生产
在3100运输下山与2100回风下山第一个联络巷上口构筑永久密闭减少矿井漏风
(已完成)5、东回风巷材料库做通风系统准备工作,巷道失修,掘进队正在整修,待整修完后通风部及时做好系统调整工作
(3月份已完成)6、3102上顺第一道风门拆掉,向里移动风门,构筑时需运砖、砂、水泥,具体数量有通风部提供)通风部及时构筑
15号早班李海峰完成运料工作,中班通风部组织拆除第一道,并及时构筑完成
赵怀信负责完成)7、3100运输下山扩巷补喷时,将测风站段进行补喷,有通风部提供标准

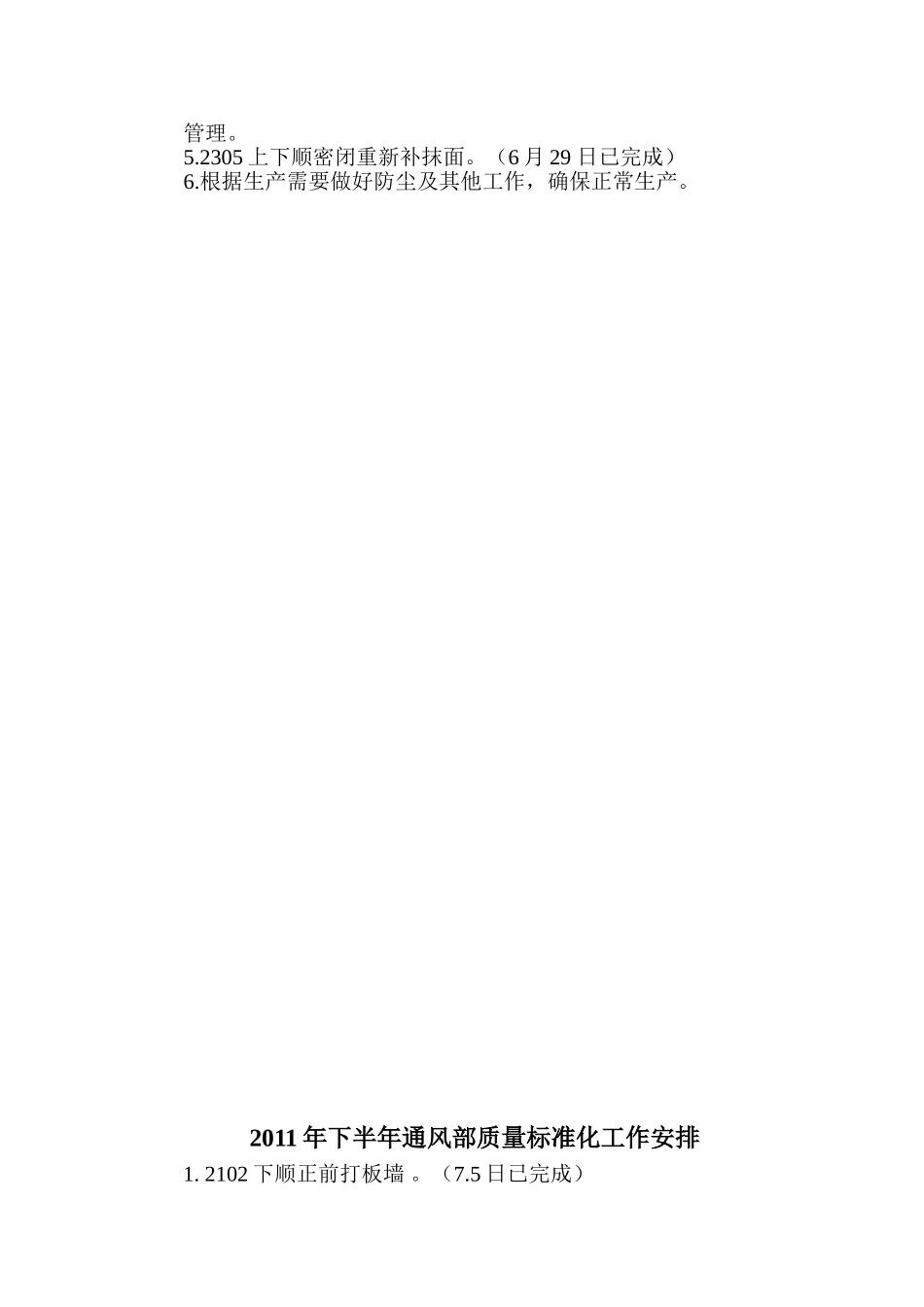

(已完成)二季度通风部工作安排四月份1
无压风门、3100运输下山、2100回风下山第一、第二联络巷闭墙达标
根据生产需要做好防尘及其他工作,确保正常生产
五月份2101风门墙、水文观测站风门达标、2100回风测风站达标
1、北运输上山(2307上巷口向里3米处构筑密闭,构筑密闭时需运砖、砂、水泥,具体
