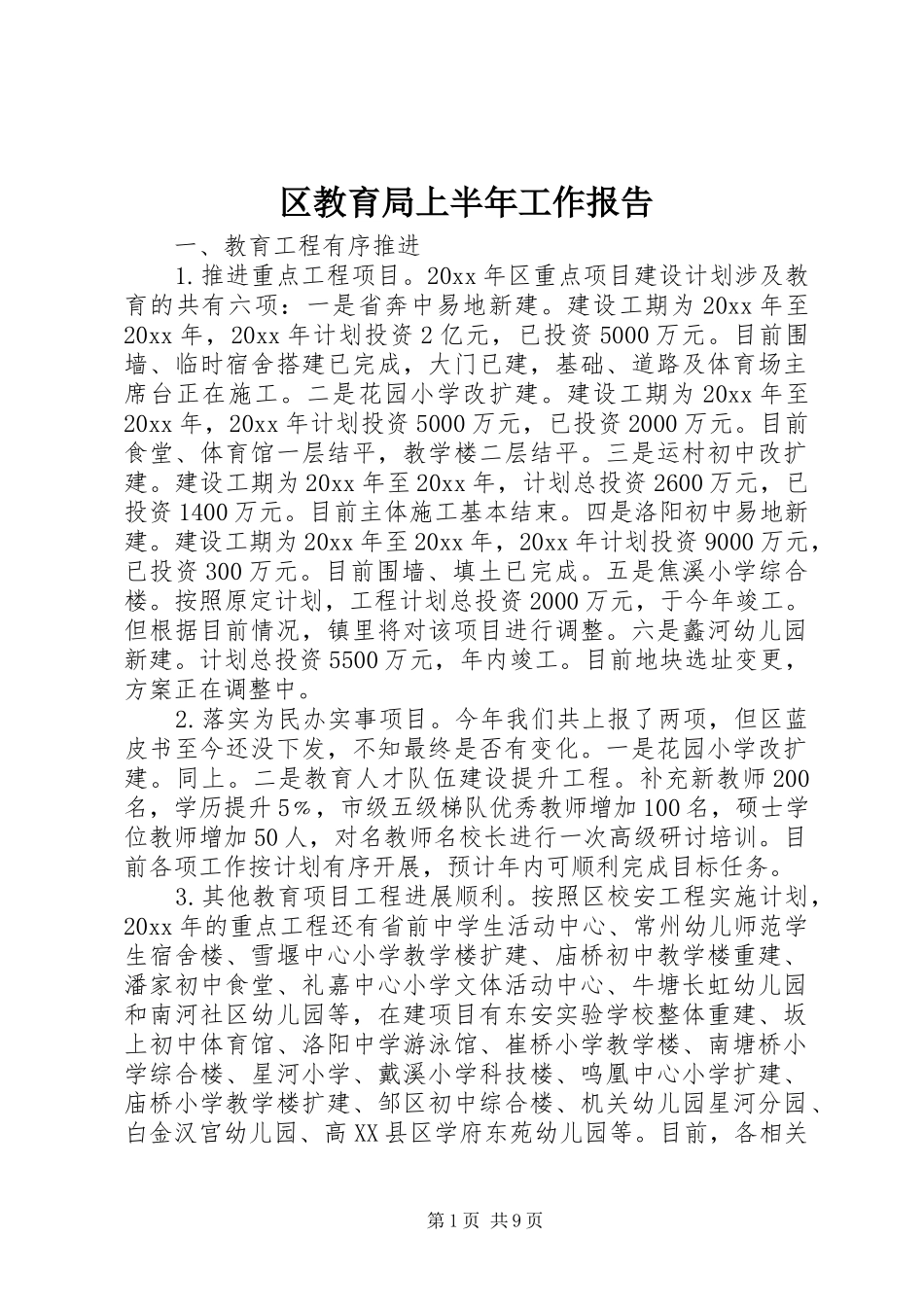

区教育局上半年工作报告一、教育工程有序推进1
推进重点工程项目
20xx年区重点项目建设计划涉及教育的共有六项:一是省奔中易地新建
建设工期为20xx年至20xx年,20xx年计划投资2亿元,已投资5000万元
目前围墙、临时宿舍搭建已完成,大门已建,基础、道路及体育场主席台正在施工
二是花园小学改扩建
建设工期为20xx年至20xx年,20xx年计划投资5000万元,已投资2000万元
目前食堂、体育馆一层结平,教学楼二层结平
三是运村初中改扩建
建设工期为20xx年至20xx年,计划总投资2600万元,已投资1400万元
目前主体施工基本结束
四是洛阳初中易地新建
建设工期为20xx年至20xx年,20xx年计划投资9000万元,已投资300万元
目前围墙、填土已完成
五是焦溪小学综合楼
按照原定计划,工程计划总投资2000万元,于今年竣工
但根据目前情况,镇里将对该项目进行调整
六是蠡河幼儿园新建
计划总投资5500万元,年内竣工
目前地块选址变更,方案正在调整中
落实为民办实事项目
今年我们共上报了两项,但区蓝皮书至今还没下发,不知最终是否有变化
一是花园小学改扩建
二是教育人才队伍建设提升工程
补充新教师200名,学历提升5﹪,市级五级梯队优秀教师增加100名,硕士学位教师增加50人,对名教师名校长进行一次高级研讨培训
目前各项工作按计划有序开展,预计年内可顺利完成目标任务
其他教育项目工程进展顺利
按照区校安工程实施计划,20xx年的重点工程还有省前中学生活动中心、常州幼儿师范学生宿舍楼、雪堰中心小学教学楼扩建、庙桥初中教学楼重建、潘家初中食堂、礼嘉中心小学文体活动中心、牛塘长虹幼儿园和南河社区幼儿园等,在建项目有东安实验学校整体重建、坂上初中体育馆、洛阳中学游泳馆、崔桥小学教学楼、南塘桥小学综合楼、星河小学、戴溪小学科技楼、鸣凰中心小学扩建、庙桥
