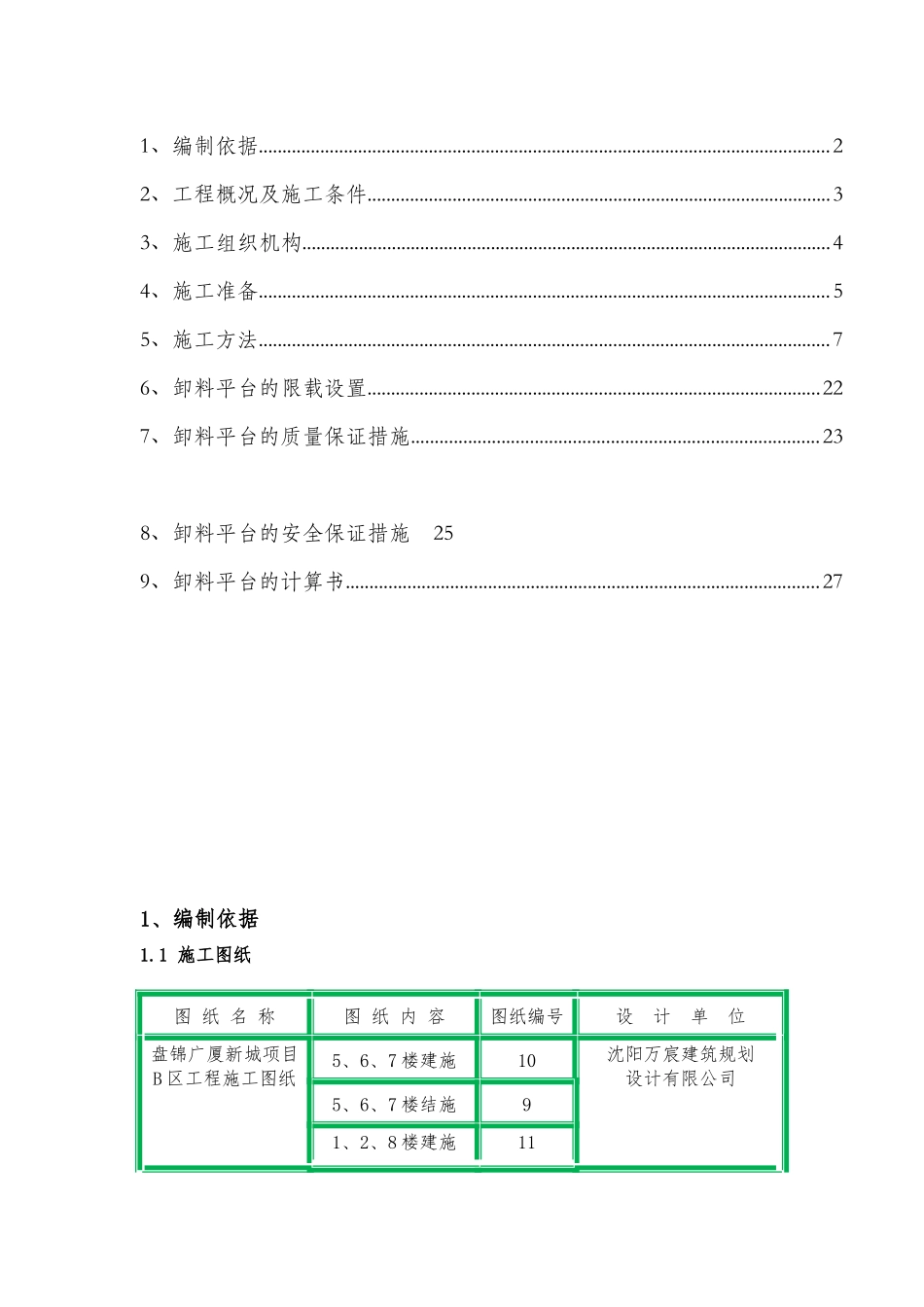

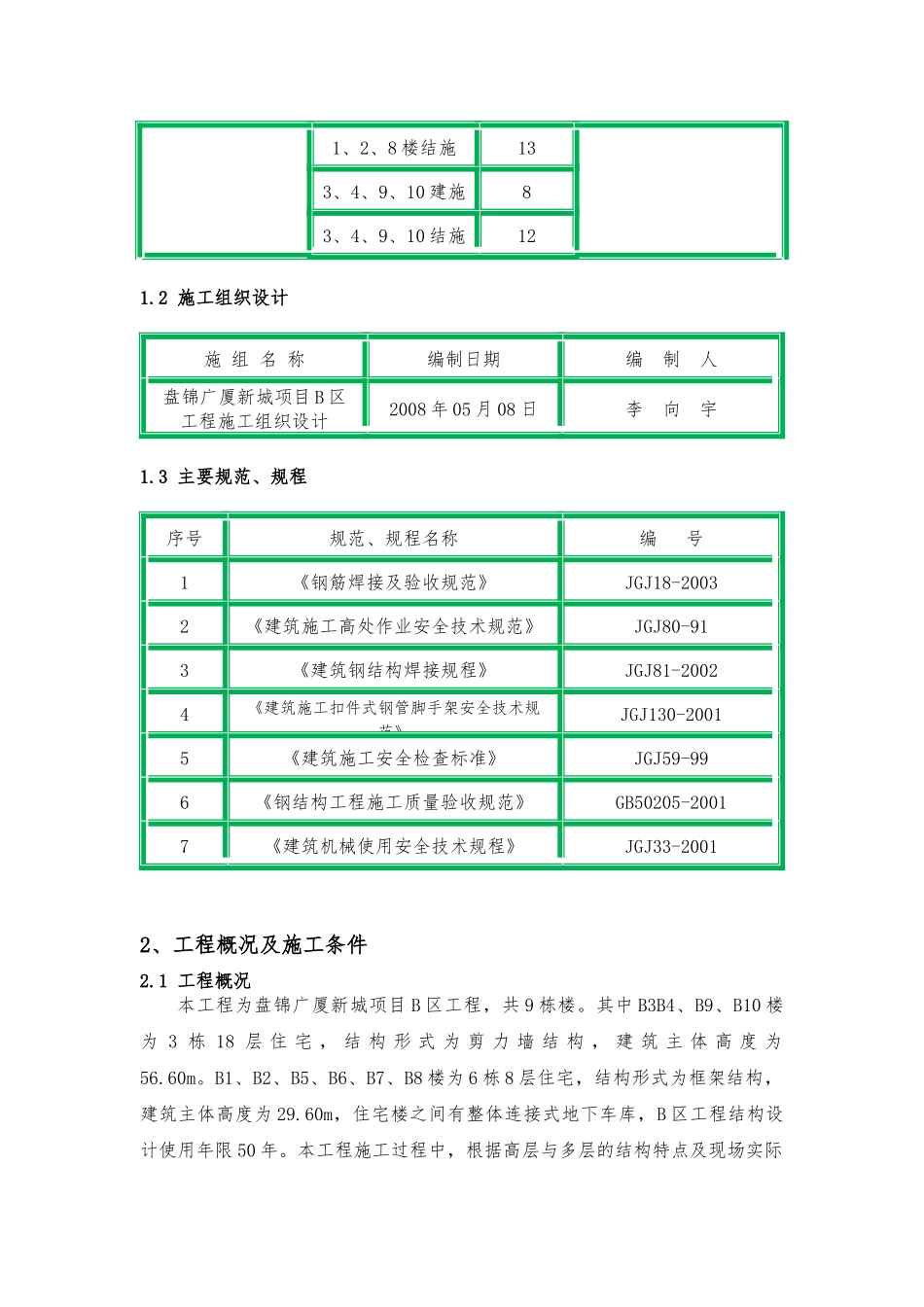

盘锦广厦新城项目B区工程卸料平台施工方案中冶京唐盘锦广厦新城项目经理部2008年7月7日目录1、编制依据.........................................................................................................................22、工程概况及施工条件..................................................................................................33、施工组织机构................................................................................................................44、施工准备.........................................................................................................................55、施工方法.........................................................................................................................76、卸料平台的限载设置................................................................................................227、卸料平台的质量保证措施......................................................................................238、卸料平台的安全保证措施259、卸料平台的计算书....................................................................................................271、编制依据1.1施工图纸图纸名称图纸内容图纸编号设计单位盘锦广厦新城项目B区工程施工图纸5、6、7楼建施10沈阳万宸建筑规划设计有限公司5、6、7楼结施91、2、8楼建施111、2、8楼结施133、4、9、10建施83、4、9、10结施121.2施工组织设计施组名称编制日期编制人盘锦广厦新城项目B区工程施工组织设计2008年05月08日李向宇1.3主要规范、规程序号规范、规程名称编号1《钢筋焊接及验收规范》JGJ18-20032《建筑施工高处作业安全技术规范》JGJ80-913《建筑钢结构焊接规程》JGJ81-20024《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20015《建筑施工安全检查标准》JGJ59-996《钢结构工程施工质量验收规范》GB50205-20017《建筑机械使用安全技术规程》JGJ33-20012、工程概况及施工条件2.1工程概况本工程为盘锦广厦新城项目B区工程,共9栋楼。其中B3B4、B9、B10楼为3栋18层住宅,结构形式为剪力墙结构,建筑主体高度为56.60m。B1、B2、B5、B6、B7、B8楼为6栋8层住宅,结构形式为框架结构,建筑主体高度为29.60m,住宅楼之间有整体连接式地下车库,B区工程结构设计使用年限50年。本工程施工过程中,根据高层与多层的结构特点及现场实际情况,为了较好地解决各楼层周转材料、建筑垃圾的运输问题,需要在多层住宅楼中设置落地式卸料平台,需要在高层住宅楼中设置型钢悬挑式卸料平台。2.2施工条件本工程中现场三通一平工作已全部完成,材料进场的交通运输问题已解决。多层住宅主体结构施工已到4层,高层住宅主体施工已到6层,根据现场实际情况,各楼卸料平台的搭设和安装位置已选定,并且多层住宅楼的平台基础夯实完毕,高层住宅楼主体结构的混凝土强度已具备安置卸料平台的条件。3、施工组织机构序号姓名职务职责1王学信项目经理全面负责本次卸料平台施工方案编制、审核、实施。对卸料平台的搭设、制作、安装的施工全过程进行全面的动态管理。针对卸料平台方案的具体情况,确定项目组织机构人员的配备,并有针对性地制定卸料平台的相关规章制度,明确项目部各部门管理人员的职责,组织项目经理部开展工作。2王兆环工程经理负责卸料平台施工的全面组织管理工作,组织技术人员按照施工方案的要求对施工班组的管理人员进行施工方案、技术及安全技术交底。并组织质检、安全部门对施工现场进行验收。验收合格后,方可组织开展下步工序的施工。3李向宇技术负责人负责编制卸料平台这一危险性较大施工方案,并经公司相关部门领导、监理单位审核批准后组织项目部、外协队伍的相关管理人员进行施工方案的交底工作。组织项目部技术人员按照施工方案的要求对外协队伍施工作业人员进行技术及安全技术交底。在施工过程中,负责卸料平台的质量、安全监督检查工作。4苏三井刘正平工段长对本次卸料平台施工过程中...
