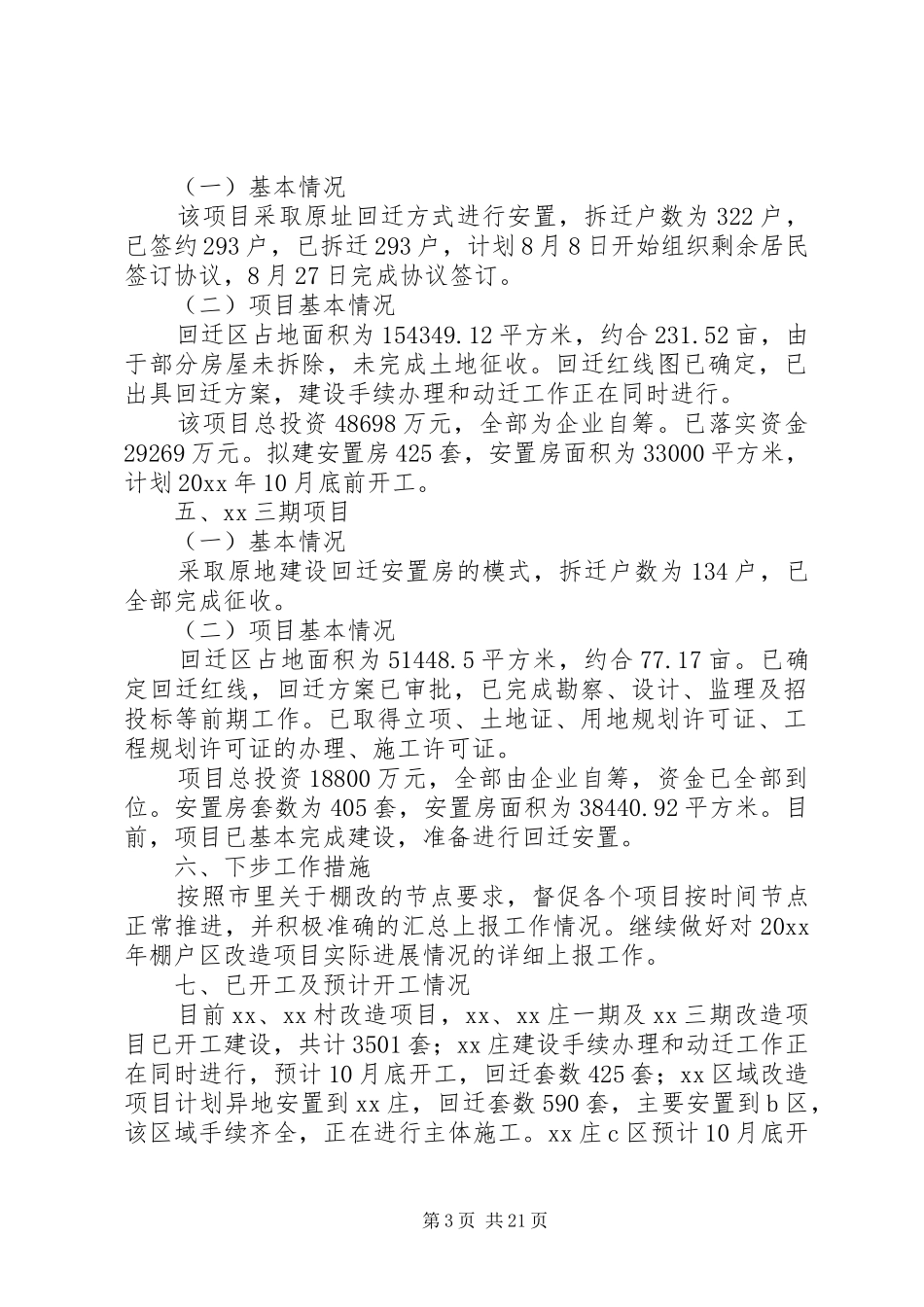

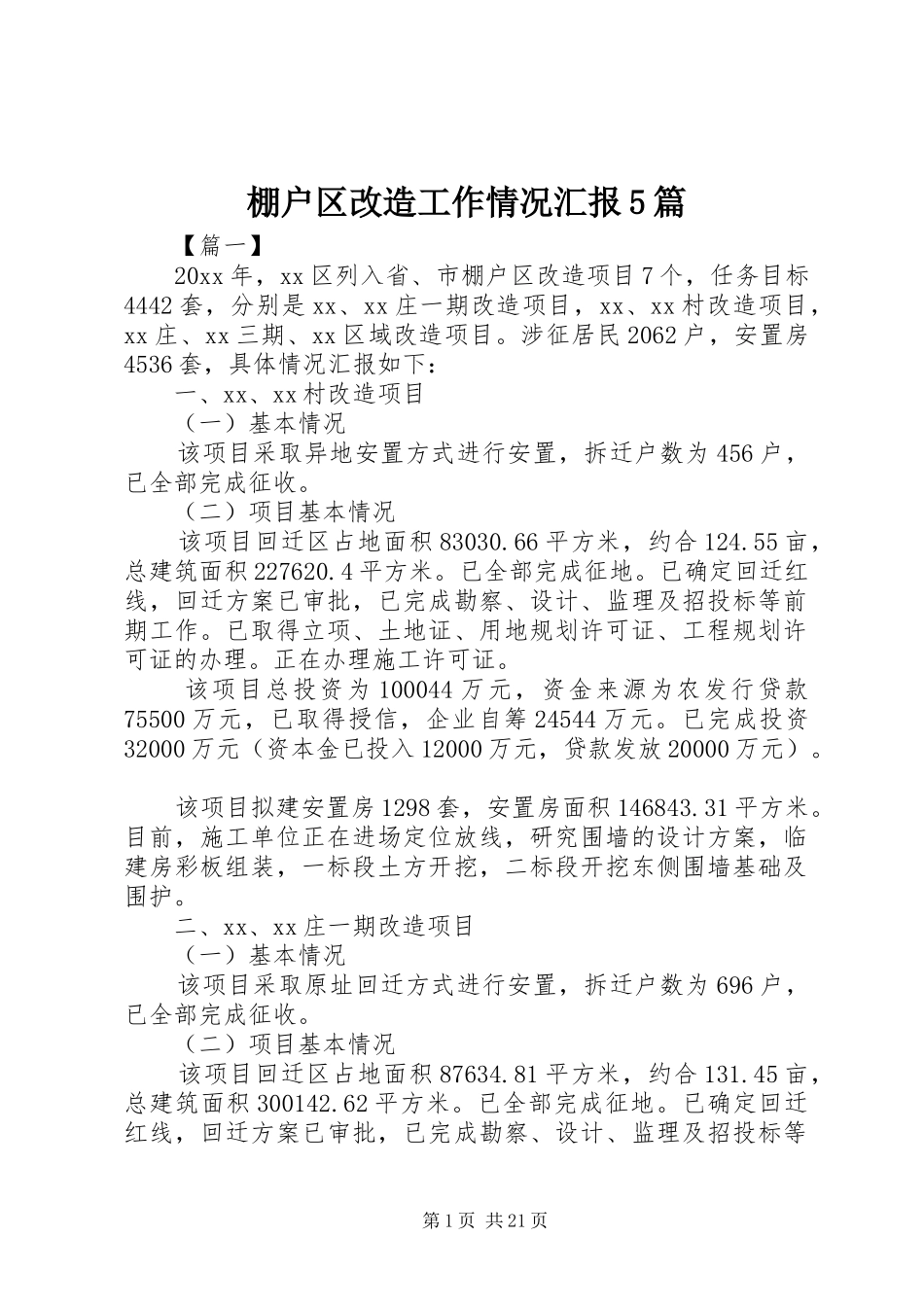

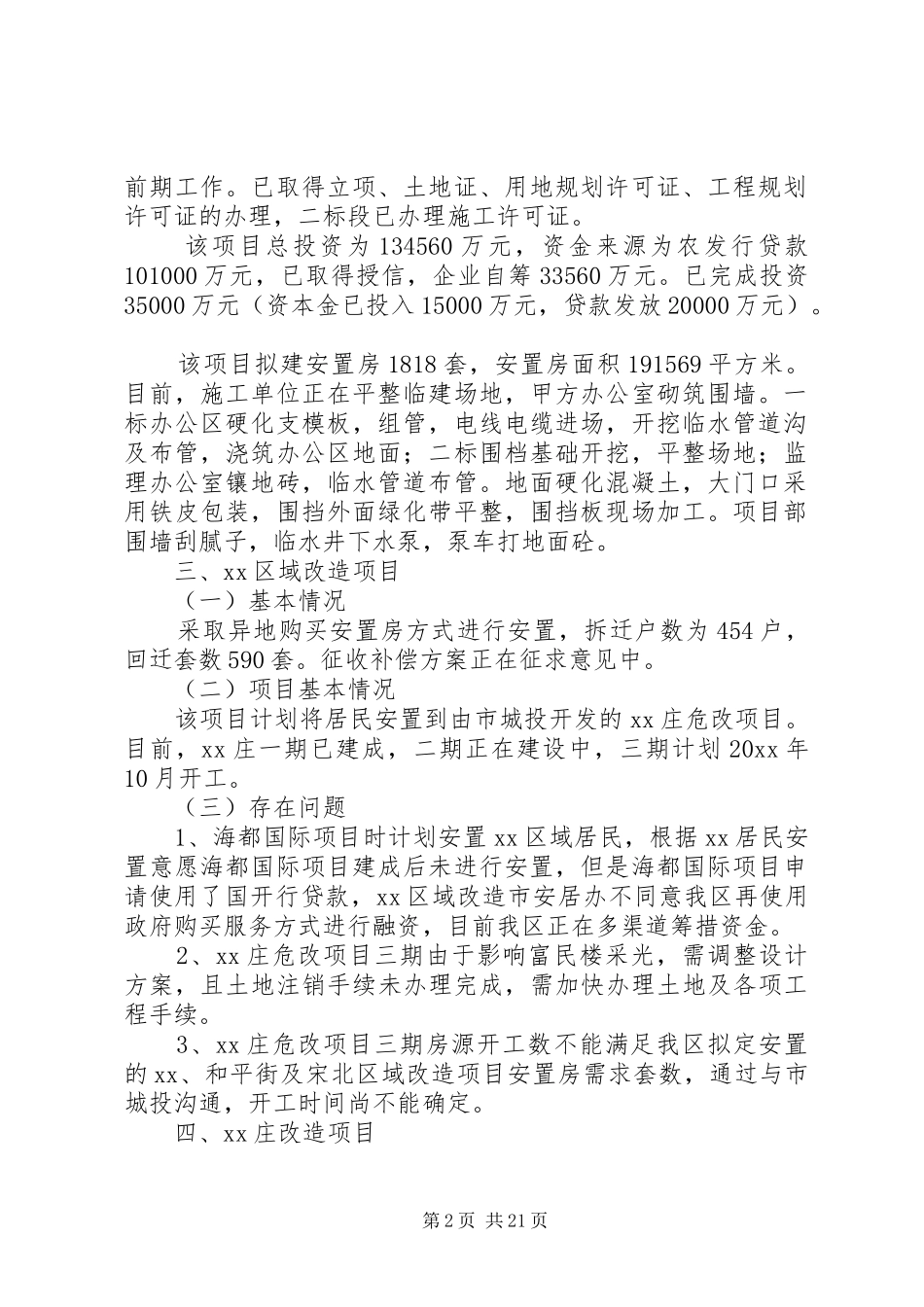

棚户区改造工作情况汇报5篇【篇一】20xx年,xx区列入省、市棚户区改造项目7个,任务目标4442套,分别是xx、xx庄一期改造项目,xx、xx村改造项目,xx庄、xx三期、xx区域改造项目。涉征居民2062户,安置房4536套,具体情况汇报如下:一、xx、xx村改造项目(一)基本情况该项目采取异地安置方式进行安置,拆迁户数为456户,已全部完成征收。(二)项目基本情况该项目回迁区占地面积83030.66平方米,约合124.55亩,总建筑面积227620.4平方米。已全部完成征地。已确定回迁红线,回迁方案已审批,已完成勘察、设计、监理及招投标等前期工作。已取得立项、土地证、用地规划许可证、工程规划许可证的办理。正在办理施工许可证。该项目总投资为100044万元,资金来源为农发行贷款75500万元,已取得授信,企业自筹24544万元。已完成投资32000万元(资本金已投入12000万元,贷款发放20000万元)。该项目拟建安置房1298套,安置房面积146843.31平方米。目前,施工单位正在进场定位放线,研究围墙的设计方案,临建房彩板组装,一标段土方开挖,二标段开挖东侧围墙基础及围护。二、xx、xx庄一期改造项目(一)基本情况该项目采取原址回迁方式进行安置,拆迁户数为696户,已全部完成征收。(二)项目基本情况该项目回迁区占地面积87634.81平方米,约合131.45亩,总建筑面积300142.62平方米。已全部完成征地。已确定回迁红线,回迁方案已审批,已完成勘察、设计、监理及招投标等第1页共21页前期工作。已取得立项、土地证、用地规划许可证、工程规划许可证的办理,二标段已办理施工许可证。该项目总投资为134560万元,资金来源为农发行贷款101000万元,已取得授信,企业自筹33560万元。已完成投资35000万元(资本金已投入15000万元,贷款发放20000万元)。该项目拟建安置房1818套,安置房面积191569平方米。目前,施工单位正在平整临建场地,甲方办公室砌筑围墙。一标办公区硬化支模板,组管,电线电缆进场,开挖临水管道沟及布管,浇筑办公区地面;二标围档基础开挖,平整场地;监理办公室镶地砖,临水管道布管。地面硬化混凝土,大门口采用铁皮包装,围挡外面绿化带平整,围挡板现场加工。项目部围墙刮腻子,临水井下水泵,泵车打地面砼。三、xx区域改造项目(一)基本情况采取异地购买安置房方式进行安置,拆迁户数为454户,回迁套数590套。征收补偿方案正在征求意见中。(二)项目基本情况该项目计划将居民安置到由市城投开发的xx庄危改项目。目前,xx庄一期已建成,二期正在建设中,三期计划20xx年10月开工。(三)存在问题1、海都国际项目时计划安置xx区域居民,根据xx居民安置意愿海都国际项目建成后未进行安置,但是海都国际项目申请使用了国开行贷款,xx区域改造市安居办不同意我区再使用政府购买服务方式进行融资,目前我区正在多渠道筹措资金。2、xx庄危改项目三期由于影响富民楼采光,需调整设计方案,且土地注销手续未办理完成,需加快办理土地及各项工程手续。3、xx庄危改项目三期房源开工数不能满足我区拟定安置的xx、和平街及宋北区域改造项目安置房需求套数,通过与市城投沟通,开工时间尚不能确定。四、xx庄改造项目第2页共21页(一)基本情况该项目采取原址回迁方式进行安置,拆迁户数为322户,已签约293户,已拆迁293户,计划8月8日开始组织剩余居民签订协议,8月27日完成协议签订。(二)项目基本情况回迁区占地面积为154349.12平方米,约合231.52亩,由于部分房屋未拆除,未完成土地征收。回迁红线图已确定,已出具回迁方案,建设手续办理和动迁工作正在同时进行。该项目总投资48698万元,全部为企业自筹。已落实资金29269万元。拟建安置房425套,安置房面积为33000平方米,计划20xx年10月底前开工。五、xx三期项目(一)基本情况采取原地建设回迁安置房的模式,拆迁户数为134户,已全部完成征收。(二)项目基本情况回迁区占地面积为51448.5平方米,约合77.17亩。已确定回迁红线,回迁方案已审批,已完成勘察、设计、监理及招投标等前期工作。已取得立项、土地证、用地规划许可证、工程规划许可证的办理、施工许可证。项目总投资18800万元,全部由企业自筹,资金已全部到位。...
