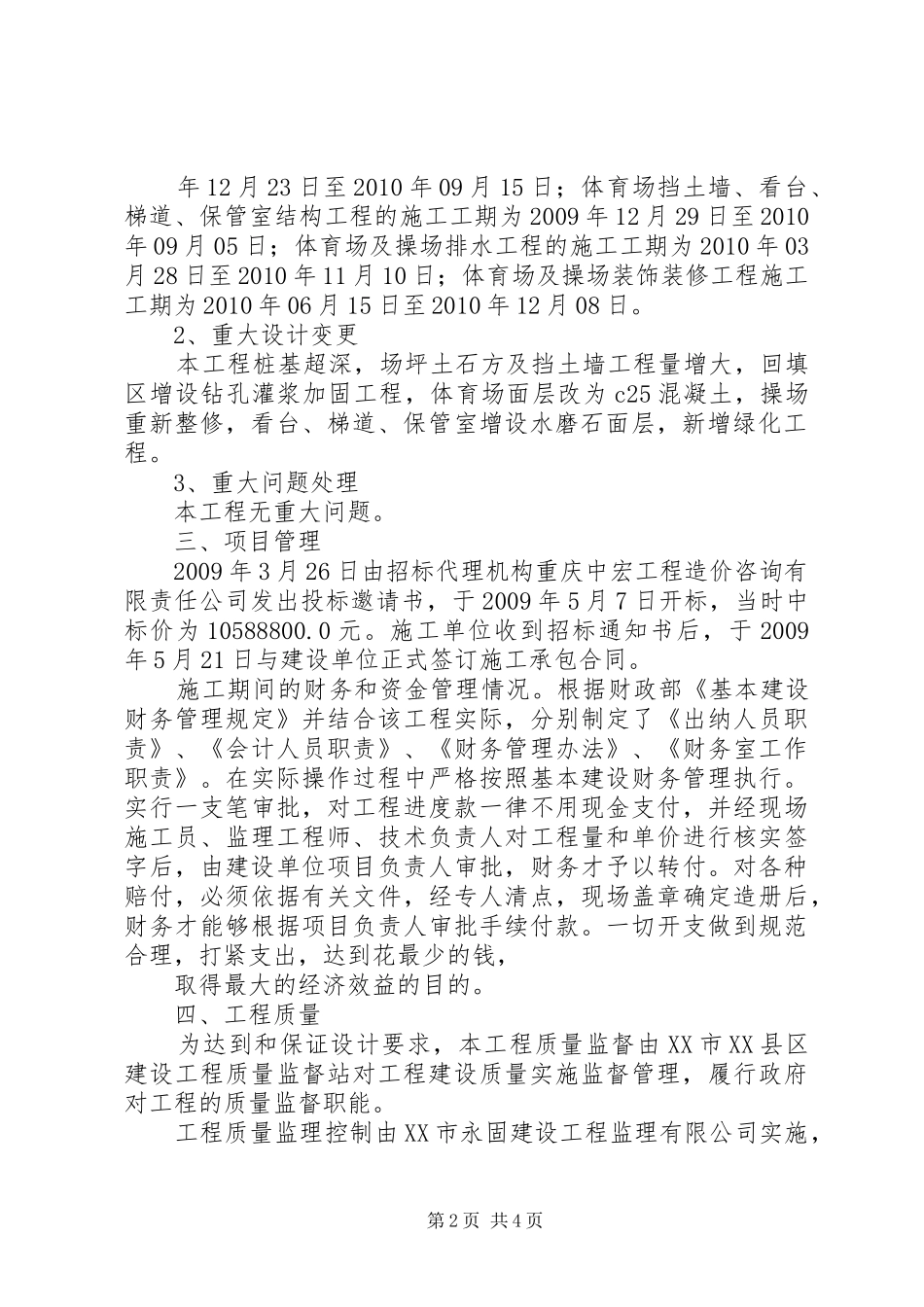

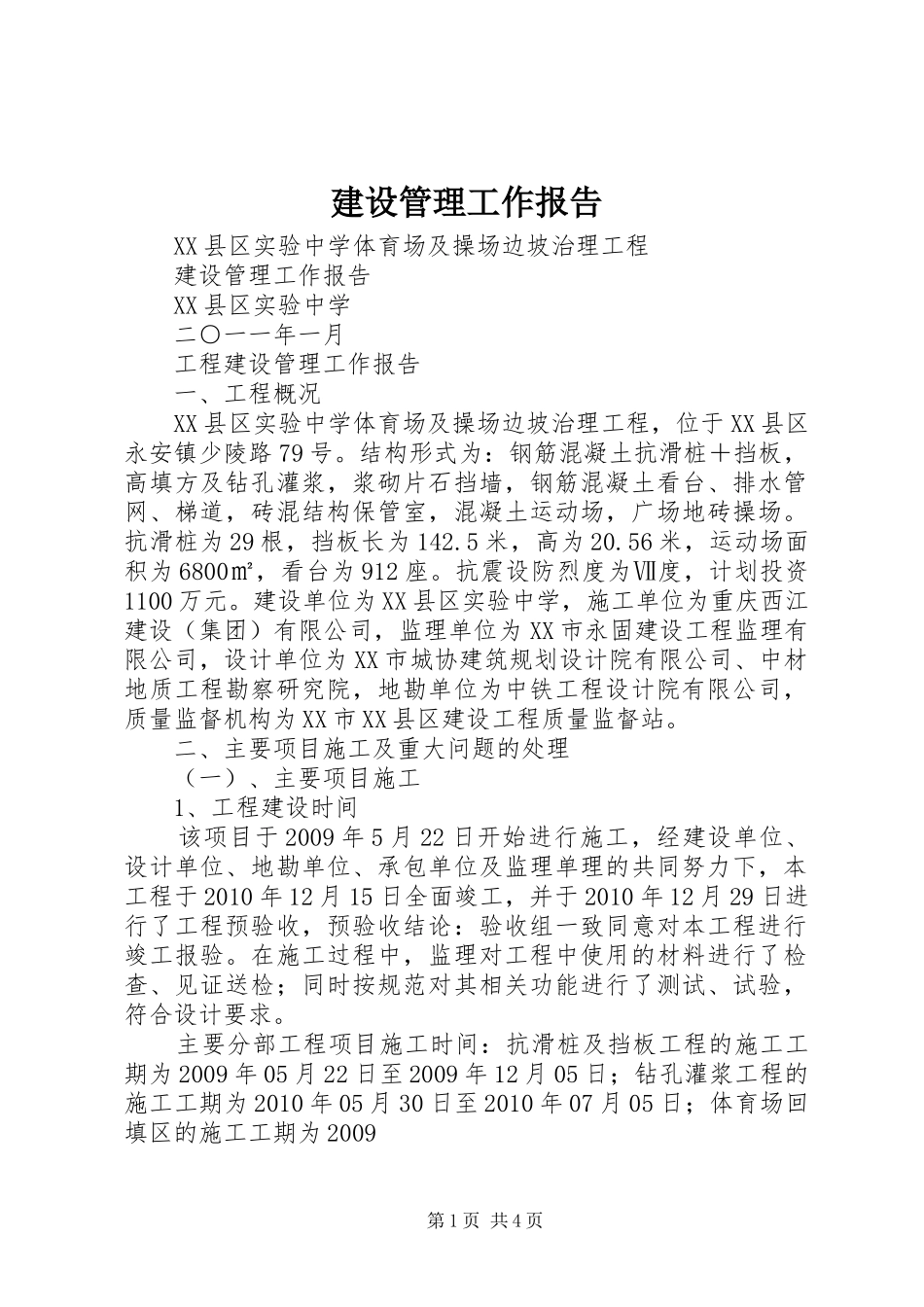

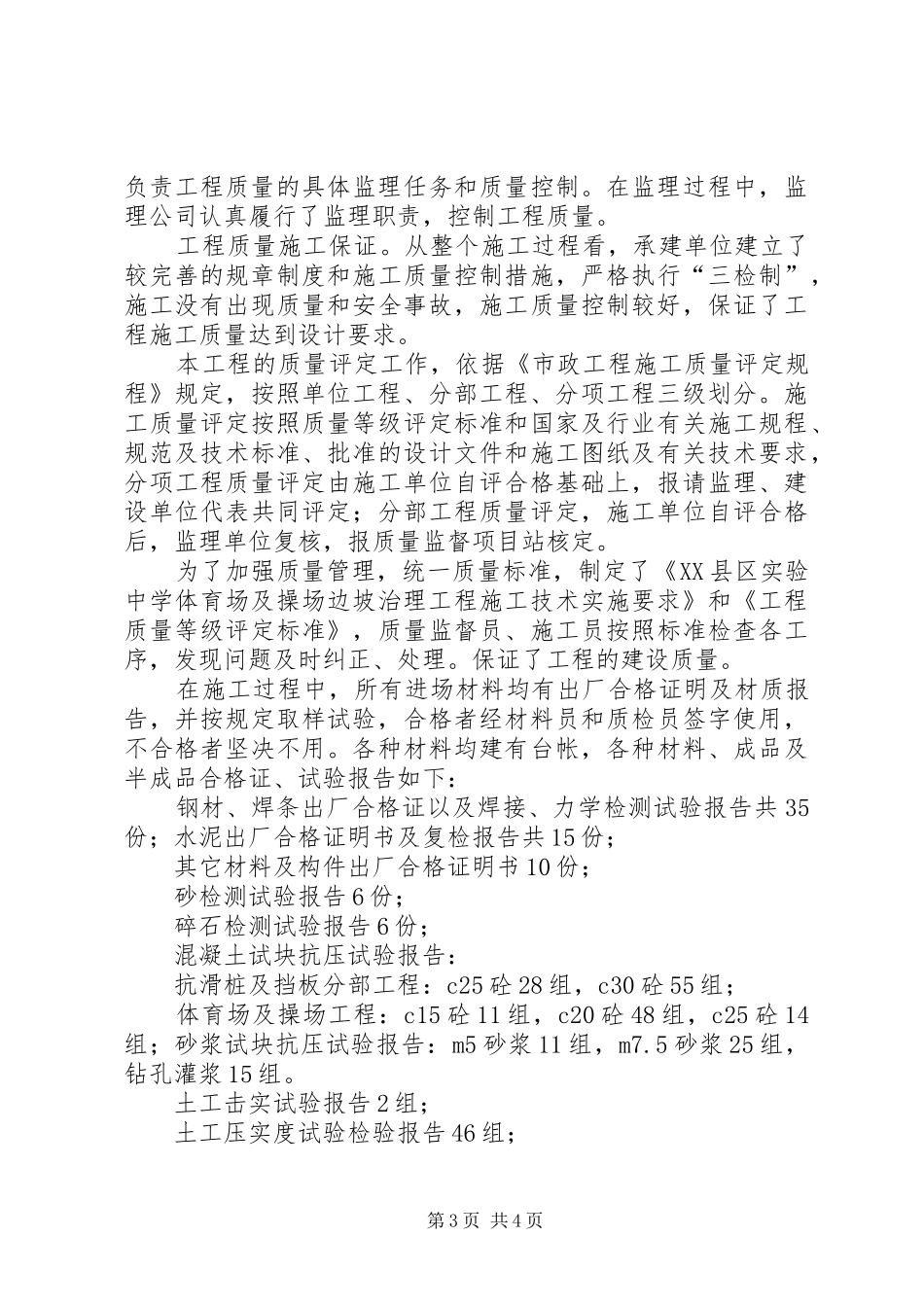

建设管理工作报告XX县区实验中学体育场及操场边坡治理工程建设管理工作报告XX县区实验中学二○一一年一月工程建设管理工作报告一、工程概况XX县区实验中学体育场及操场边坡治理工程,位于XX县区永安镇少陵路79号。结构形式为:钢筋混凝土抗滑桩+挡板,高填方及钻孔灌浆,浆砌片石挡墙,钢筋混凝土看台、排水管网、梯道,砖混结构保管室,混凝土运动场,广场地砖操场。抗滑桩为29根,挡板长为142.5米,高为20.56米,运动场面积为6800㎡,看台为912座。抗震设防烈度为Ⅶ度,计划投资1100万元。建设单位为XX县区实验中学,施工单位为重庆西江建设(集团)有限公司,监理单位为XX市永固建设工程监理有限公司,设计单位为XX市城协建筑规划设计院有限公司、中材地质工程勘察研究院,地勘单位为中铁工程设计院有限公司,质量监督机构为XX市XX县区建设工程质量监督站。二、主要项目施工及重大问题的处理(一)、主要项目施工1、工程建设时间该项目于2009年5月22日开始进行施工,经建设单位、设计单位、地勘单位、承包单位及监理单理的共同努力下,本工程于2010年12月15日全面竣工,并于2010年12月29日进行了工程预验收,预验收结论:验收组一致同意对本工程进行竣工报验。在施工过程中,监理对工程中使用的材料进行了检查、见证送检;同时按规范对其相关功能进行了测试、试验,符合设计要求。主要分部工程项目施工时间:抗滑桩及挡板工程的施工工期为2009年05月22日至2009年12月05日;钻孔灌浆工程的施工工期为2010年05月30日至2010年07月05日;体育场回填区的施工工期为2009第1页共4页年12月23日至2010年09月15日;体育场挡土墙、看台、梯道、保管室结构工程的施工工期为2009年12月29日至2010年09月05日;体育场及操场排水工程的施工工期为2010年03月28日至2010年11月10日;体育场及操场装饰装修工程施工工期为2010年06月15日至2010年12月08日。2、重大设计变更本工程桩基超深,场坪土石方及挡土墙工程量增大,回填区增设钻孔灌浆加固工程,体育场面层改为c25混凝土,操场重新整修,看台、梯道、保管室增设水磨石面层,新增绿化工程。3、重大问题处理本工程无重大问题。三、项目管理2009年3月26日由招标代理机构重庆中宏工程造价咨询有限责任公司发出投标邀请书,于2009年5月7日开标,当时中标价为10588800.0元。施工单位收到招标通知书后,于2009年5月21日与建设单位正式签订施工承包合同。施工期间的财务和资金管理情况。根据财政部《基本建设财务管理规定》并结合该工程实际,分别制定了《出纳人员职责》、《会计人员职责》、《财务管理办法》、《财务室工作职责》。在实际操作过程中严格按照基本建设财务管理执行。实行一支笔审批,对工程进度款一律不用现金支付,并经现场施工员、监理工程师、技术负责人对工程量和单价进行核实签字后,由建设单位项目负责人审批,财务才予以转付。对各种赔付,必须依据有关文件,经专人清点,现场盖章确定造册后,财务才能够根据项目负责人审批手续付款。一切开支做到规范合理,打紧支出,达到花最少的钱,取得最大的经济效益的目的。四、工程质量为达到和保证设计要求,本工程质量监督由XX市XX县区建设工程质量监督站对工程建设质量实施监督管理,履行政府对工程的质量监督职能。工程质量监理控制由XX市永固建设工程监理有限公司实施,第2页共4页负责工程质量的具体监理任务和质量控制。在监理过程中,监理公司认真履行了监理职责,控制工程质量。工程质量施工保证。从整个施工过程看,承建单位建立了较完善的规章制度和施工质量控制措施,严格执行“三检制”,施工没有出现质量和安全事故,施工质量控制较好,保证了工程施工质量达到设计要求。本工程的质量评定工作,依据《市政工程施工质量评定规程》规定,按照单位工程、分部工程、分项工程三级划分。施工质量评定按照质量等级评定标准和国家及行业有关施工规程、规范及技术标准、批准的设计文件和施工图纸及有关技术要求,分项工程质量评定由施工单位自评合格基础上,报请监理、建设单位代表共同评定;分部工程质量评定,施工单位自评合格后,监理单位复核,报质量监督项目站核定。为了加强质...
