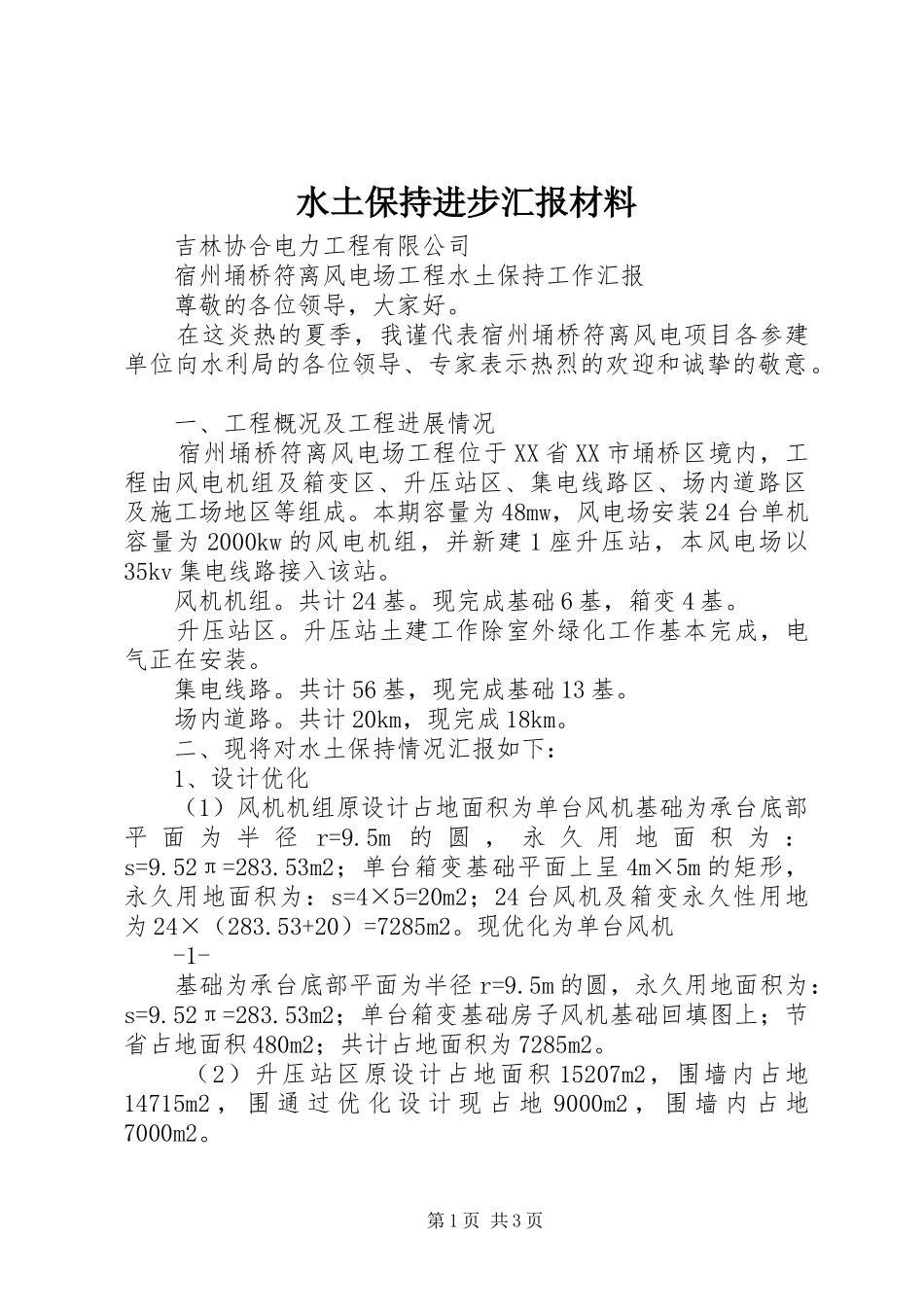

水土保持进步汇报材料吉林协合电力工程有限公司宿州埇桥符离风电场工程水土保持工作汇报尊敬的各位领导,大家好
在这炎热的夏季,我谨代表宿州埇桥符离风电项目各参建单位向水利局的各位领导、专家表示热烈的欢迎和诚挚的敬意
一、工程概况及工程进展情况宿州埇桥符离风电场工程位于XX省XX市埇桥区境内,工程由风电机组及箱变区、升压站区、集电线路区、场内道路区及施工场地区等组成
本期容量为48mw,风电场安装24台单机容量为2000kw的风电机组,并新建1座升压站,本风电场以35kv集电线路接入该站
现完成基础6基,箱变4基
升压站土建工作除室外绿化工作基本完成,电气正在安装
共计56基,现完成基础13基
共计20km,现完成18km
二、现将对水土保持情况汇报如下:1、设计优化(1)风机机组原设计占地面积为单台风机基础为承台底部平面为半径r=9
5m的圆,永久用地面积为:s=9
52π=283
53m2;单台箱变基础平面上呈4m×5m的矩形,永久用地面积为:s=4×5=20m2;24台风机及箱变永久性用地为24×(283
53+20)=7285m2
现优化为单台风机-1-基础为承台底部平面为半径r=9
5m的圆,永久用地面积为:s=9
52π=283
53m2;单台箱变基础房子风机基础回填图上;节省占地面积480m2;共计占地面积为7285m2
(2)升压站区原设计占地面积15207m2,围墙内占地14715m2,围通过优化设计现占地9000m2,围墙内占地7000m2

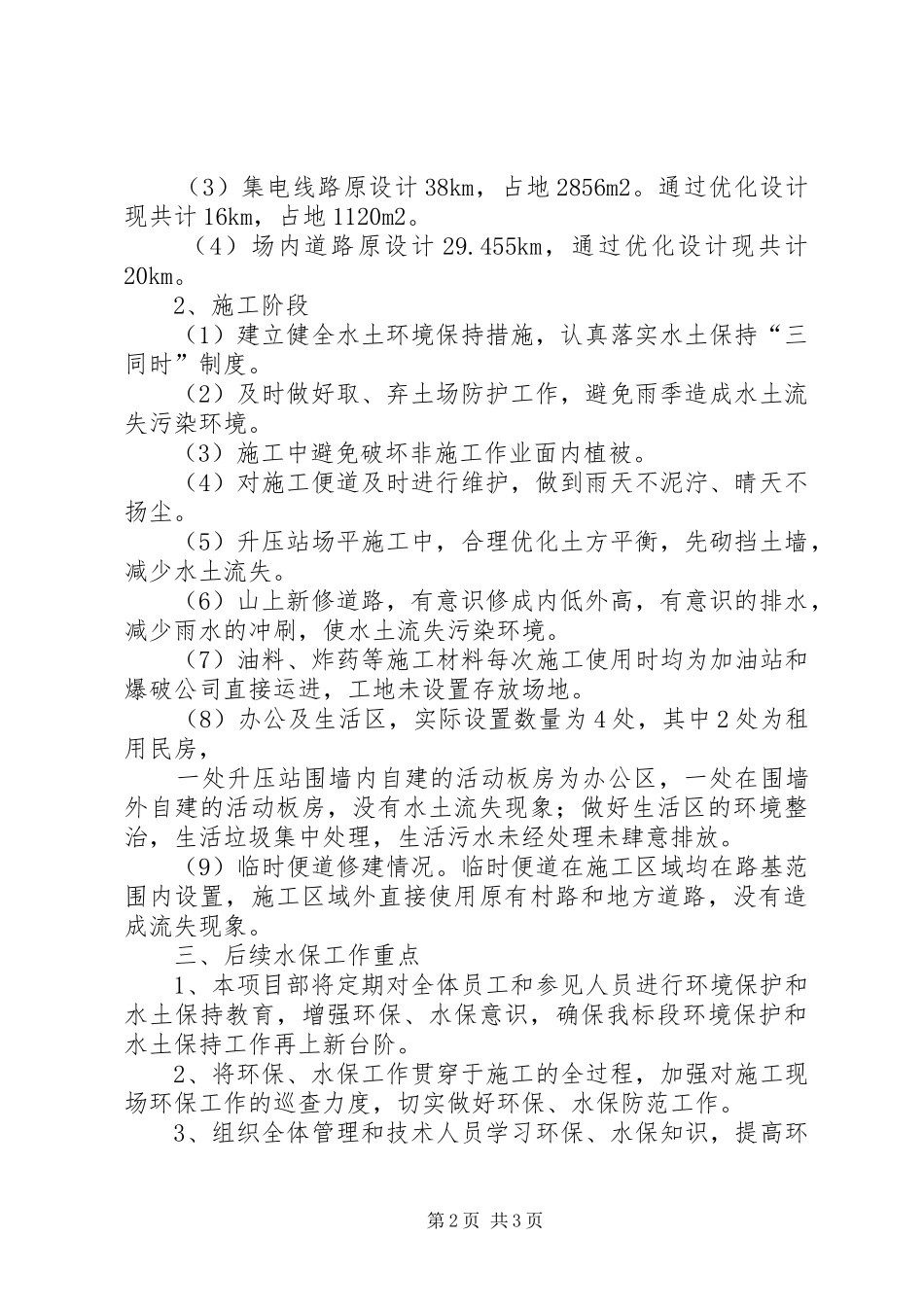

第1页共3页(3)集电线路原设计38km,占地2856m2
通过优化设计现共计16km,占地1120m2
(4)场内道路原设计29
455km,通过优化设计现共计20km
2、施工阶段(1)建立健全水土环境保持措施,认真落实水土保持“三同时”制度
(2)及时做好取、弃土场
