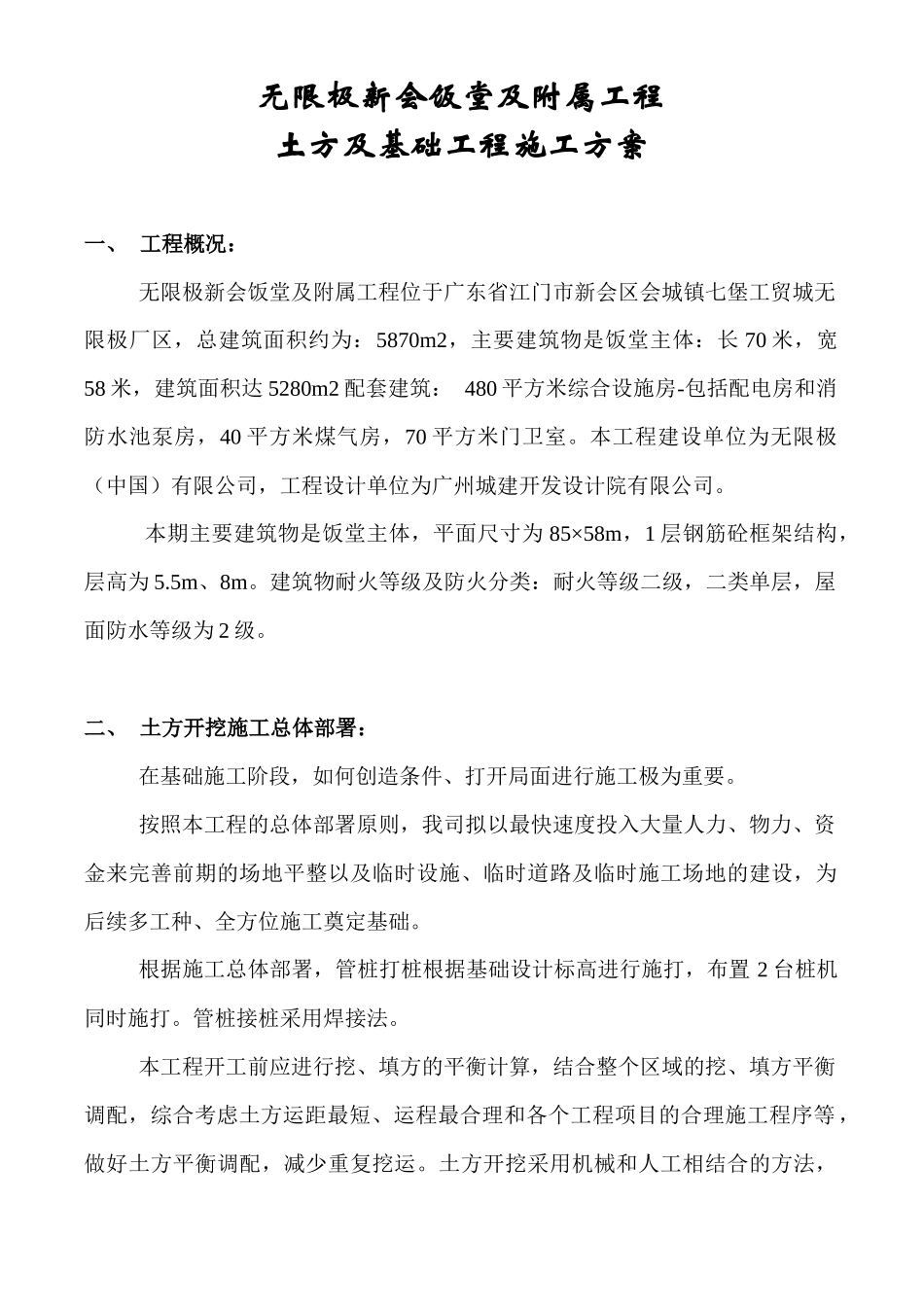

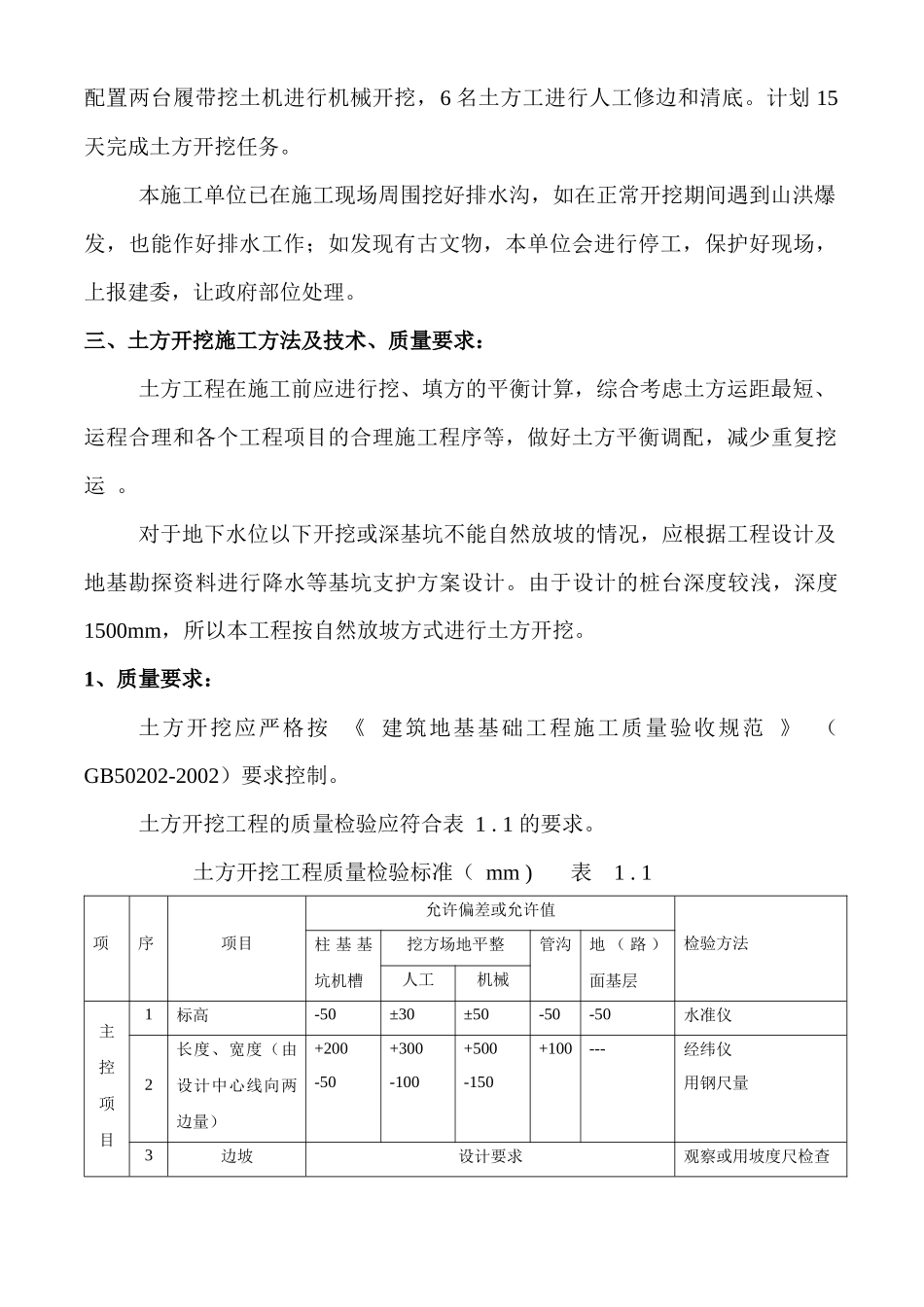

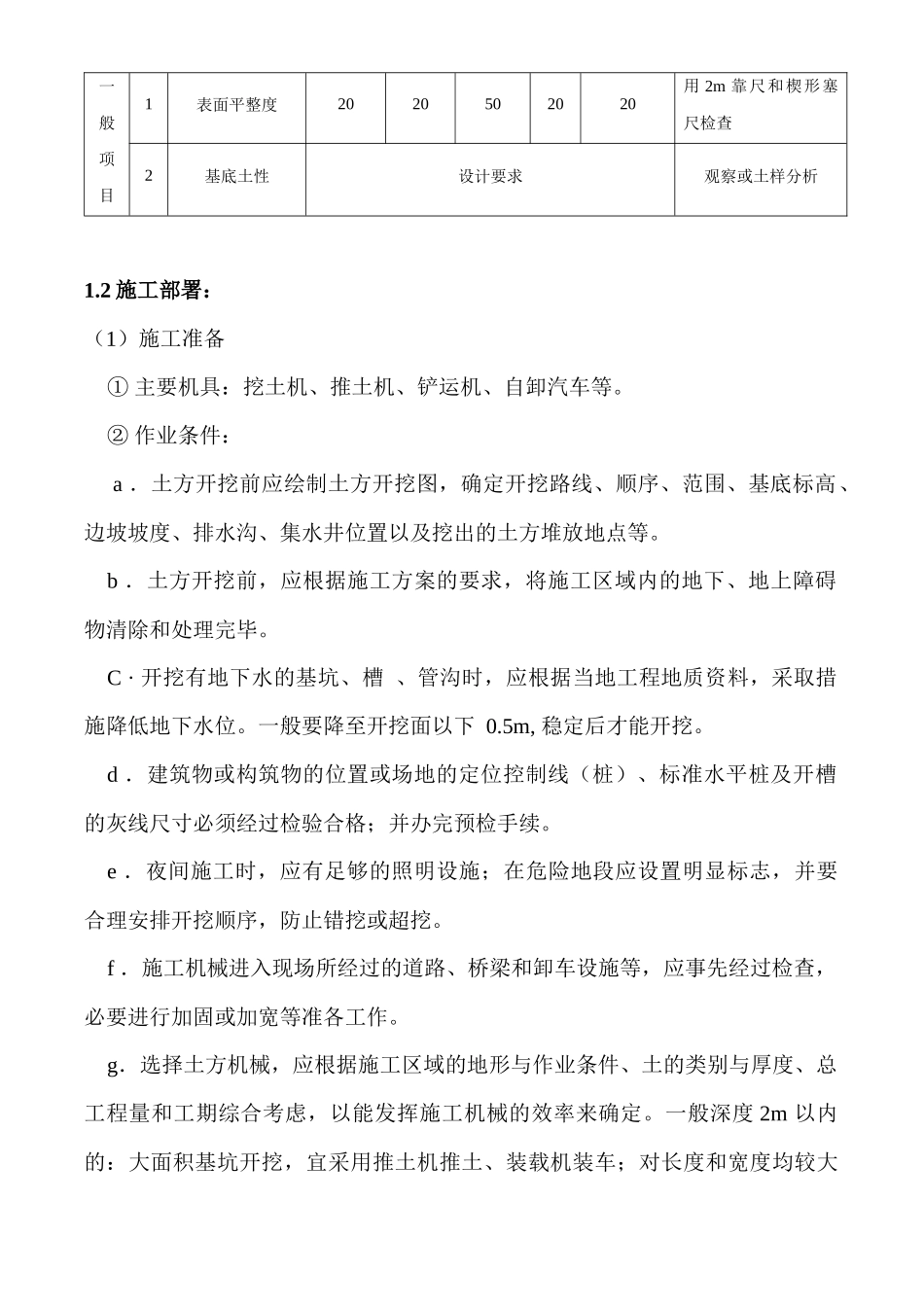

无限极新会饭堂及附属工程土方及基础工程施工方案一、工程概况:无限极新会饭堂及附属工程位于广东省江门市新会区会城镇七堡工贸城无限极厂区,总建筑面积约为:5870m2,主要建筑物是饭堂主体:长70米,宽58米,建筑面积达5280m2配套建筑:480平方米综合设施房-包括配电房和消防水池泵房,40平方米煤气房,70平方米门卫室。本工程建设单位为无限极(中国)有限公司,工程设计单位为广州城建开发设计院有限公司。本期主要建筑物是饭堂主体,平面尺寸为85×58m,1层钢筋砼框架结构,层高为5.5m、8m。建筑物耐火等级及防火分类:耐火等级二级,二类单层,屋面防水等级为2级。二、土方开挖施工总体部署:在基础施工阶段,如何创造条件、打开局面进行施工极为重要。按照本工程的总体部署原则,我司拟以最快速度投入大量人力、物力、资金来完善前期的场地平整以及临时设施、临时道路及临时施工场地的建设,为后续多工种、全方位施工奠定基础。根据施工总体部署,管桩打桩根据基础设计标高进行施打,布置2台桩机同时施打。管桩接桩采用焊接法。本工程开工前应进行挖、填方的平衡计算,结合整个区域的挖、填方平衡调配,综合考虑土方运距最短、运程最合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。土方开挖采用机械和人工相结合的方法,配置两台履带挖土机进行机械开挖,6名土方工进行人工修边和清底。计划15天完成土方开挖任务。本施工单位已在施工现场周围挖好排水沟,如在正常开挖期间遇到山洪爆发,也能作好排水工作;如发现有古文物,本单位会进行停工,保护好现场,上报建委,让政府部位处理。三、土方开挖施工方法及技术、质量要求:土方工程在施工前应进行挖、填方的平衡计算,综合考虑土方运距最短、运程合理和各个工程项目的合理施工程序等,做好土方平衡调配,减少重复挖运。对于地下水位以下开挖或深基坑不能自然放坡的情况,应根据工程设计及地基勘探资料进行降水等基坑支护方案设计。由于设计的桩台深度较浅,深度1500mm,所以本工程按自然放坡方式进行土方开挖。1、质量要求:土方开挖应严格按《建筑地基基础工程施工质量验收规范》(GB50202-2002)要求控制。土方开挖工程的质量检验应符合表1.1的要求。土方开挖工程质量检验标准(mm)表1.1项序项目允许偏差或允许值检验方法柱基基坑机槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100---经纬仪用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析1.2施工部署:(1)施工准备①主要机具:挖土机、推土机、铲运机、自卸汽车等。②作业条件:a.土方开挖前应绘制土方开挖图,确定开挖路线、顺序、范围、基底标高、边坡坡度、排水沟、集水井位置以及挖出的土方堆放地点等。b.土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。C·开挖有地下水的基坑、槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。一般要降至开挖面以下0.5m,稳定后才能开挖。d.建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸必须经过检验合格;并办完预检手续。e.夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。f.施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要进行加固或加宽等准各工作。g.选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定。一般深度2m以内的:大面积基坑开挖,宜采用推土机推土、装载机装车;对长度和宽度均较大的大面积土方一次开挖,可用铲运机铲土;对面积大且深的基础,多采用0.5m3、1.0m3斗容量的液压正铲挖掘;如操作面较狭窄,且有地下水,土的湿度大,可采用液压反铲挖掘机在停机面一次开挖;深5m以上,宜分层开挖或开沟道用正铲挖掘机下人基坑分层开挖;对面积很大很深的设备基础基坑或高...
