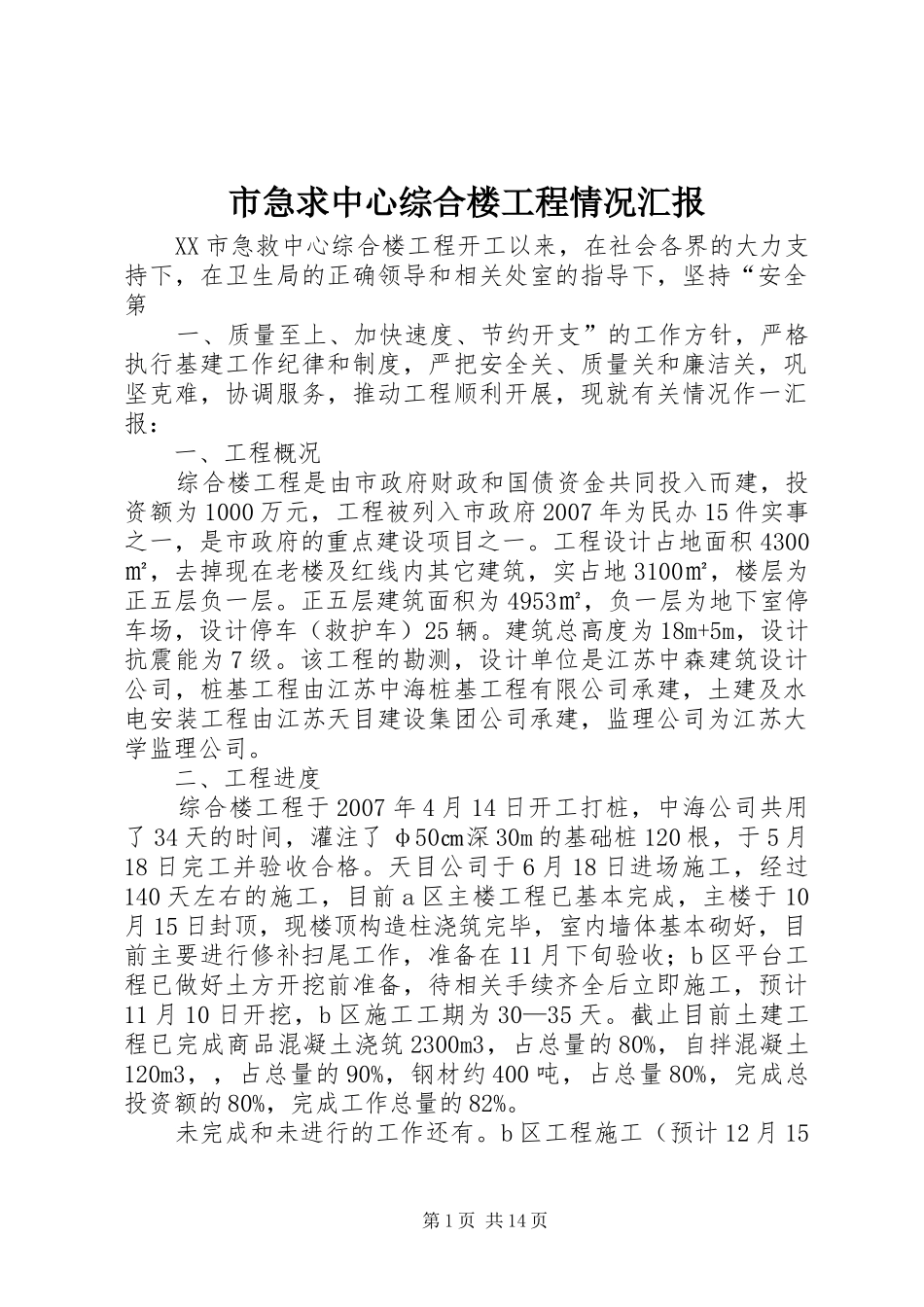

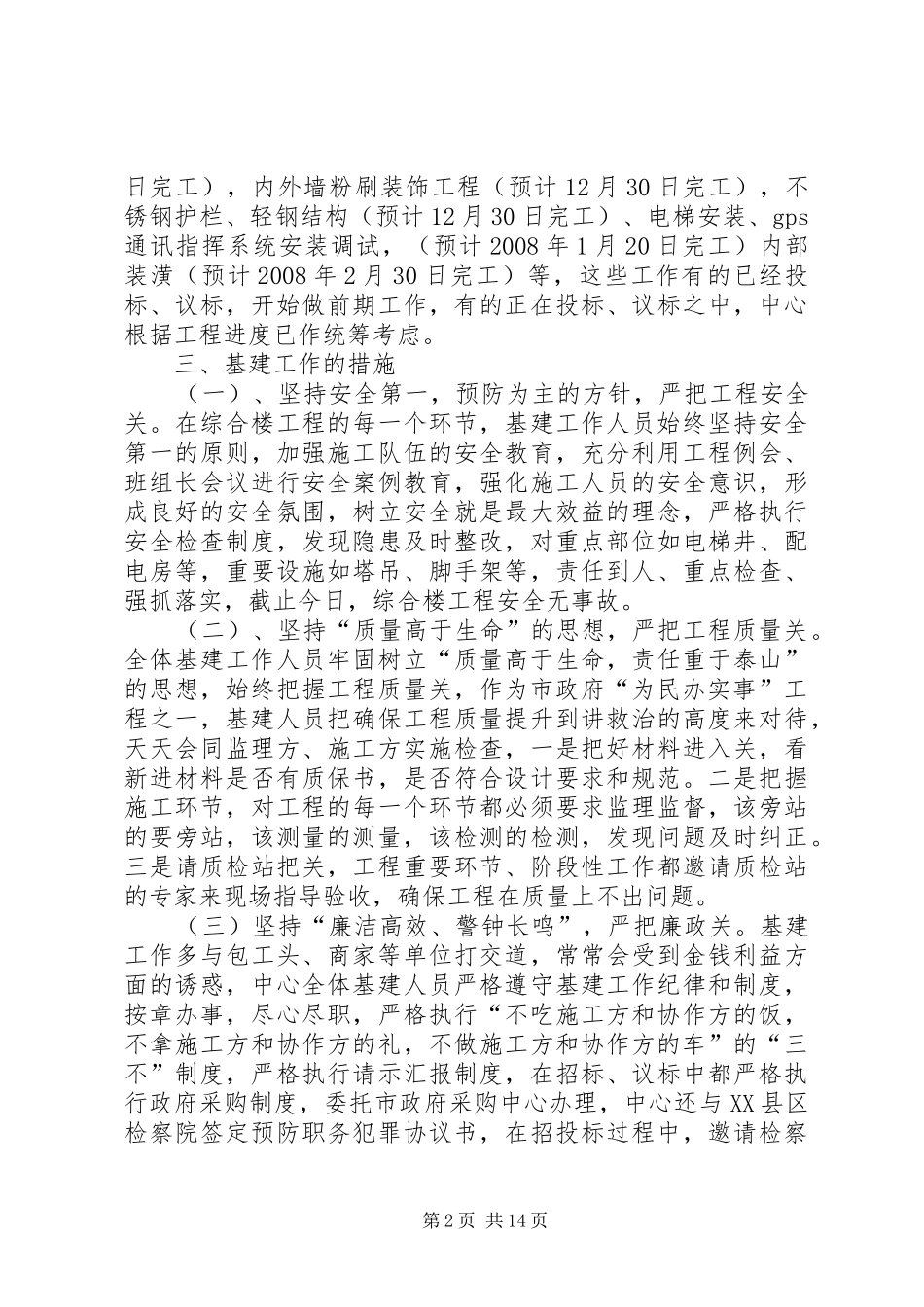

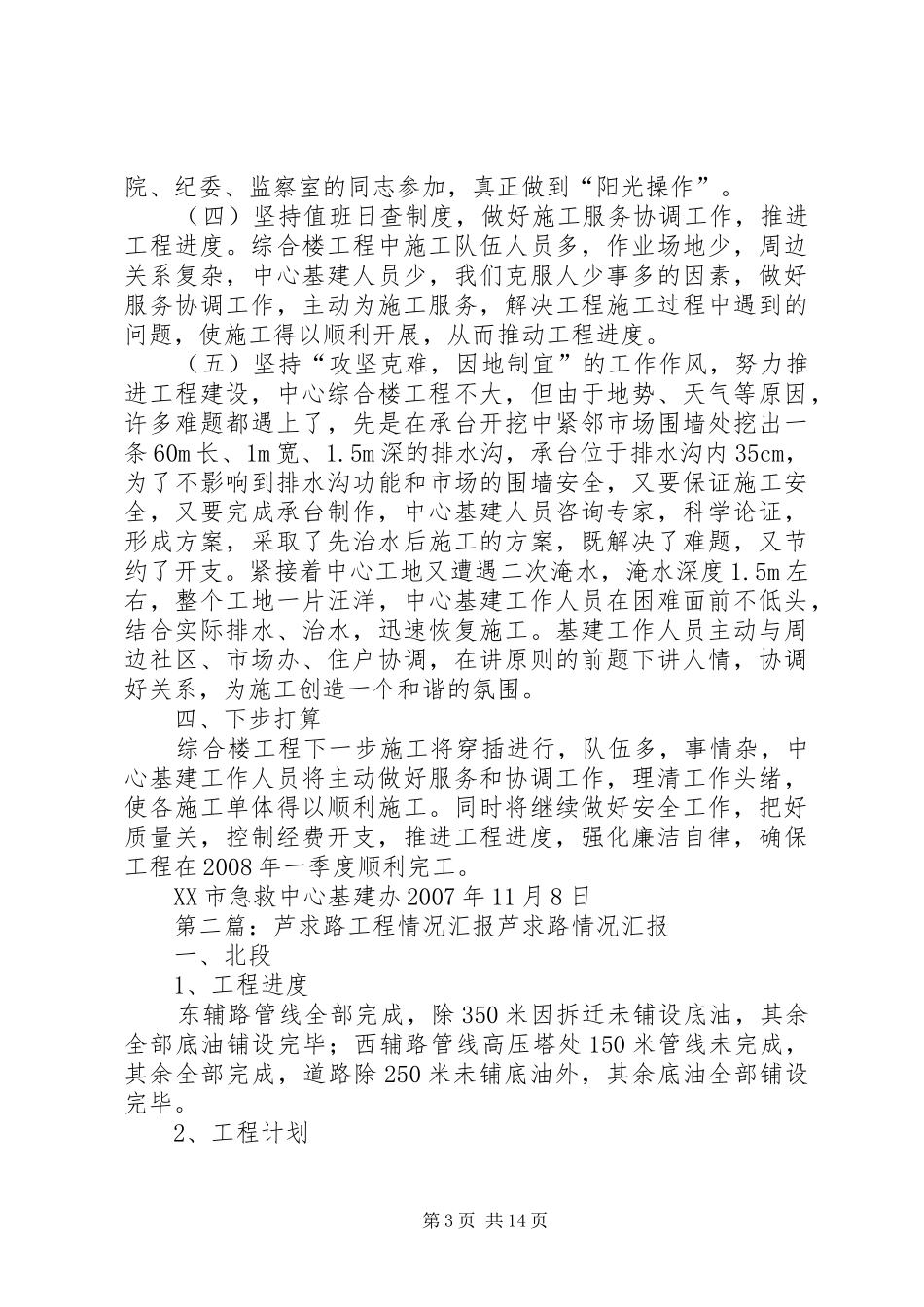

市急求中心综合楼工程情况汇报XX市急救中心综合楼工程开工以来,在社会各界的大力支持下,在卫生局的正确领导和相关处室的指导下,坚持“安全第一、质量至上、加快速度、节约开支”的工作方针,严格执行基建工作纪律和制度,严把安全关、质量关和廉洁关,巩坚克难,协调服务,推动工程顺利开展,现就有关情况作一汇报:一、工程概况综合楼工程是由市政府财政和国债资金共同投入而建,投资额为1000万元,工程被列入市政府2007年为民办15件实事之一,是市政府的重点建设项目之一。工程设计占地面积4300㎡,去掉现在老楼及红线内其它建筑,实占地3100㎡,楼层为正五层负一层。正五层建筑面积为4953㎡,负一层为地下室停车场,设计停车(救护车)25辆。建筑总高度为18m+5m,设计抗震能为7级。该工程的勘测,设计单位是江苏中森建筑设计公司,桩基工程由江苏中海桩基工程有限公司承建,土建及水电安装工程由江苏天目建设集团公司承建,监理公司为江苏大学监理公司。二、工程进度综合楼工程于2007年4月14日开工打桩,中海公司共用了34天的时间,灌注了φ50㎝深30m的基础桩120根,于5月18日完工并验收合格。天目公司于6月18日进场施工,经过140天左右的施工,目前a区主楼工程已基本完成,主楼于10月15日封顶,现楼顶构造柱浇筑完毕,室内墙体基本砌好,目前主要进行修补扫尾工作,准备在11月下旬验收;b区平台工程已做好土方开挖前准备,待相关手续齐全后立即施工,预计11月10日开挖,b区施工工期为30—35天。截止目前土建工程已完成商品混凝土浇筑2300m3,占总量的80%,自拌混凝土120m3,,占总量的90%,钢材约400吨,占总量80%,完成总投资额的80%,完成工作总量的82%。未完成和未进行的工作还有。b区工程施工(预计12月15第1页共14页日完工),内外墙粉刷装饰工程(预计12月30日完工),不锈钢护栏、轻钢结构(预计12月30日完工)、电梯安装、gps通讯指挥系统安装调试,(预计2008年1月20日完工)内部装潢(预计2008年2月30日完工)等,这些工作有的已经投标、议标,开始做前期工作,有的正在投标、议标之中,中心根据工程进度已作统筹考虑。三、基建工作的措施(一)、坚持安全第一,预防为主的方针,严把工程安全关。在综合楼工程的每一个环节,基建工作人员始终坚持安全第一的原则,加强施工队伍的安全教育,充分利用工程例会、班组长会议进行安全案例教育,强化施工人员的安全意识,形成良好的安全氛围,树立安全就是最大效益的理念,严格执行安全检查制度,发现隐患及时整改,对重点部位如电梯井、配电房等,重要设施如塔吊、脚手架等,责任到人、重点检查、强抓落实,截止今日,综合楼工程安全无事故。(二)、坚持“质量高于生命”的思想,严把工程质量关。全体基建工作人员牢固树立“质量高于生命,责任重于泰山”的思想,始终把握工程质量关,作为市政府“为民办实事”工程之一,基建人员把确保工程质量提升到讲救治的高度来对待,天天会同监理方、施工方实施检查,一是把好材料进入关,看新进材料是否有质保书,是否符合设计要求和规范。二是把握施工环节,对工程的每一个环节都必须要求监理监督,该旁站的要旁站,该测量的测量,该检测的检测,发现问题及时纠正。三是请质检站把关,工程重要环节、阶段性工作都邀请质检站的专家来现场指导验收,确保工程在质量上不出问题。(三)坚持“廉洁高效、警钟长鸣”,严把廉政关。基建工作多与包工头、商家等单位打交道,常常会受到金钱利益方面的诱惑,中心全体基建人员严格遵守基建工作纪律和制度,按章办事,尽心尽职,严格执行“不吃施工方和协作方的饭,不拿施工方和协作方的礼,不做施工方和协作方的车”的“三不”制度,严格执行请示汇报制度,在招标、议标中都严格执行政府采购制度,委托市政府采购中心办理,中心还与XX县区检察院签定预防职务犯罪协议书,在招投标过程中,邀请检察第2页共14页院、纪委、监察室的同志参加,真正做到“阳光操作”。(四)坚持值班日查制度,做好施工服务协调工作,推进工程进度。综合楼工程中施工队伍人员多,作业场地少,周边关系复杂,中心基建人员少,我们克服人少事多的因素,做好服务...
