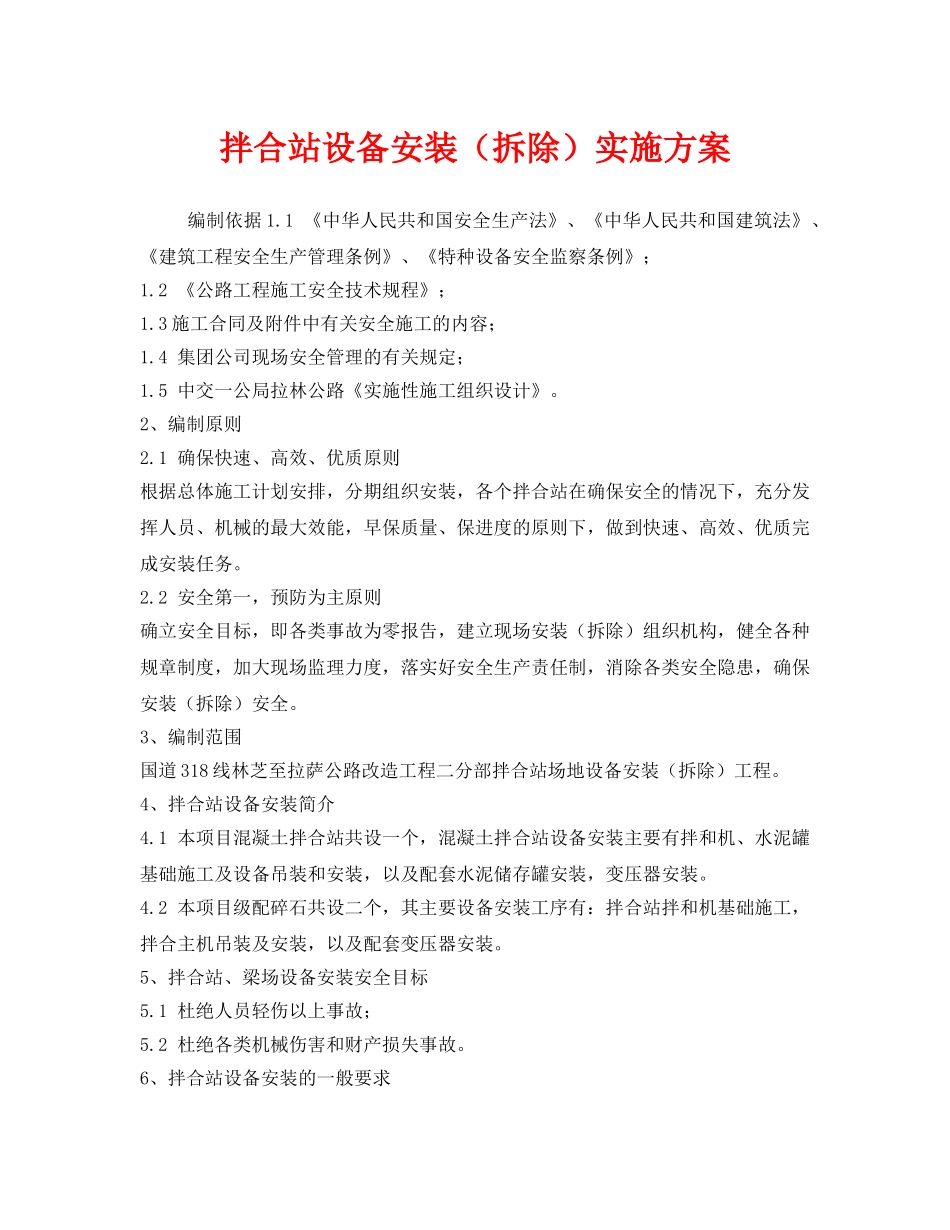

拌合站设备安装(拆除)实施方案编制依据1
1《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建筑工程安全生产管理条例》、《特种设备安全监察条例》;1
2《公路工程施工安全技术规程》;1
3施工合同及附件中有关安全施工的内容;1
4集团公司现场安全管理的有关规定;1
5中交一公局拉林公路《实施性施工组织设计》
2、编制原则2
1确保快速、高效、优质原则根据总体施工计划安排,分期组织安装,各个拌合站在确保安全的情况下,充分发挥人员、机械的最大效能,早保质量、保进度的原则下,做到快速、高效、优质完成安装任务
2安全第一,预防为主原则确立安全目标,即各类事故为零报告,建立现场安装(拆除)组织机构,健全各种规章制度,加大现场监理力度,落实好安全生产责任制,消除各类安全隐患,确保安装(拆除)安全
3、编制范围国道318线林芝至拉萨公路改造工程二分部拌合站场地设备安装(拆除)工程
4、拌合站设备安装简介4
1本项目混凝土拌合站共设一个,混凝土拌合站设备安装主要有拌和机、水泥罐基础施工及设备吊装和安装,以及配套水泥储存罐安装,变压器安装
2本项目级配碎石共设二个,其主要设备安装工序有:拌合站拌和机基础施工,拌合主机吊装及安装,以及配套变压器安装
5、拌合站、梁场设备安装安全目标5
1杜绝人员轻伤以上事故;5
2杜绝各类机械伤害和财产损失事故
6、拌合站设备安装的一般要求6

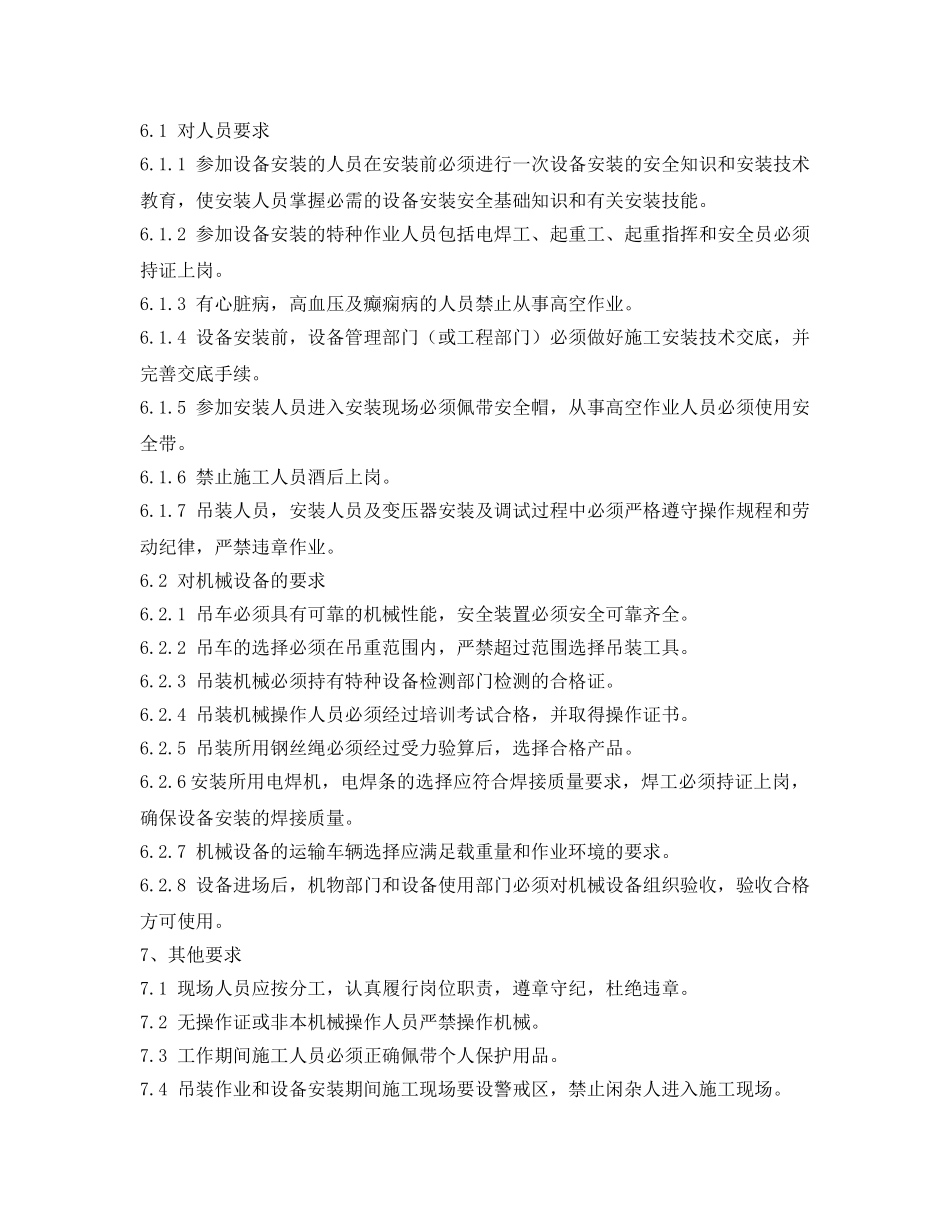

1对人员要求6
1参加设备安装的人员在安装前必须进行一次设备安装的安全知识和安装技术教育,使安装人员掌握必需的设备安装安全基础知识和有关安装技能
2参加设备安装的特种作业人员包括电焊工、起重工、起重指挥和安全员必须持证上岗
3有心脏病,高血压及癫痫病的人员禁止从事高空作业
4设备安装前,设备管理部门(或工程部门)必须做好施工安装技术交底,并完善交底手续
5参加安装人员
