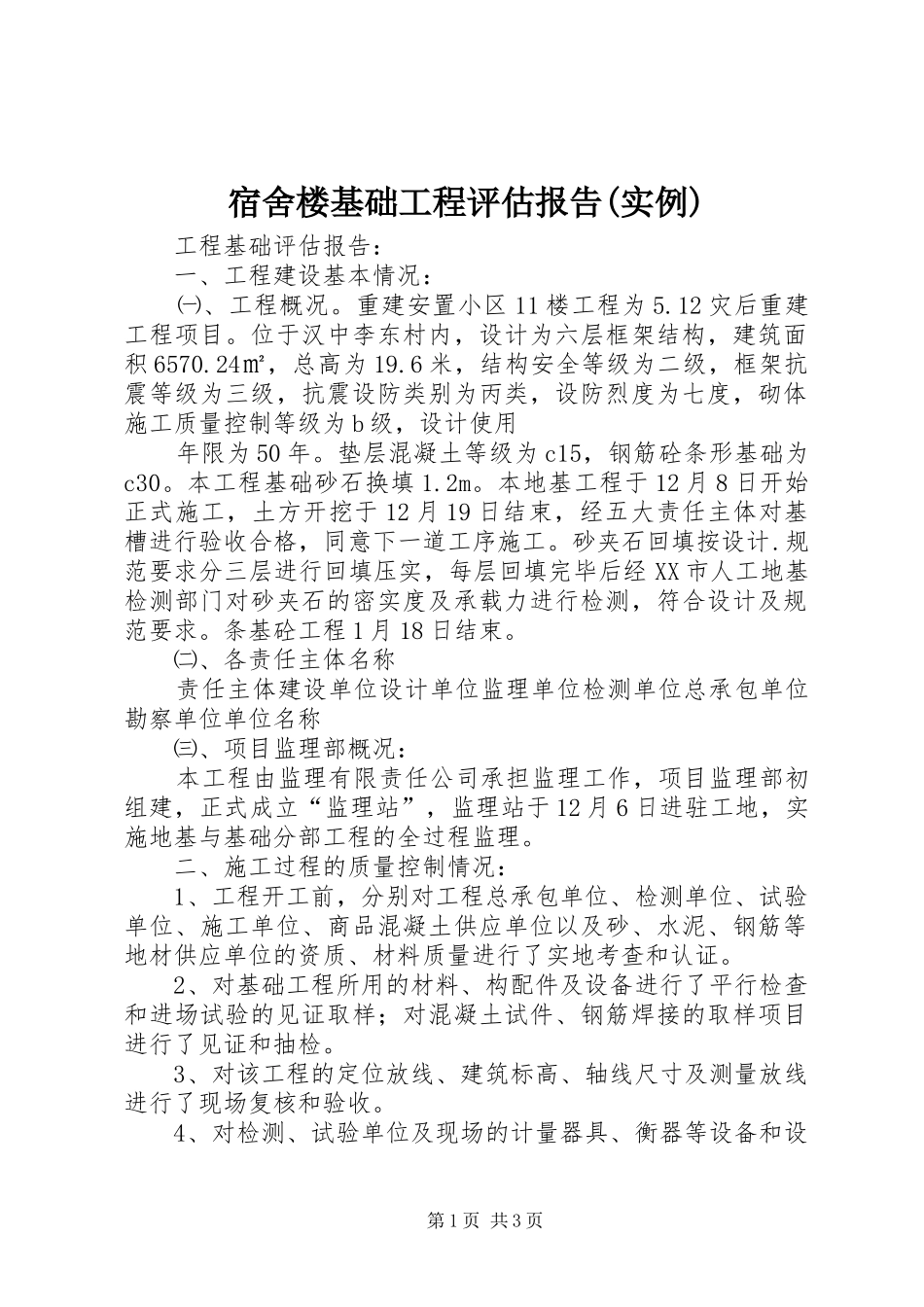

宿舍楼基础工程评估报告(实例)工程基础评估报告:一、工程建设基本情况:㈠、工程概况
重建安置小区11楼工程为5
12灾后重建工程项目
位于汉中李东村内,设计为六层框架结构,建筑面积6570
24㎡,总高为19
6米,结构安全等级为二级,框架抗震等级为三级,抗震设防类别为丙类,设防烈度为七度,砌体施工质量控制等级为b级,设计使用年限为50年
垫层混凝土等级为c15,钢筋砼条形基础为c30
本工程基础砂石换填1
本地基工程于12月8日开始正式施工,土方开挖于12月19日结束,经五大责任主体对基槽进行验收合格,同意下一道工序施工
砂夹石回填按设计
规范要求分三层进行回填压实,每层回填完毕后经XX市人工地基检测部门对砂夹石的密实度及承载力进行检测,符合设计及规范要求
条基砼工程1月18日结束
㈡、各责任主体名称责任主体建设单位设计单位监理单位检测单位总承包单位勘察单位单位名称㈢、项目监理部概况:本工程由监理有限责任公司承担监理工作,项目监理部初组建,正式成立“监理站”,监理站于12月6日进驻工地,实施地基与基础分部工程的全过程监理
二、施工过程的质量控制情况:1、工程开工前,分别对工程总承包单位、检测单位、试验单位、施工单位、商品混凝土供应单位以及砂、水泥、钢筋等地材供应单位的资质、材料质量进行了实地考查和认证
2、对基础工程所用的材料、构配件及设备进行了平行检查和进场试验的见证取样;对混凝土试件、钢筋焊接的取样项目进行了见证和抽检
3、对该工程的定位放线、建筑标高、轴线尺寸及测量放线进行了现场复核和验收
4、对检测、试验单位及现场的计量器具、衡器等设备和设第1页共3页施进行了检查、验收和核定
5、对施工组织设计,专项施工方案,安全、质量保证体系进行了审查和签认
6、经常有目的、有针对性地对施工过程进行巡视、检查
主要检查内容如下:①、是否按设计文件、施工验收规范和批准的方案
