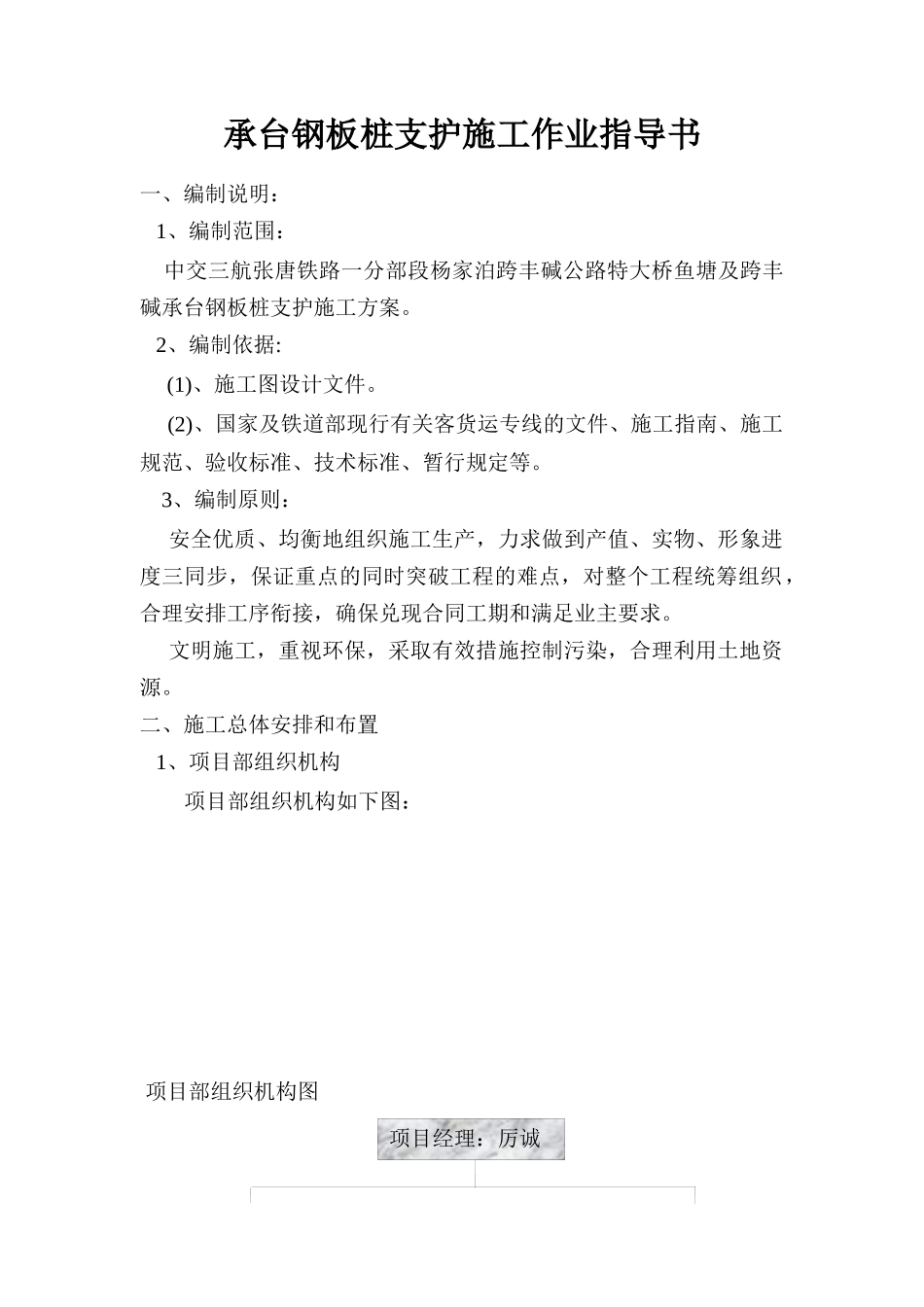

中交三航局张唐铁路项目经理部一分部编号:承台钢板桩支护施工作业指导书编制:审核:批准:年月日发布年月日实施承台钢板桩支护施工作业指导书一、编制说明:1、编制范围:中交三航张唐铁路一分部段杨家泊跨丰碱公路特大桥鱼塘及跨丰碱承台钢板桩支护施工方案
2、编制依据:(1)、施工图设计文件
(2)、国家及铁道部现行有关客货运专线的文件、施工指南、施工规范、验收标准、技术标准、暂行规定等
3、编制原则:安全优质、均衡地组织施工生产,力求做到产值、实物、形象进度三同步,保证重点的同时突破工程的难点,对整个工程统筹组织,合理安排工序衔接,确保兑现合同工期和满足业主要求
文明施工,重视环保,采取有效措施控制污染,合理利用土地资源

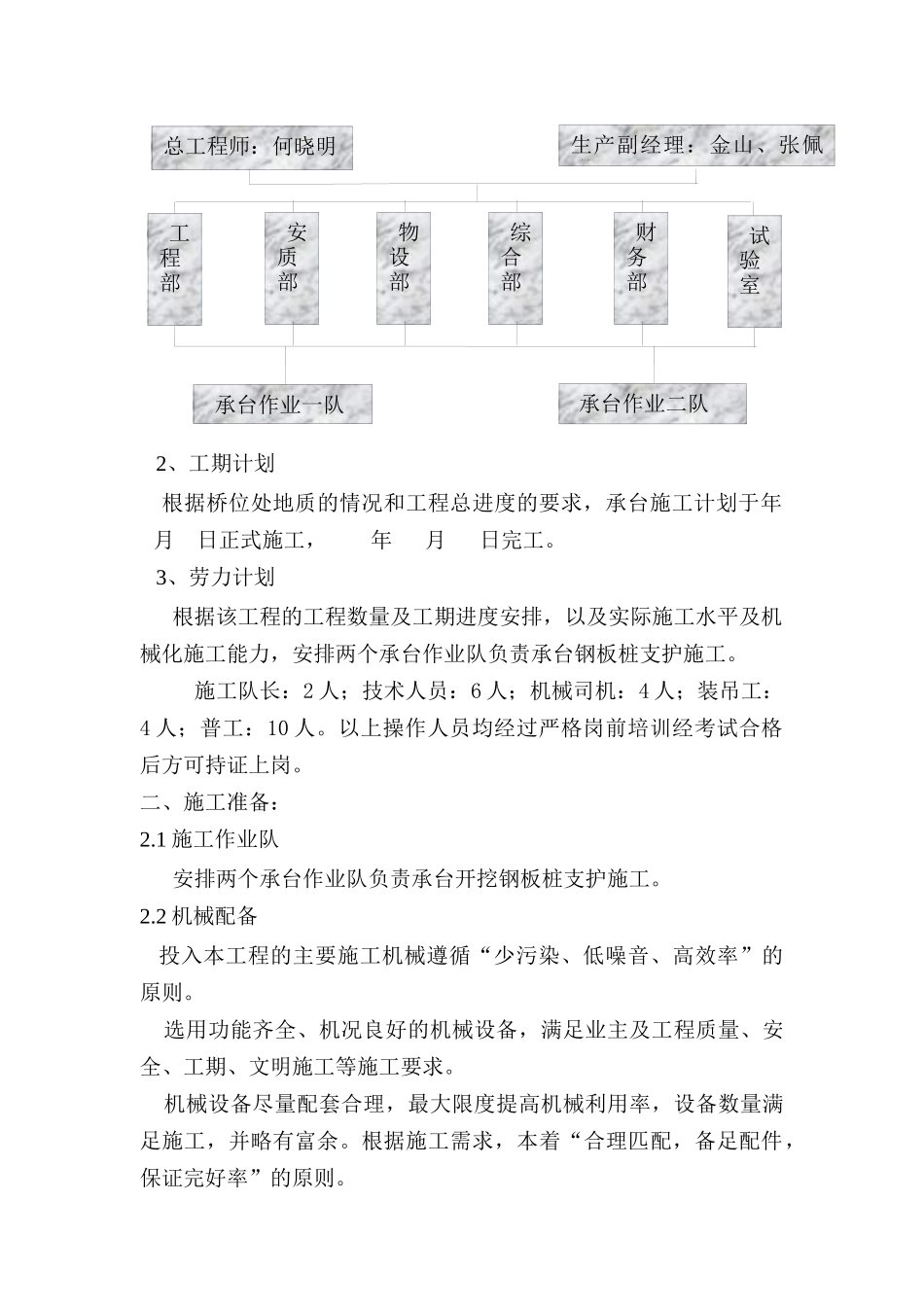

二、施工总体安排和布置1、项目部组织机构项目部组织机构如下图:项目部组织机构图项目经理:厉诚2、工期计划根据桥位处地质的情况和工程总进度的要求,承台施工计划于年月日正式施工,年月日完工
3、劳力计划根据该工程的工程数量及工期进度安排,以及实际施工水平及机械化施工能力,安排两个承台作业队负责承台钢板桩支护施工
施工队长:2人;技术人员:6人;机械司机:4人;装吊工:4人;普工:10人
以上操作人员均经过严格岗前培训经考试合格后方可持证上岗
二、施工准备:2
1施工作业队安排两个承台作业队负责承台开挖钢板桩支护施工
2机械配备投入本工程的主要施工机械遵循“少污染、低噪音、高效率”的原则
选用功能齐全、机况良好的机械设备,满足业主及工程质量、安全、工期、文明施工等施工要求
机械设备尽量配套合理,最大限度提高机械利用率,设备数量满足施工,并略有富余
根据施工需求,本着“合理匹配,备足配件,保证完好率”的原则
总工程师:何晓明生产副经理:金山、张佩明工程部安质部物设部综合部财务部试验室承台作业二队承台作业一队承台开挖支护施工主要机械设备如下表:序号名称参考规格型号数量(台
