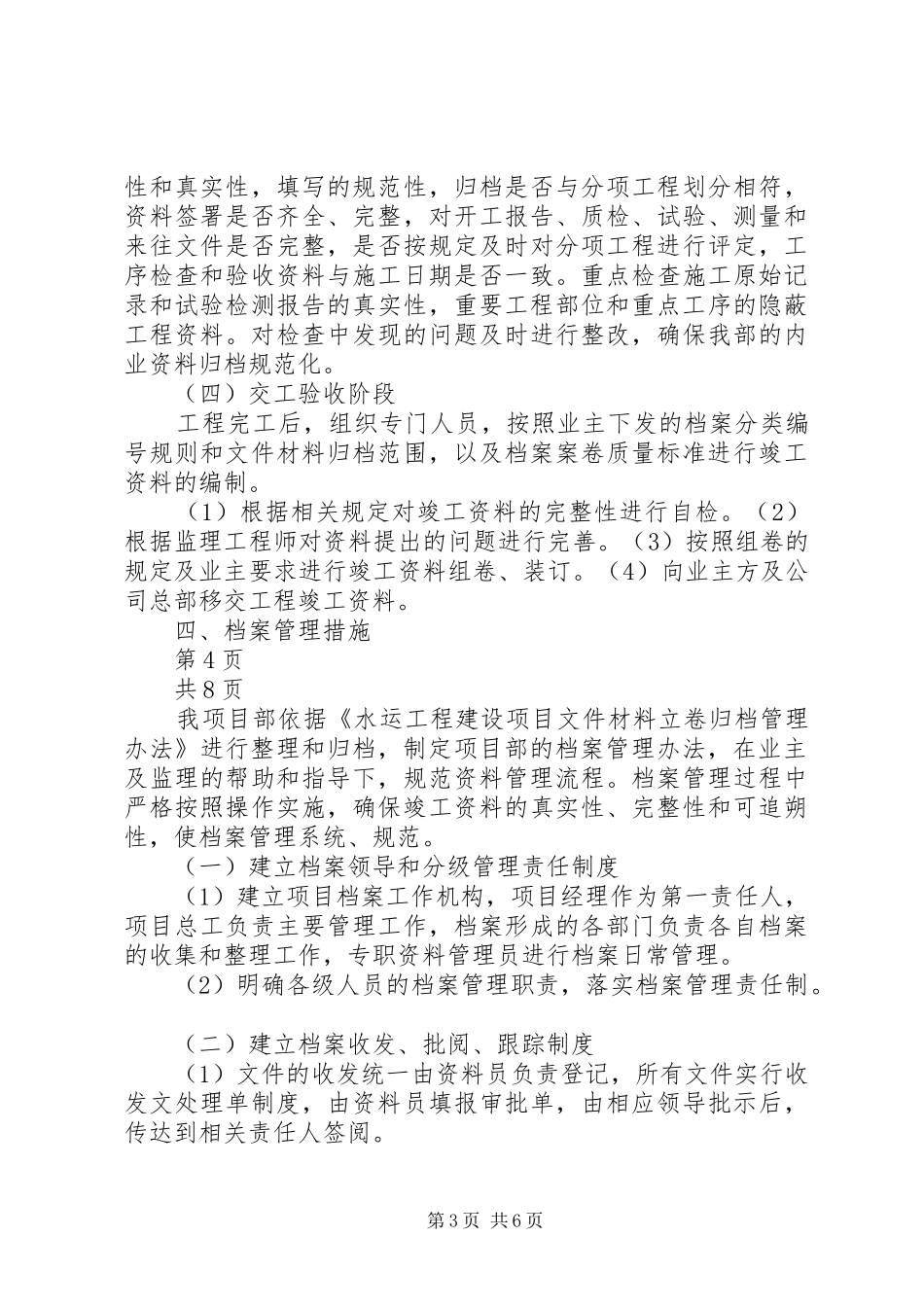

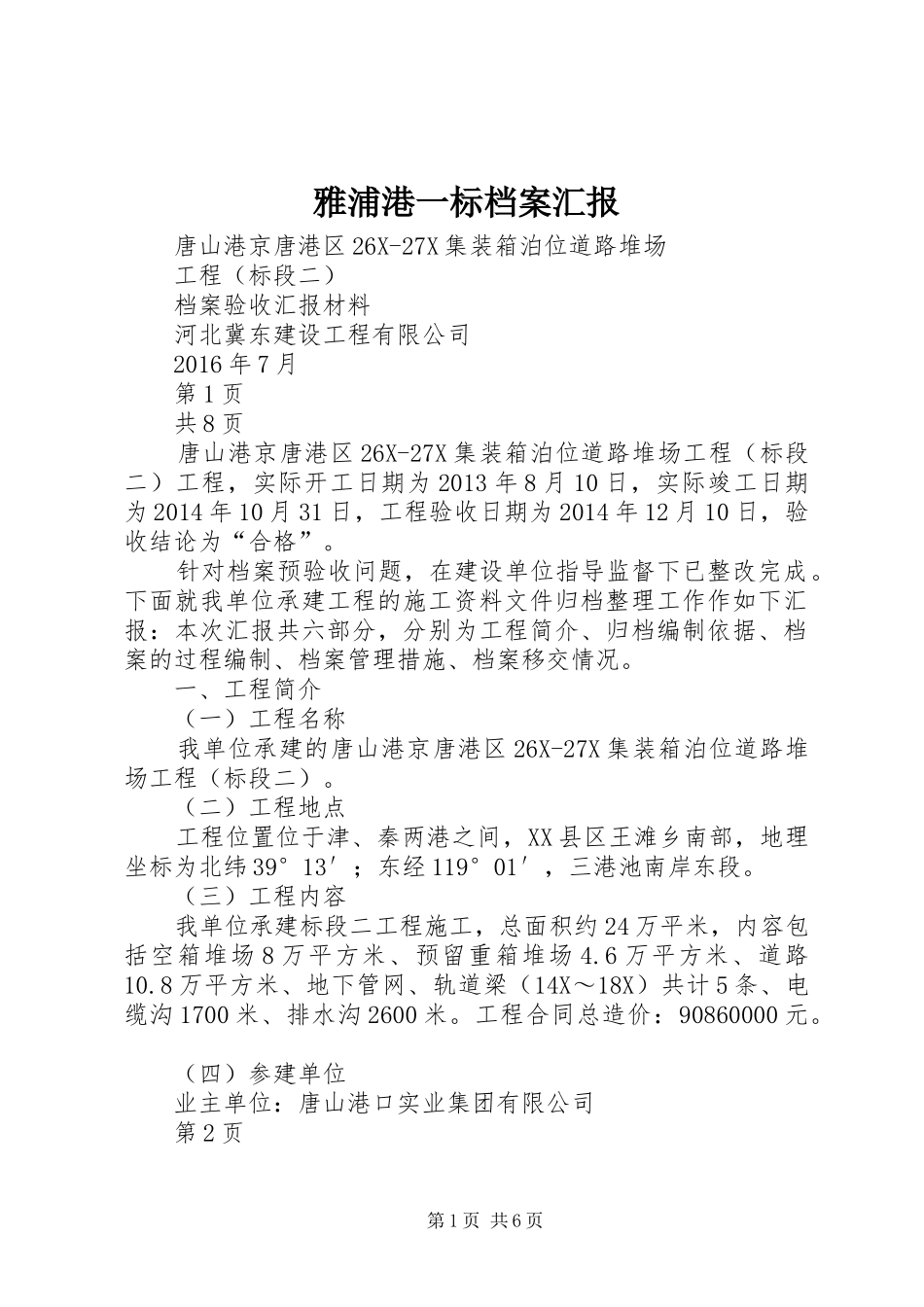

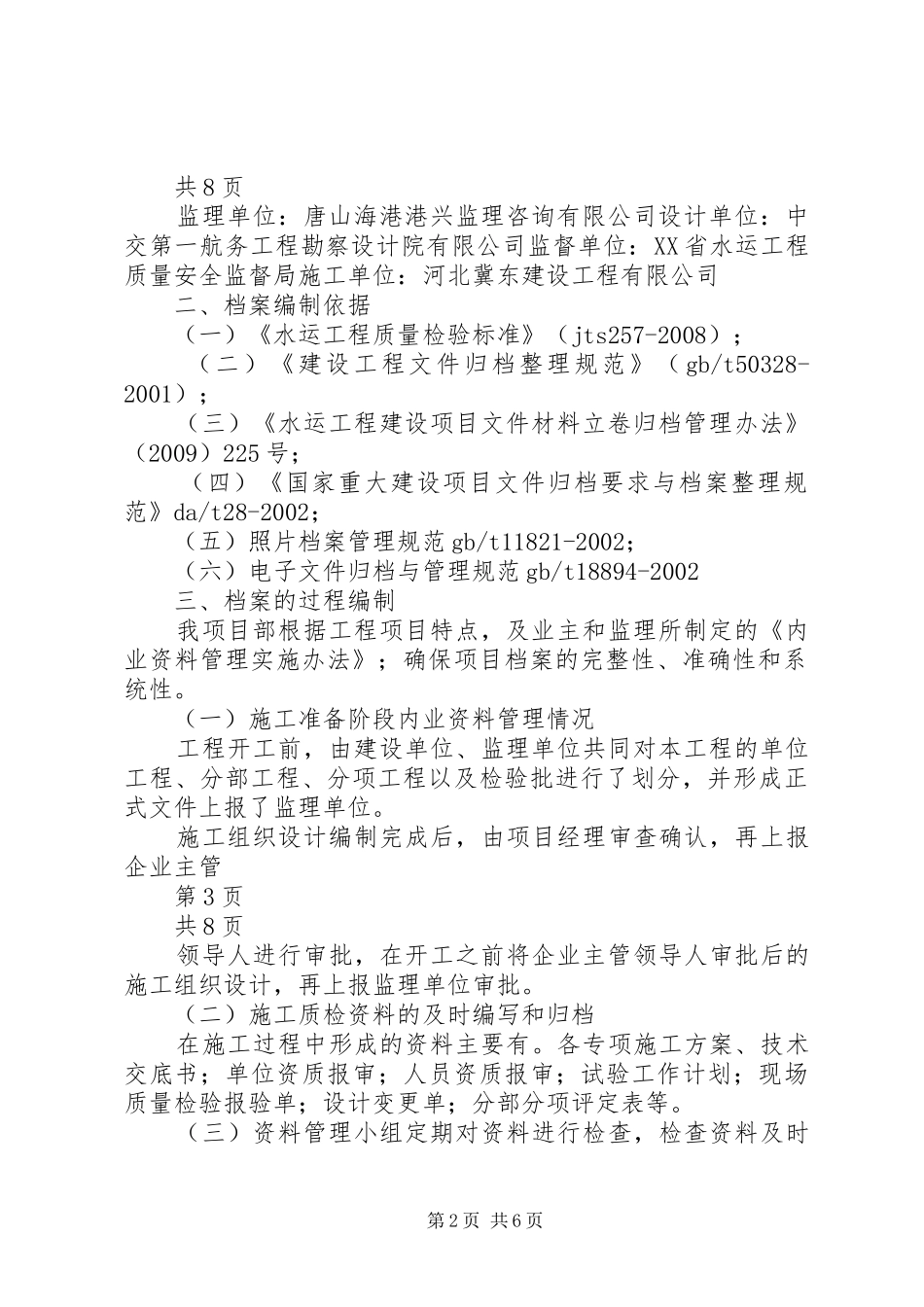

雅浦港一标档案汇报唐山港京唐港区26X-27X集装箱泊位道路堆场工程(标段二)档案验收汇报材料河北冀东建设工程有限公司2016年7月第1页共8页唐山港京唐港区26X-27X集装箱泊位道路堆场工程(标段二)工程,实际开工日期为2013年8月10日,实际竣工日期为2014年10月31日,工程验收日期为2014年12月10日,验收结论为“合格”。针对档案预验收问题,在建设单位指导监督下已整改完成。下面就我单位承建工程的施工资料文件归档整理工作作如下汇报:本次汇报共六部分,分别为工程简介、归档编制依据、档案的过程编制、档案管理措施、档案移交情况。一、工程简介(一)工程名称我单位承建的唐山港京唐港区26X-27X集装箱泊位道路堆场工程(标段二)。(二)工程地点工程位置位于津、秦两港之间,XX县区王滩乡南部,地理坐标为北纬39°13′;东经119°01′,三港池南岸东段。(三)工程内容我单位承建标段二工程施工,总面积约24万平米,内容包括空箱堆场8万平方米、预留重箱堆场4.6万平方米、道路10.8万平方米、地下管网、轨道梁(14X~18X)共计5条、电缆沟1700米、排水沟2600米。工程合同总造价:90860000元。(四)参建单位业主单位:唐山港口实业集团有限公司第2页第1页共6页共8页监理单位:唐山海港港兴监理咨询有限公司设计单位:中交第一航务工程勘察设计院有限公司监督单位:XX省水运工程质量安全监督局施工单位:河北冀东建设工程有限公司二、档案编制依据(一)《水运工程质量检验标准》(jts257-2008);(二)《建设工程文件归档整理规范》(gb/t50328-2001);(三)《水运工程建设项目文件材料立卷归档管理办法》(2009)225号;(四)《国家重大建设项目文件归档要求与档案整理规范》da/t28-2002;(五)照片档案管理规范gb/t11821-2002;(六)电子文件归档与管理规范gb/t18894-2002三、档案的过程编制我项目部根据工程项目特点,及业主和监理所制定的《内业资料管理实施办法》;确保项目档案的完整性、准确性和系统性。(一)施工准备阶段内业资料管理情况工程开工前,由建设单位、监理单位共同对本工程的单位工程、分部工程、分项工程以及检验批进行了划分,并形成正式文件上报了监理单位。施工组织设计编制完成后,由项目经理审查确认,再上报企业主管第3页共8页领导人进行审批,在开工之前将企业主管领导人审批后的施工组织设计,再上报监理单位审批。(二)施工质检资料的及时编写和归档在施工过程中形成的资料主要有。各专项施工方案、技术交底书;单位资质报审;人员资质报审;试验工作计划;现场质量检验报验单;设计变更单;分部分项评定表等。(三)资料管理小组定期对资料进行检查,检查资料及时第2页共6页性和真实性,填写的规范性,归档是否与分项工程划分相符,资料签署是否齐全、完整,对开工报告、质检、试验、测量和来往文件是否完整,是否按规定及时对分项工程进行评定,工序检查和验收资料与施工日期是否一致。重点检查施工原始记录和试验检测报告的真实性,重要工程部位和重点工序的隐蔽工程资料。对检查中发现的问题及时进行整改,确保我部的内业资料归档规范化。(四)交工验收阶段工程完工后,组织专门人员,按照业主下发的档案分类编号规则和文件材料归档范围,以及档案案卷质量标准进行竣工资料的编制。(1)根据相关规定对竣工资料的完整性进行自检。(2)根据监理工程师对资料提出的问题进行完善。(3)按照组卷的规定及业主要求进行竣工资料组卷、装订。(4)向业主方及公司总部移交工程竣工资料。四、档案管理措施第4页共8页我项目部依据《水运工程建设项目文件材料立卷归档管理办法》进行整理和归档,制定项目部的档案管理办法,在业主及监理的帮助和指导下,规范资料管理流程。档案管理过程中严格按照操作实施,确保竣工资料的真实性、完整性和可追朔性,使档案管理系统、规范。(一)建立档案领导和分级管理责任制度(1)建立项目档案工作机构,项目经理作为第一责任人,项目总工负责主要管理工作,档案形成的各部门负责各自档案的收集和整理工作,专职资料管理员进行档案日常管理。(2)明确各级人员的档案管理职责,落实档案管理责任制。(...
