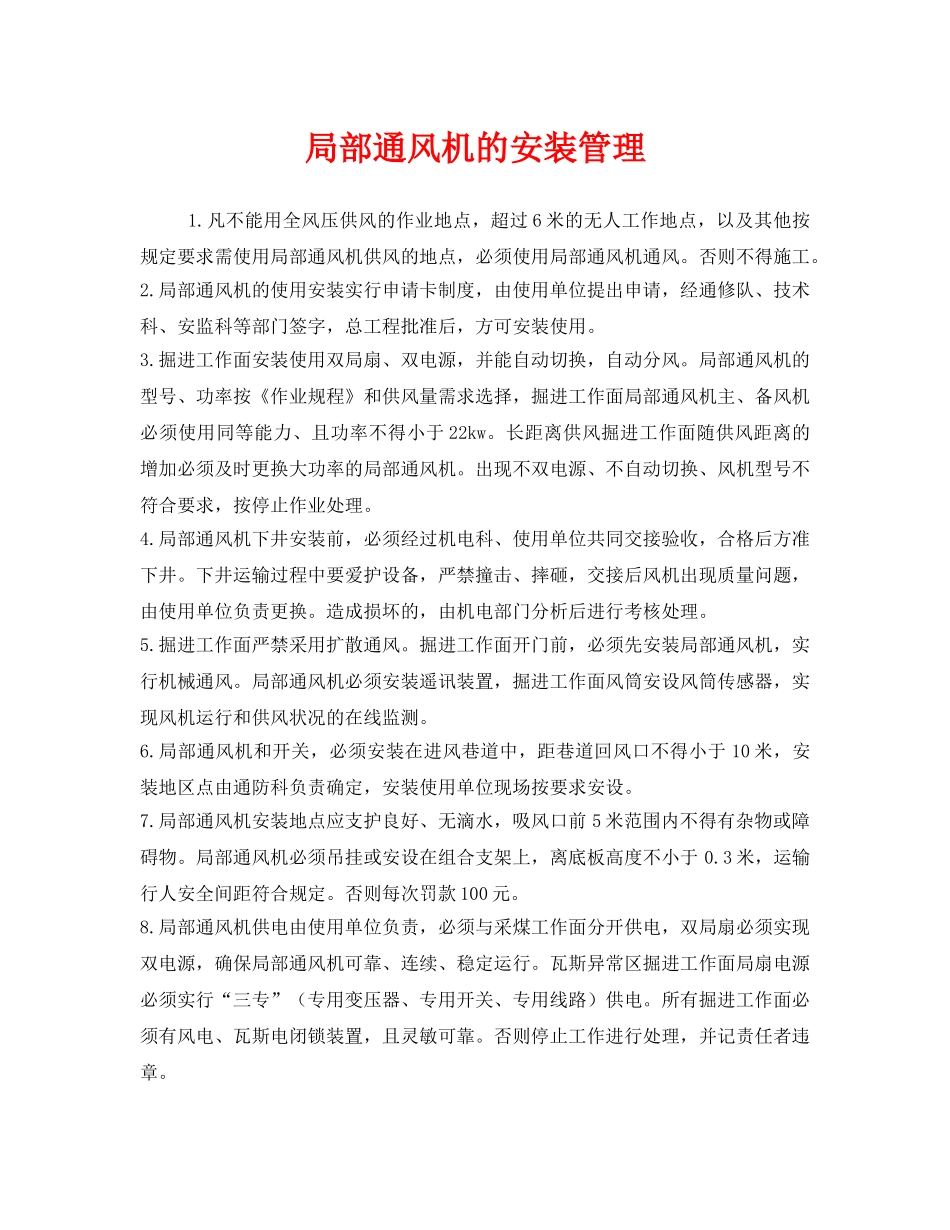

局部通风机的安装管理1
凡不能用全风压供风的作业地点,超过6米的无人工作地点,以及其他按规定要求需使用局部通风机供风的地点,必须使用局部通风机通风
否则不得施工
局部通风机的使用安装实行申请卡制度,由使用单位提出申请,经通修队、技术科、安监科等部门签字,总工程批准后,方可安装使用
掘进工作面安装使用双局扇、双电源,并能自动切换,自动分风
局部通风机的型号、功率按《作业规程》和供风量需求选择,掘进工作面局部通风机主、备风机必须使用同等能力、且功率不得小于22kw
长距离供风掘进工作面随供风距离的增加必须及时更换大功率的局部通风机
出现不双电源、不自动切换、风机型号不符合要求,按停止作业处理

局部通风机下井安装前,必须经过机电科、使用单位共同交接验收,合格后方准下井
下井运输过程中要爱护设备,严禁撞击、摔砸,交接后风机出现质量问题,由使用单位负责更换
造成损坏的,由机电部门分析后进行考核处理
掘进工作面严禁采用扩散通风
掘进工作面开门前,必须先安装局部通风机,实行机械通风
局部通风机必须安装遥讯装置,掘进工作面风筒安设风筒传感器,实现风机运行和供风状况的在线监测
局部通风机和开关,必须安装在进风巷道中,距巷道回风口不得小于10米,安装地区点由通防科负责确定,安装使用单位现场按要求安设
局部通风机安装地点应支护良好、无滴水,吸风口前5米范围内不得有杂物或障碍物
局部通风机必须吊挂或安设在组合支架上,离底板高度不小于0
3米,运输行人安全间距符合规定
否则每次罚款100元
局部通风机供电由使用单位负责,必须与采煤工作面分开供电,双局扇必须实现双电源,确保局部通风机可靠、连续、稳定运行
瓦斯异常区掘进工作面局扇电源必须实行“三专”(专用变压器、专用开关、专用线路)供电
所有掘进工作面必须有风电、瓦斯电闭锁装置,且灵敏可靠
否则停止工作进行处理,并记责任者违
