施工组织设计1、设备的采购、制作、加工方案:合同签订后,按合同要求,我方将首先与设计单位、建设单位一起,就具体施工方案图纸进行会审,根据会审结果,按施工图(含变更图)要求我方编制详尽的采购计划,同时我方根据合同工期要求,由公司物料部、采购部、生产部、工程部及工程设计部等一起协调并及时调整采购、生产、施工计划,按计划组织采购和安排生产进度
具体时间安排:技术交底、图纸会审1-3天;采购、备料:2-3天;制作加工:一周内完成总工程量60%的制作加工任务;8日内完成部主体设备的加工制作
物料部依据库物资情况,按工程所需材料厂设备,编制所需采购设备清单(1日内完成),采购部在3日内完成全部采购任务
生产部按生产计划组织生产,1周内完成不少于工程总量60%的生产任务,10日内完成全部生产计划
2、安装方案和进度计划:合同签订后,技术交底及备料,前期准备工作一周内完成(5日);太阳能系统工程施工工期(含前期准备工作时间)在合同签定后20天内完成;工程调试运行及验收时间1-2天,由一个施工队施工
3、组织机构和施工队伍部署3.1组织机构为了加强组织领导和便于各方面的施工配合,成立工程指挥部,设项目经理、工程式师各一人,包括六个工程队及质检、安持等职能人员
组织机构(见附表)3.2现场施工人员配置一览表序号职务名称人数职责备注1工程项目经理1总调度2工程师1技术指导兼职3质检员1质量监督4物料管理员1物料掌控、追踪5施工人员1管理人员施工队长6施工包括油漆、钳工、管道、电气等工种后勤员1后勤保障说明:每施工组6人,现场总人数12人
4、施工方法本工程采用流水作业施工法,每个施工过程由固定的作业组按施工进度表上的顺序,依次、连续地由一个施工段移转到下一个施工段,主要施工项目的施工方法及安装工艺如下:4

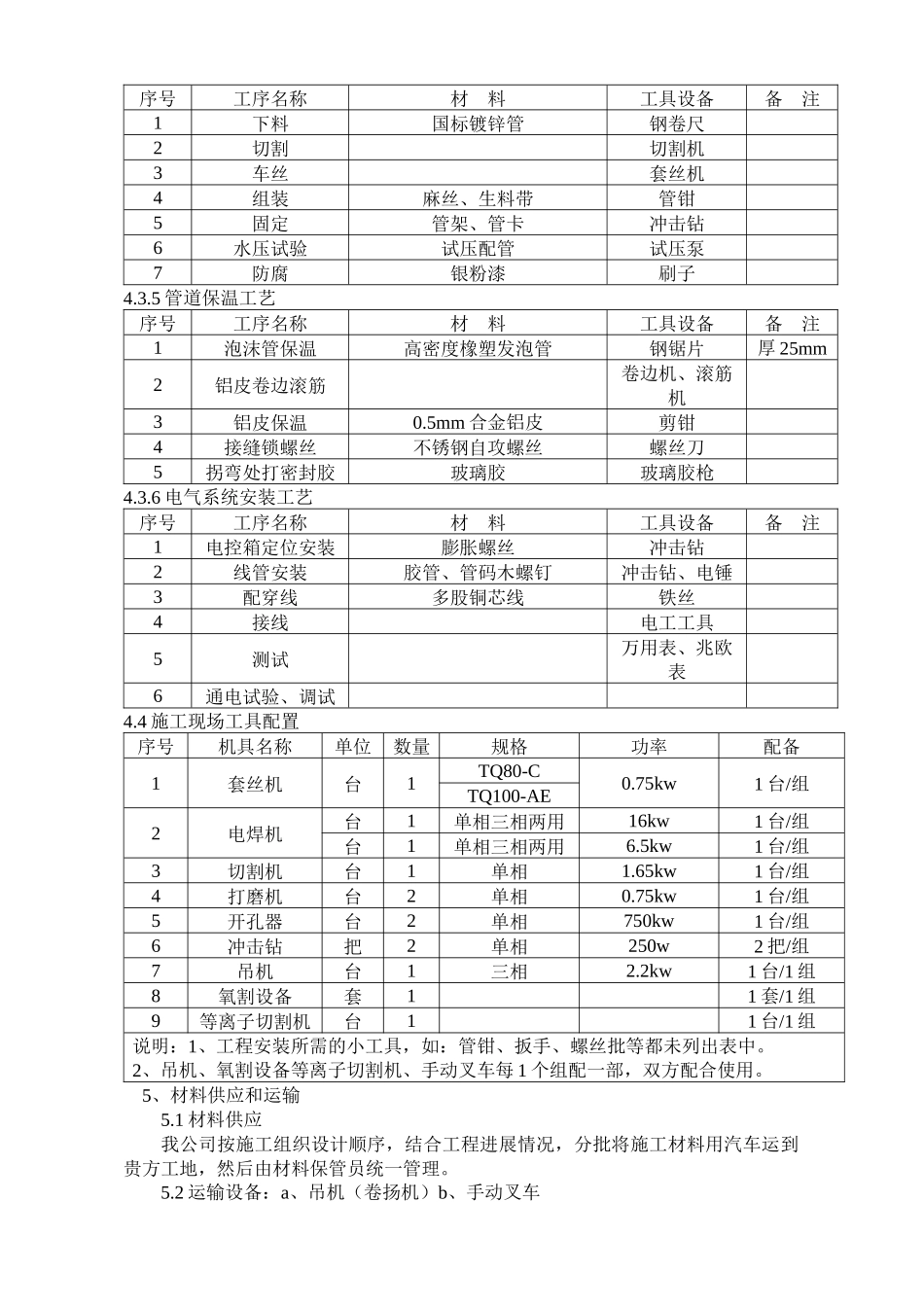

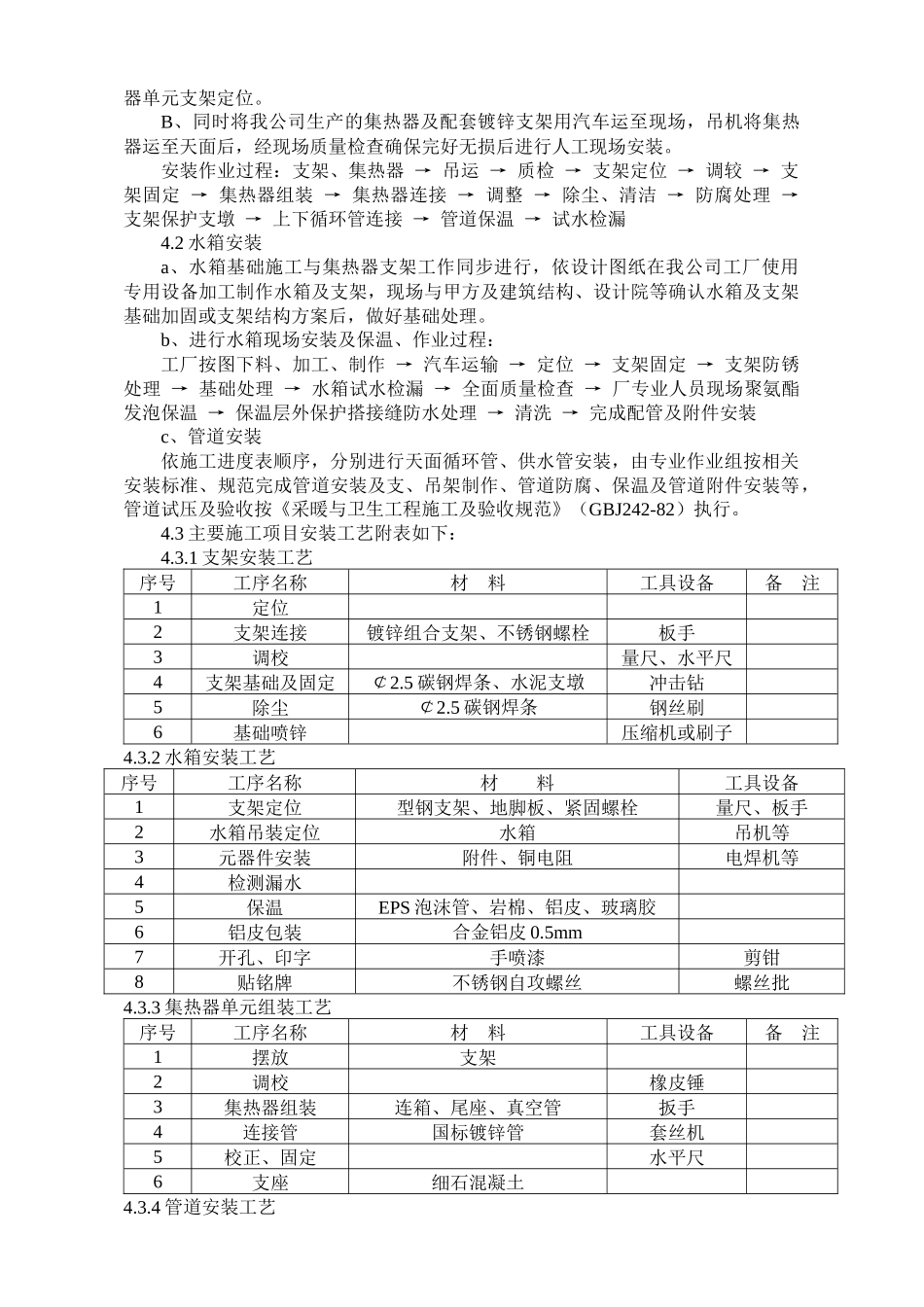

1全玻璃真空管集热单元安装:a、由我公司工厂制作加工好集热器单元(模块)支架,现场放线,进
