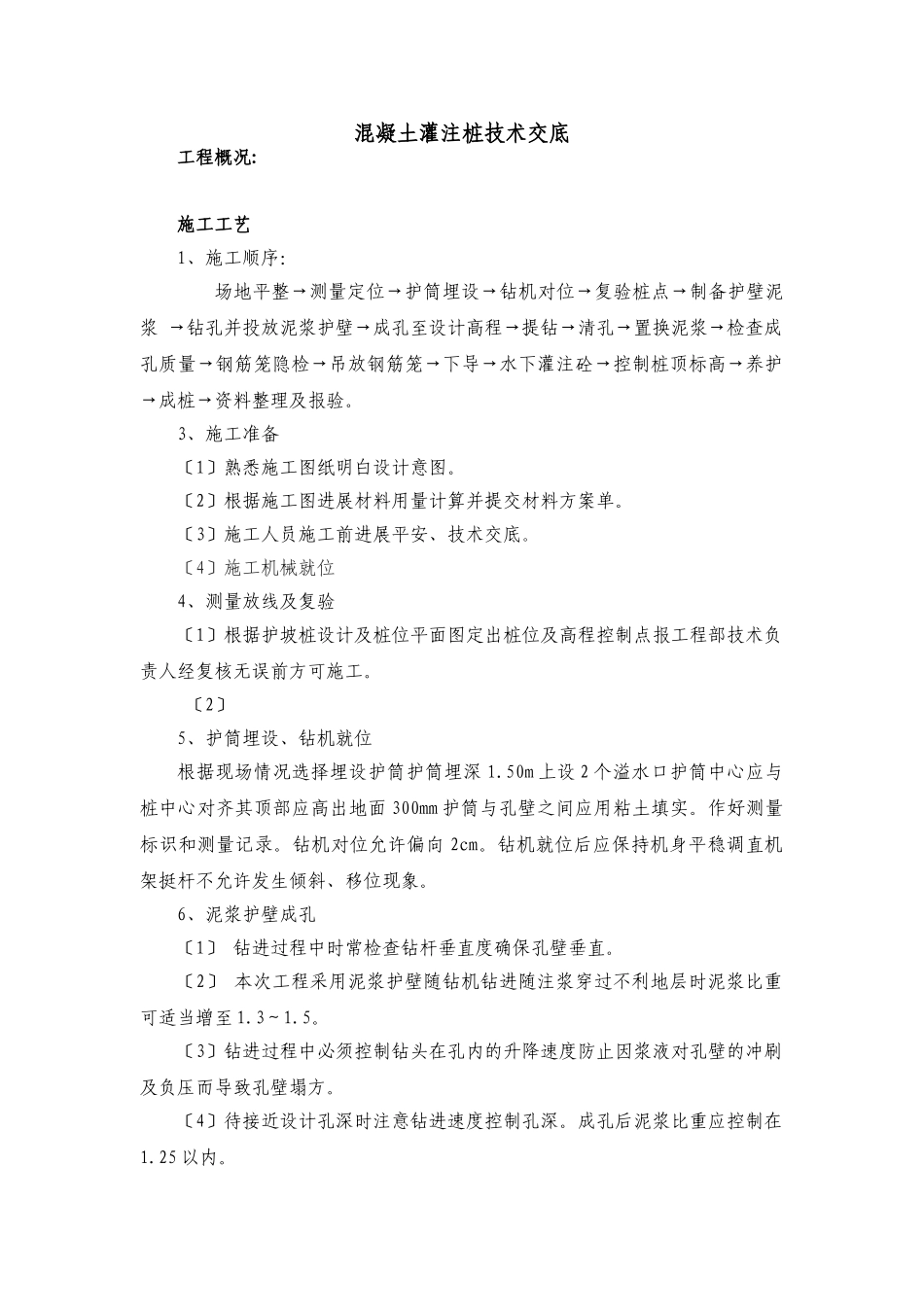

混凝土灌注桩技术交底工程概况:施工工艺1、施工顺序:场地平整→测量定位→护筒埋设→钻机对位→复验桩点→制备护壁泥浆→钻孔并投放泥浆护壁→成孔至设计高程→提钻→清孔→置换泥浆→检查成孔质量→钢筋笼隐检→吊放钢筋笼→下导→水下灌注砼→控制桩顶标高→养护→成桩→资料整理及报验
3、施工准备〔1〕熟悉施工图纸明白设计意图
〔2〕根据施工图进展材料用量计算并提交材料方案单
〔3〕施工人员施工前进展平安、技术交底
〔4〕施工机械就位4、测量放线及复验〔1〕根据护坡桩设计及桩位平面图定出桩位及高程控制点报工程部技术负责人经复核无误前方可施工
〔2〕5、护筒埋设、钻机就位根据现场情况选择埋设护筒护筒埋深1
50m上设2个溢水口护筒中心应与桩中心对齐其顶部应高出地面300mm护筒与孔壁之间应用粘土填实
作好测量标识和测量记录
钻机对位允许偏向2cm
钻机就位后应保持机身平稳调直机架挺杆不允许发生倾斜、移位现象
6、泥浆护壁成孔〔1〕钻进过程中时常检查钻杆垂直度确保孔壁垂直
〔2〕本次工程采用泥浆护壁随钻机钻进随注浆穿过不利地层时泥浆比重可适当增至1
〔3〕钻进过程中必须控制钻头在孔内的升降速度防止因浆液对孔壁的冲刷及负压而导致孔壁塌方
〔4〕待接近设计孔深时注意钻进速度控制孔深
成孔后泥浆比重应控制在1
〔5〕成孔时应作好施工记录搜集地质水文资料发现与原设计不符者及时向上级汇报
〔6〕为进步钻进效率和保证孔壁稳定必须及时换浆或调浆确保泥浆性能指标〔7〕钻孔到达设计深度后去除孔底虚土

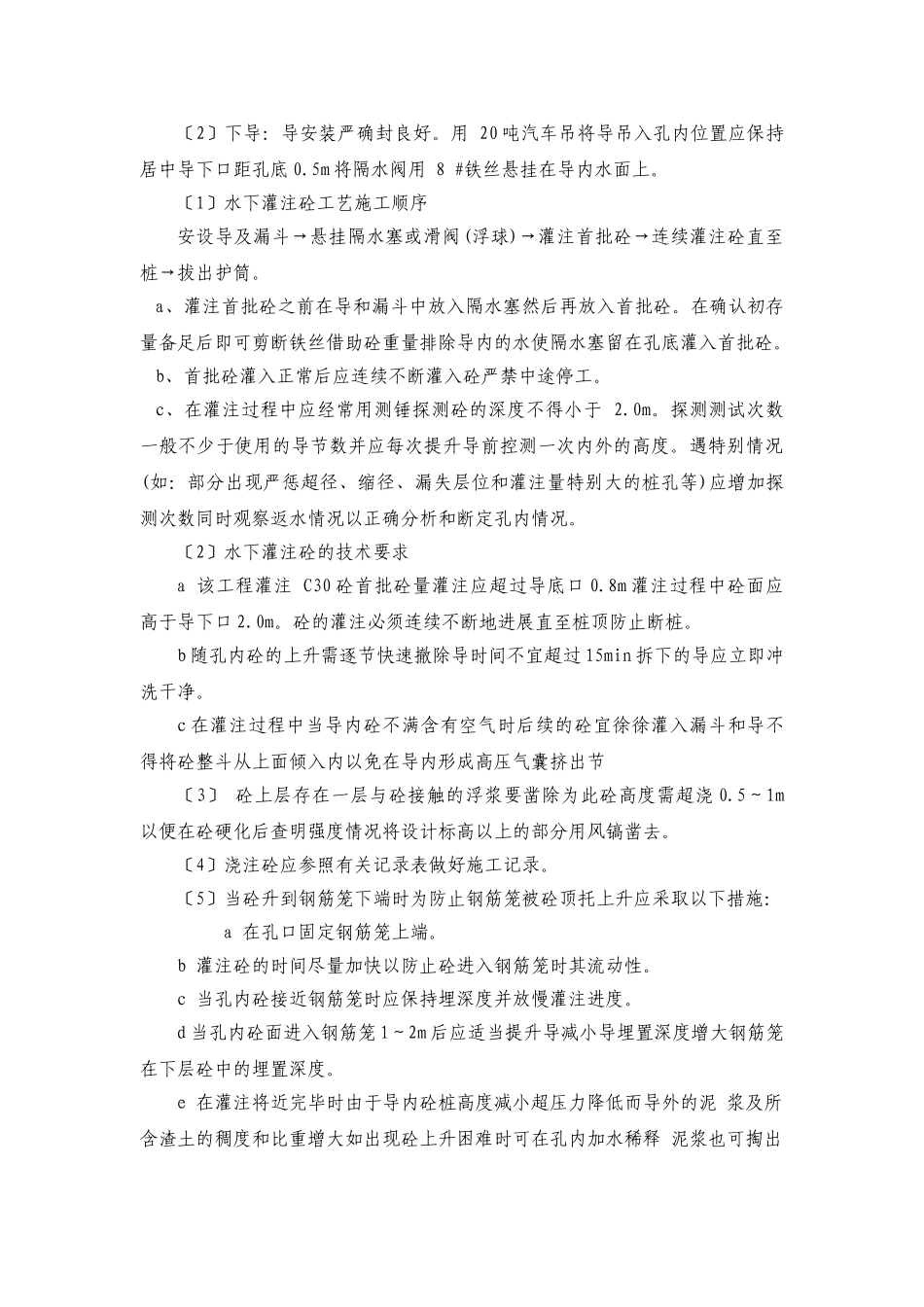

7、孔验收及质量验收〔1〕终孔验收:当钻至设计深度时即可停钻
桩孔终孔后由机班长、质检员报请总包及监理对其孔深、孔底沉渣等各项指标根据规定及设计要求进展验收签署
孔深由测绳及钻杆长度确定
到达后进展下道工序
〔2〕成孔质量检查a成孔垂直度偏向为<1b桩位允许偏向为±100mmc桩孔超径系数>
