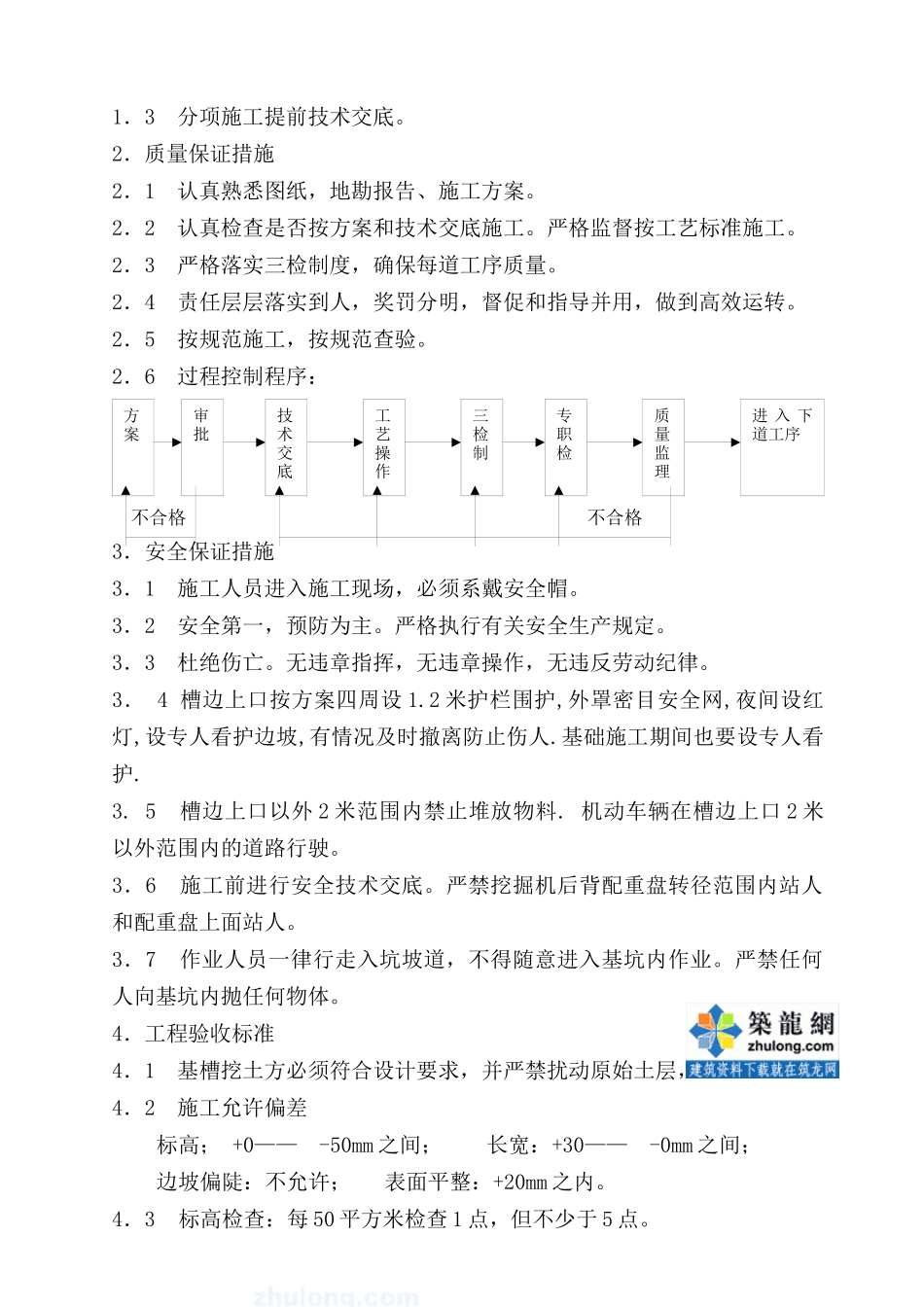

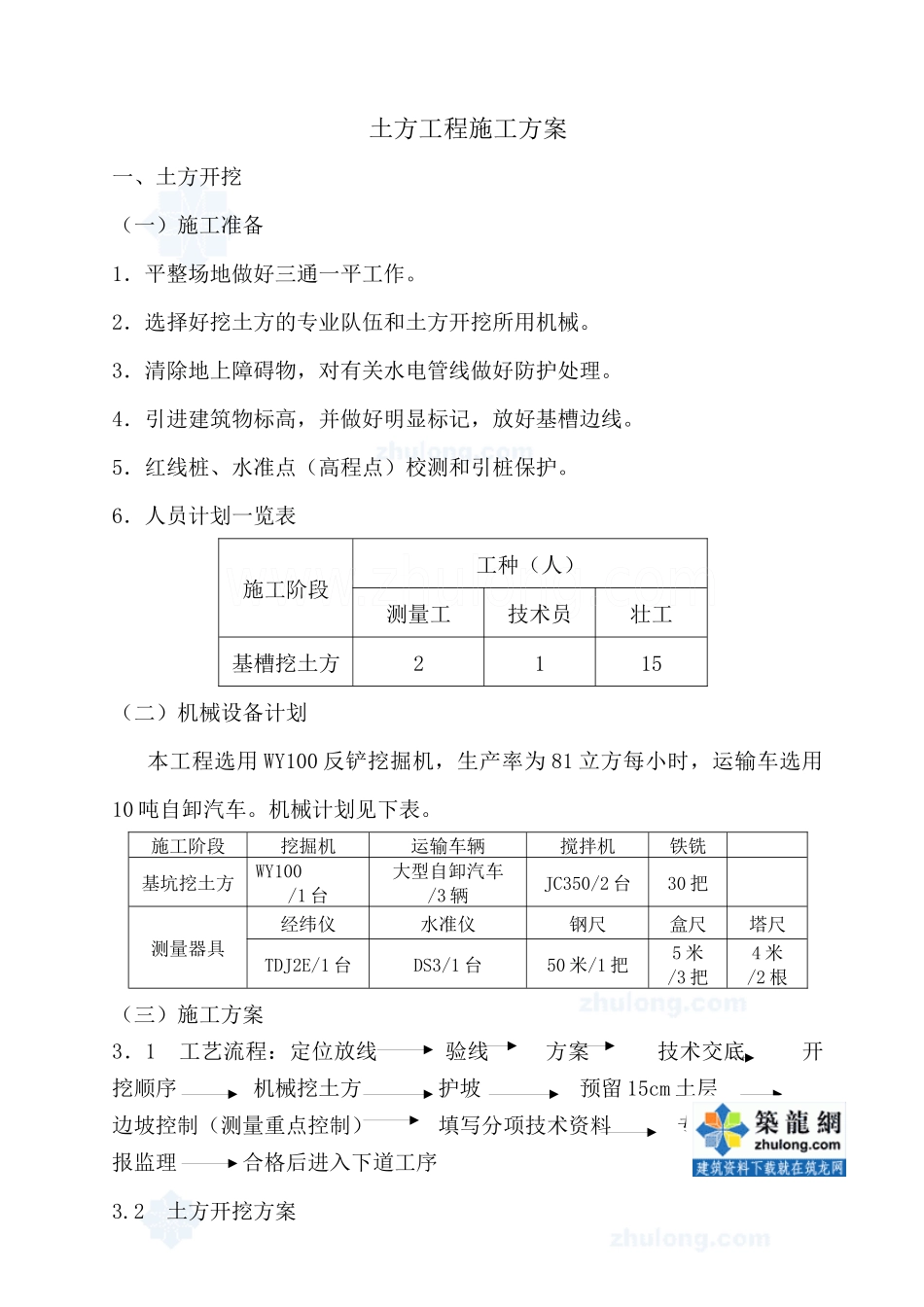

土方工程施工方案一、土方开挖(一)施工准备1.平整场地做好三通一平工作
2.选择好挖土方的专业队伍和土方开挖所用机械
3.清除地上障碍物,对有关水电管线做好防护处理
4.引进建筑物标高,并做好明显标记,放好基槽边线
5.红线桩、水准点(高程点)校测和引桩保护
6.人员计划一览表施工阶段工种(人)测量工技术员壮工基槽挖土方2115(二)机械设备计划本工程选用WY100反铲挖掘机,生产率为81立方每小时,运输车选用10吨自卸汽车
机械计划见下表
施工阶段挖掘机运输车辆搅拌机铁铣基坑挖土方WY100/1台大型自卸汽车/3辆JC350/2台30把测量器具经纬仪水准仪钢尺盒尺塔尺TDJ2E/1台DS3/1台50米/1把5米/3把4米/2根(三)施工方案3.1工艺流程:定位放线验线方案技术交底开挖顺序机械挖土方护坡预留15cm土层边坡控制(测量重点控制)填写分项技术资料专职质量检查报监理合格后进入下道工序3

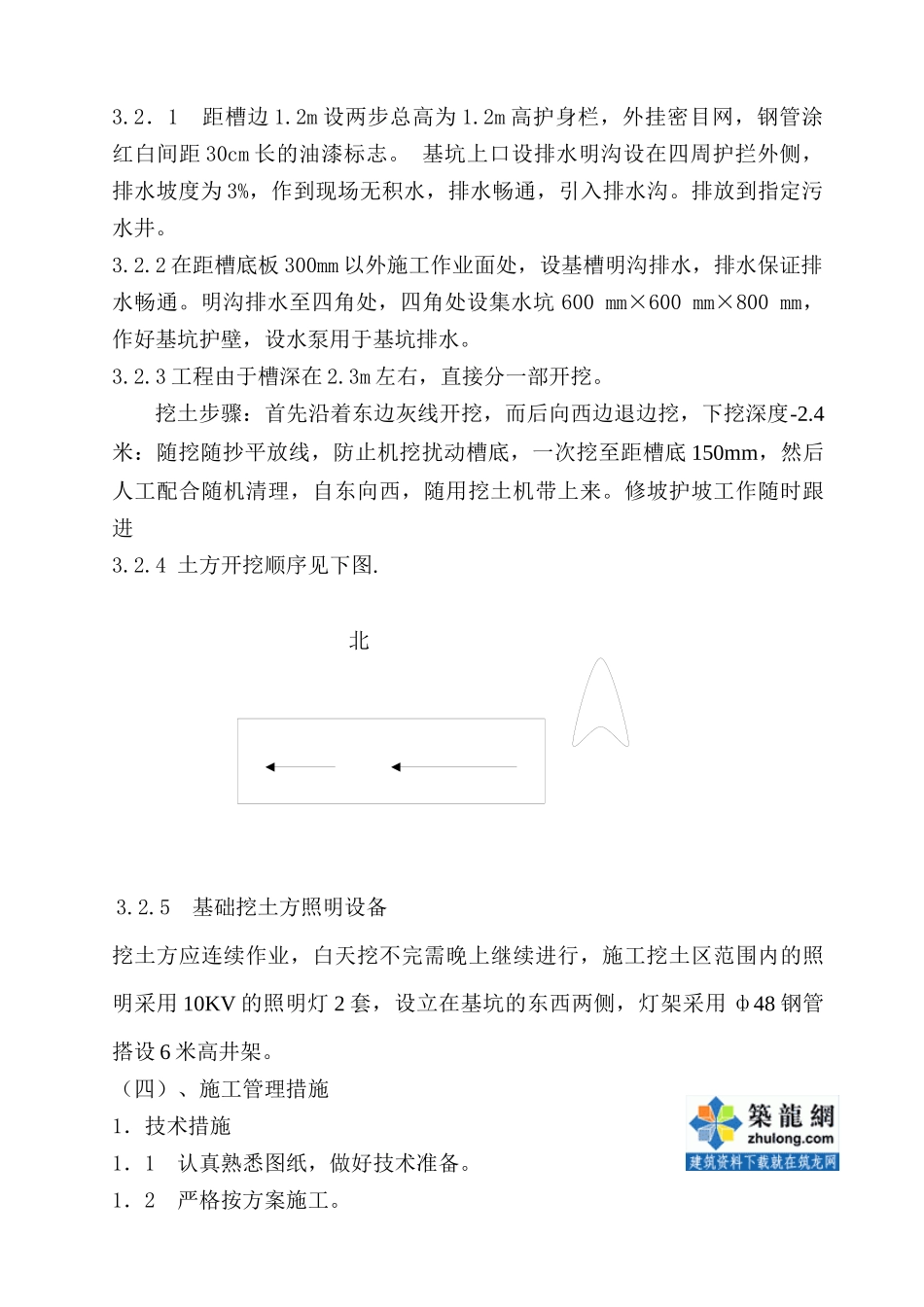

2土方开挖方案3
2.1距槽边1
2m设两步总高为1
2m高护身栏,外挂密目网,钢管涂红白间距30cm长的油漆标志
基坑上口设排水明沟设在四周护拦外侧,排水坡度为3%,作到现场无积水,排水畅通,引入排水沟
排放到指定污水井
2在距槽底板300mm以外施工作业面处,设基槽明沟排水,排水保证排水畅通
明沟排水至四角处,四角处设集水坑600mm×600mm×800mm,作好基坑护壁,设水泵用于基坑排水
3工程由于槽深在2
3m左右,直接分一部开挖
挖土步骤:首先沿着东边灰线开挖,而后向西边退边挖,下挖深度-2
4米:随挖随抄平放线,防止机挖扰动槽底,一次挖至距槽底150mm,然后人工配合随机清理,自东向西,随用挖土机带上来
修坡护坡工作随时跟进3
4土方开挖顺序见下图
5基础挖土方照明设备挖土方应连续作业,白天挖不完需晚上继续进行,施工挖土区范围内的照明采用
