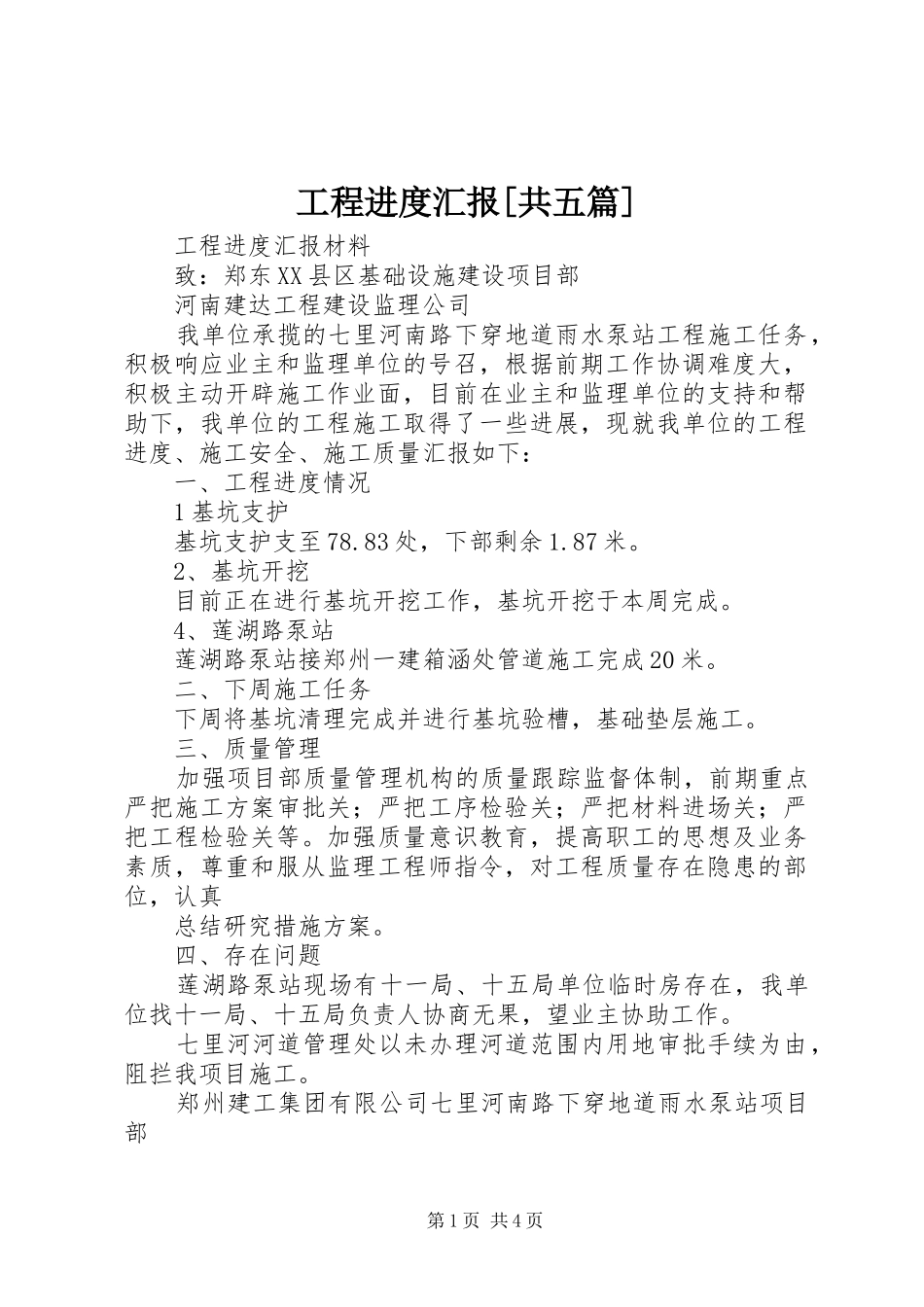

工程进度汇报[共五篇]工程进度汇报材料致:郑东XX县区基础设施建设项目部河南建达工程建设监理公司我单位承揽的七里河南路下穿地道雨水泵站工程施工任务,积极响应业主和监理单位的号召,根据前期工作协调难度大,积极主动开辟施工作业面,目前在业主和监理单位的支持和帮助下,我单位的工程施工取得了一些进展,现就我单位的工程进度、施工安全、施工质量汇报如下:一、工程进度情况1基坑支护基坑支护支至78
83处,下部剩余1
2、基坑开挖目前正在进行基坑开挖工作,基坑开挖于本周完成
4、莲湖路泵站莲湖路泵站接郑州一建箱涵处管道施工完成20米
二、下周施工任务下周将基坑清理完成并进行基坑验槽,基础垫层施工
三、质量管理加强项目部质量管理机构的质量跟踪监督体制,前期重点严把施工方案审批关;严把工序检验关;严把材料进场关;严把工程检验关等
加强质量意识教育,提高职工的思想及业务素质,尊重和服从监理工程师指令,对工程质量存在隐患的部位,认真总结研究措施方案
四、存在问题莲湖路泵站现场有十一局、十五局单位临时房存在,我单位找十一局、十五局负责人协商无果,望业主协助工作
七里河河道管理处以未办理河道范围内用地审批手续为由,阻拦我项目施工

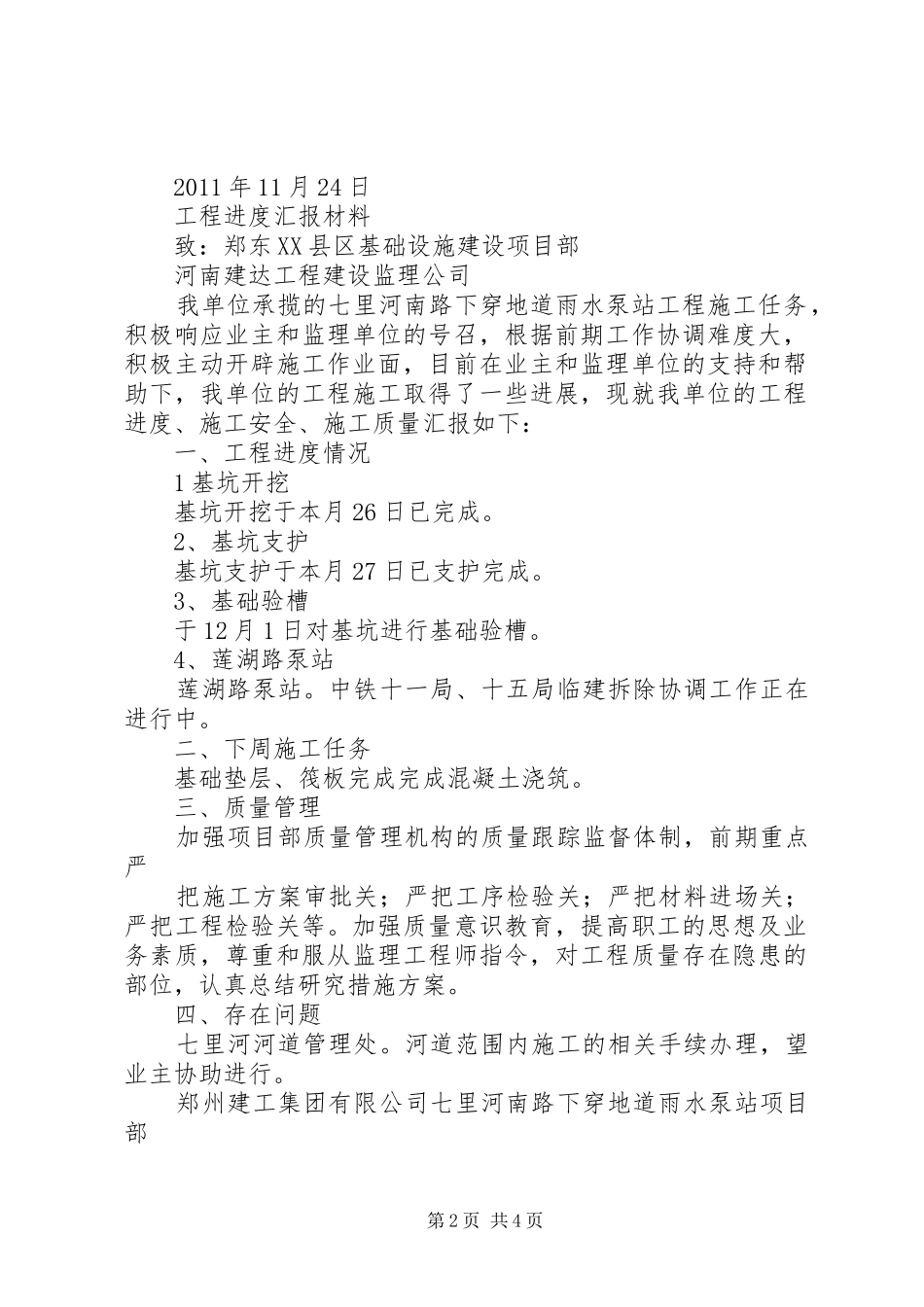

郑州建工集团有限公司七里河南路下穿地道雨水泵站项目部第1页共4页2011年11月24日工程进度汇报材料致:郑东XX县区基础设施建设项目部河南建达工程建设监理公司我单位承揽的七里河南路下穿地道雨水泵站工程施工任务,积极响应业主和监理单位的号召,根据前期工作协调难度大,积极主动开辟施工作业面,目前在业主和监理单位的支持和帮助下,我单位的工程施工取得了一些进展,现就我单位的工程进度、施工安全、施工质量汇报如下:一、工程进度情况1基坑开挖基坑开挖于本月26日已完成
2、基坑支护基坑支护于本月27日已支护完成
3、基础验槽于12月1日对基坑进行基础验槽

4、莲湖路泵站莲湖路泵
