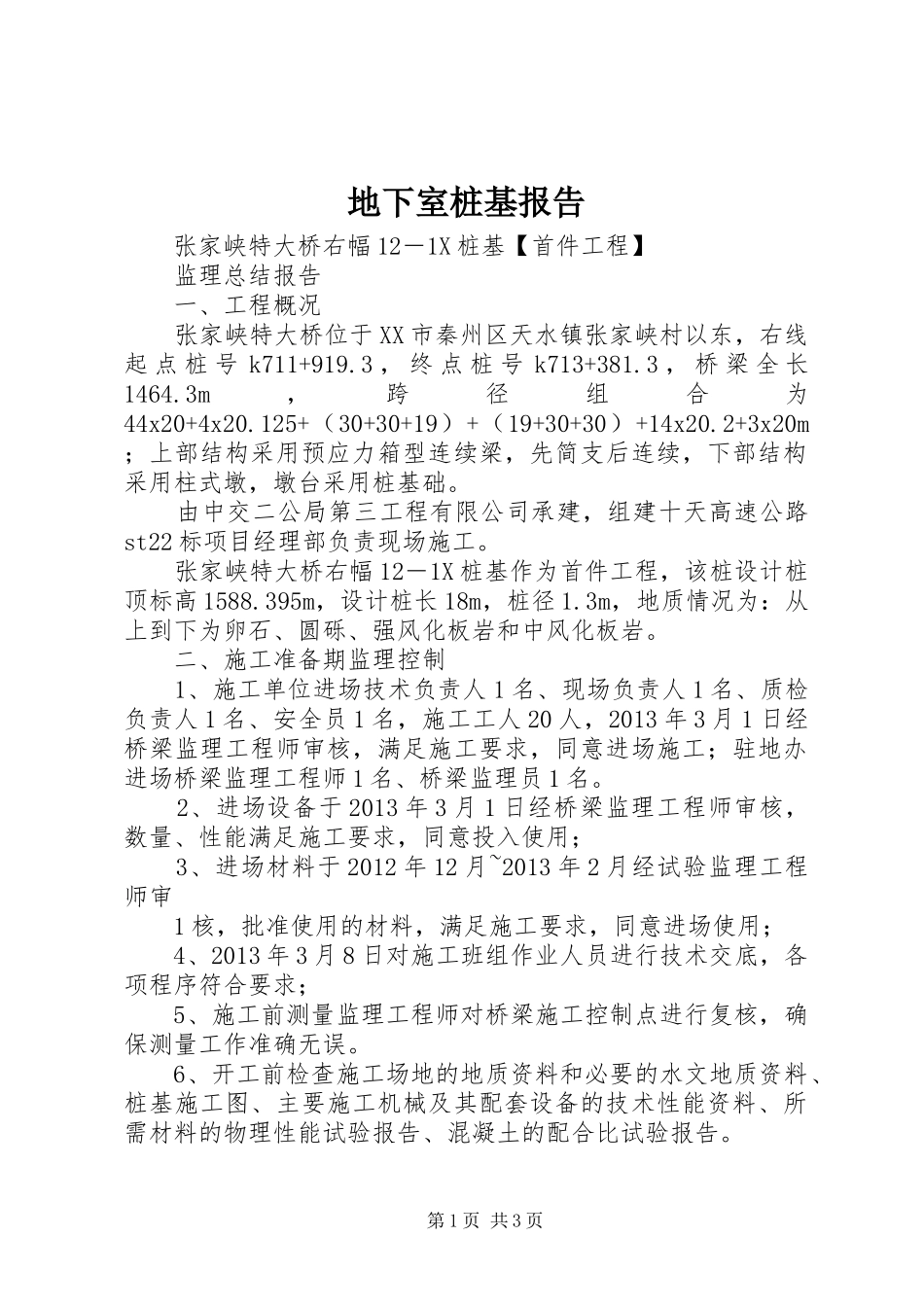

地下室桩基报告张家峡特大桥右幅12-1X桩基【首件工程】监理总结报告一、工程概况张家峡特大桥位于XX市秦州区天水镇张家峡村以东,右线起点桩号k711+919
3,终点桩号k713+381
3,桥梁全长1464
3m,跨径组合为44x20+4x20
125+(30+30+19)+(19+30+30)+14x20
2+3x20m;上部结构采用预应力箱型连续梁,先简支后连续,下部结构采用柱式墩,墩台采用桩基础
由中交二公局第三工程有限公司承建,组建十天高速公路st22标项目经理部负责现场施工
张家峡特大桥右幅12-1X桩基作为首件工程,该桩设计桩顶标高1588
395m,设计桩长18m,桩径1
3m,地质情况为:从上到下为卵石、圆砾、强风化板岩和中风化板岩
二、施工准备期监理控制1、施工单位进场技术负责人1名、现场负责人1名、质检负责人1名、安全员1名,施工工人20人,2013年3月1日经桥梁监理工程师审核,满足施工要求,同意进场施工;驻地办进场桥梁监理工程师1名、桥梁监理员1名
2、进场设备于2013年3月1日经桥梁监理工程师审核,数量、性能满足施工要求,同意投入使用;3、进场材料于2012年12月~2013年2月经试验监理工程师审1核,批准使用的材料,满足施工要求,同意进场使用;4、2013年3月8日对施工班组作业人员进行技术交底,各项程序符合要求;5、施工前测量监理工程师对桥梁施工控制点进行复核,确保测量工作准确无误
6、开工前检查施工场地的地质资料和必要的水文地质资料、桩基施工图、主要施工机械及其配套设备的技术性能资料、所需材料的物理性能试验报告、混凝土的配合比试验报告

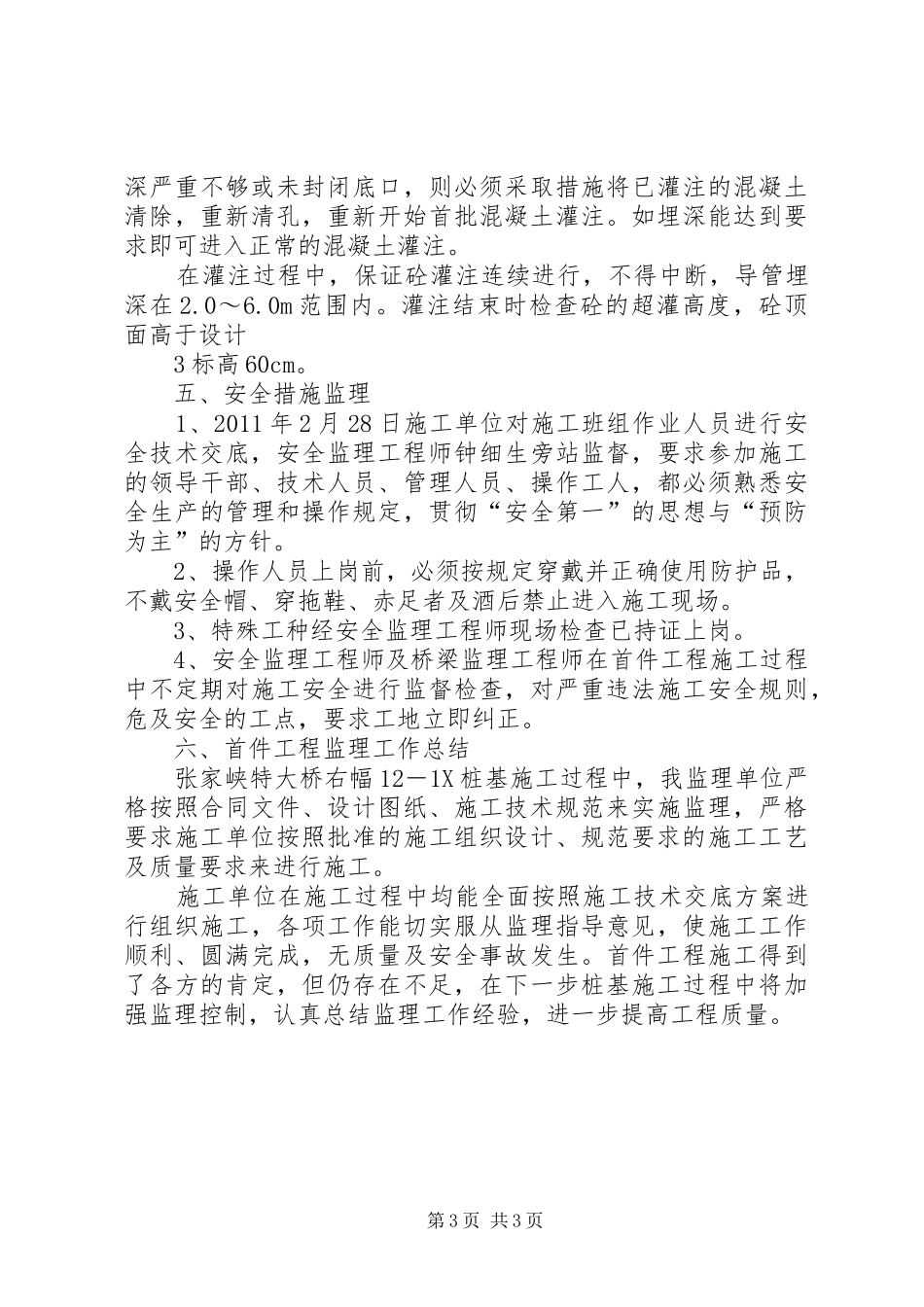

第1页共3页四、施工过程监理控制1、施工场地布置及测量施工平台及安全防护设施的布置,经检查施工平台平整干净,泥浆池及沉淀池设置了安全防护网,符合安全、文明施工要求
场地平整后,用全站仪复测桩位,经检查符合
