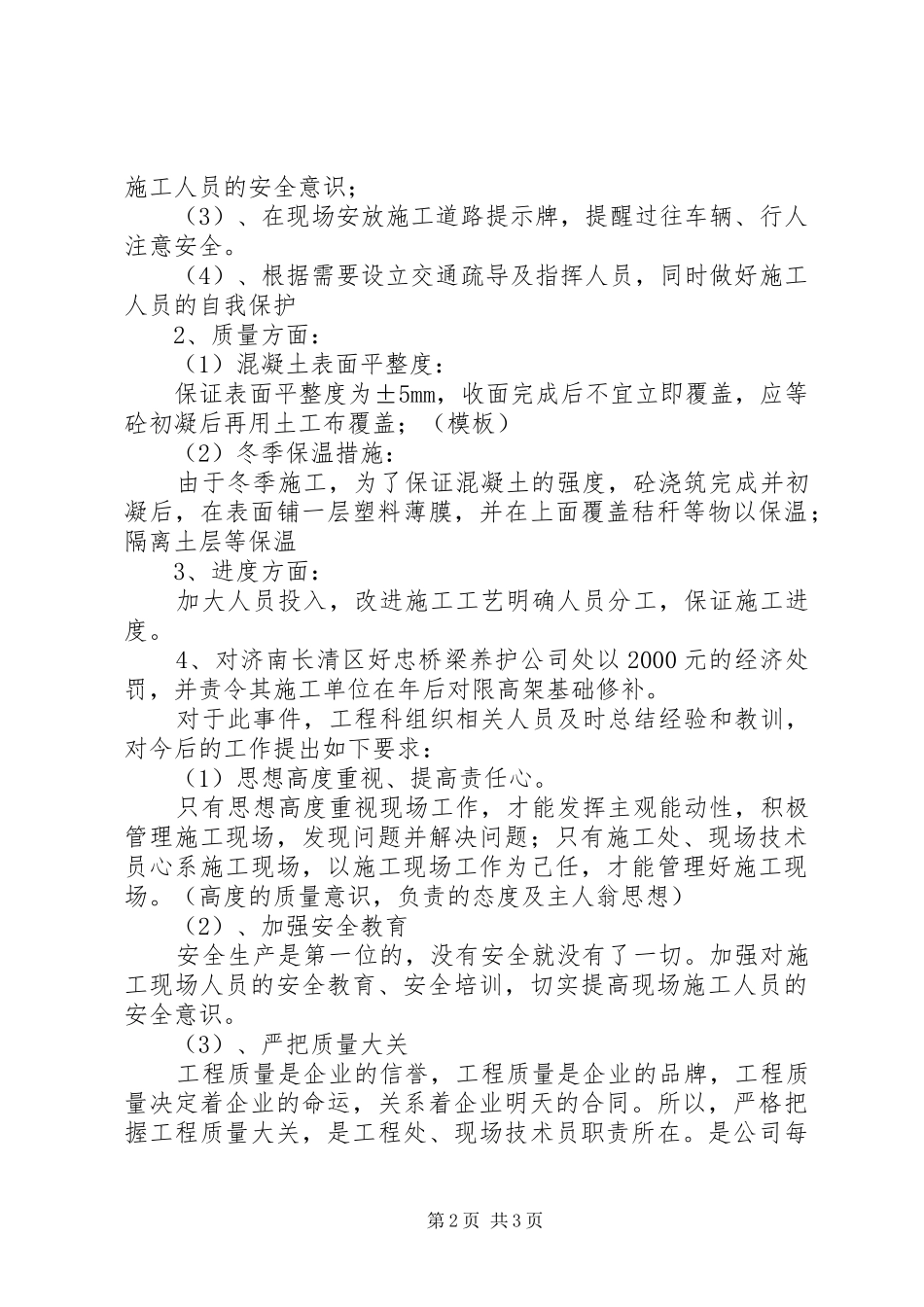

花石路限高架工程备案报告济泰段以南限高架基础施工整改报告XX省高速路桥养护有限公司2011年度山东高速集团养护维修工程项目经理部2011年12月26日2011年11月15日~2011年12月10日,驻地办及业主代表对我项目部济泰段以南限高架基础施工进行了工作检查,发现由(谁施工的。。。施工现场存在如下问题:1、现场施工安全问题:(1)、现场浇筑砼时,锥标摆放不符合高速养护施工作业要求;(2)、现场施工区域没有安置彩旗警示;(3)、现场没有施工提示牌,提示过往行人、车辆注意安全;(4)、部分施工人员没有穿路服;2、现场施工质量问题:由于施工工艺工序处理不符合规范要求或标准不严格,施工期间作业面平整度不合格、冬季保温及养生措施不到位等现象。3、现场施工进度:由于作业人员分工不明、施工处现场监控组织不力,没有形成工序作业流程,导致施工队存在窝工现象。为此,项目部工程科针对上述问题认真分析查找原因,及时制定质量及安全隐患整改方案如下:1、安全方面:(1)、砼浇筑期间,如需暂时封闭部分车道,严格按照交通管制方案参照中华人民共和国行业标准《公路养护安全作业规程》(jtgh30—2004)及XX省交通厅《关于印发的通知》相关要求执行。(2)、施工人员佩戴安全帽,腰系安全带(。),身着反光标志服,严禁酒后作业,加强施工人员安全教育,切实提高第1页共3页施工人员的安全意识;(3)、在现场安放施工道路提示牌,提醒过往车辆、行人注意安全。(4)、根据需要设立交通疏导及指挥人员,同时做好施工人员的自我保护2、质量方面:(1)混凝土表面平整度:保证表面平整度为±5mm,收面完成后不宜立即覆盖,应等砼初凝后再用土工布覆盖;(模板)(2)冬季保温措施:由于冬季施工,为了保证混凝土的强度,砼浇筑完成并初凝后,在表面铺一层塑料薄膜,并在上面覆盖秸秆等物以保温;隔离土层等保温3、进度方面:加大人员投入,改进施工工艺明确人员分工,保证施工进度。4、对济南长清区好忠桥梁养护公司处以2000元的经济处罚,并责令其施工单位在年后对限高架基础修补。对于此事件,工程科组织相关人员及时总结经验和教训,对今后的工作提出如下要求:(1)思想高度重视、提高责任心。只有思想高度重视现场工作,才能发挥主观能动性,积极管理施工现场,发现问题并解决问题;只有施工处、现场技术员心系施工现场,以施工现场工作为己任,才能管理好施工现场。(高度的质量意识,负责的态度及主人翁思想)(2)、加强安全教育安全生产是第一位的,没有安全就没有了一切。加强对施工现场人员的安全教育、安全培训,切实提高现场施工人员的安全意识。(3)、严把质量大关工程质量是企业的信誉,工程质量是企业的品牌,工程质量决定着企业的命运,关系着企业明天的合同。所以,严格把握工程质量大关,是工程处、现场技术员职责所在。是公司每第2页共3页位从业人员的职责(4)、保证进度做到安全、质量、进度三不耽误,在保证安全、质量的同时,提高进度,实现安全、质量、进度的辩证统一。(5)、建立信息沟通机制施工处、现场技术员每天把施工现场安全、质量、进度情况以及对下一步的工作计划上报工程科,充分沟通交流,集思广益,搞好施工现场管理工作。XX省高速路桥养护有限公司2011年度山东高速集团养护维修工程项目经理部2011年12月26日第3页共3页
