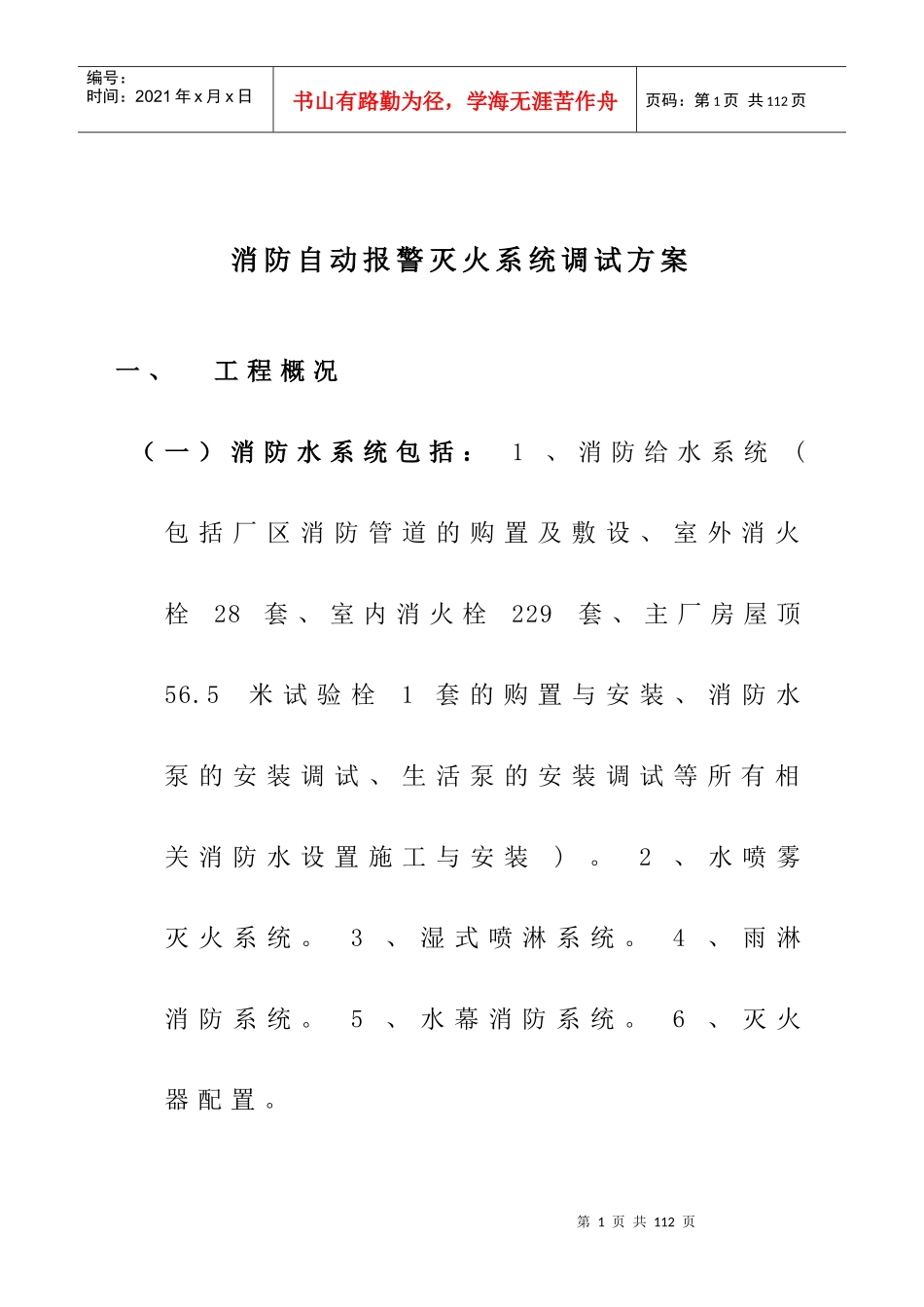

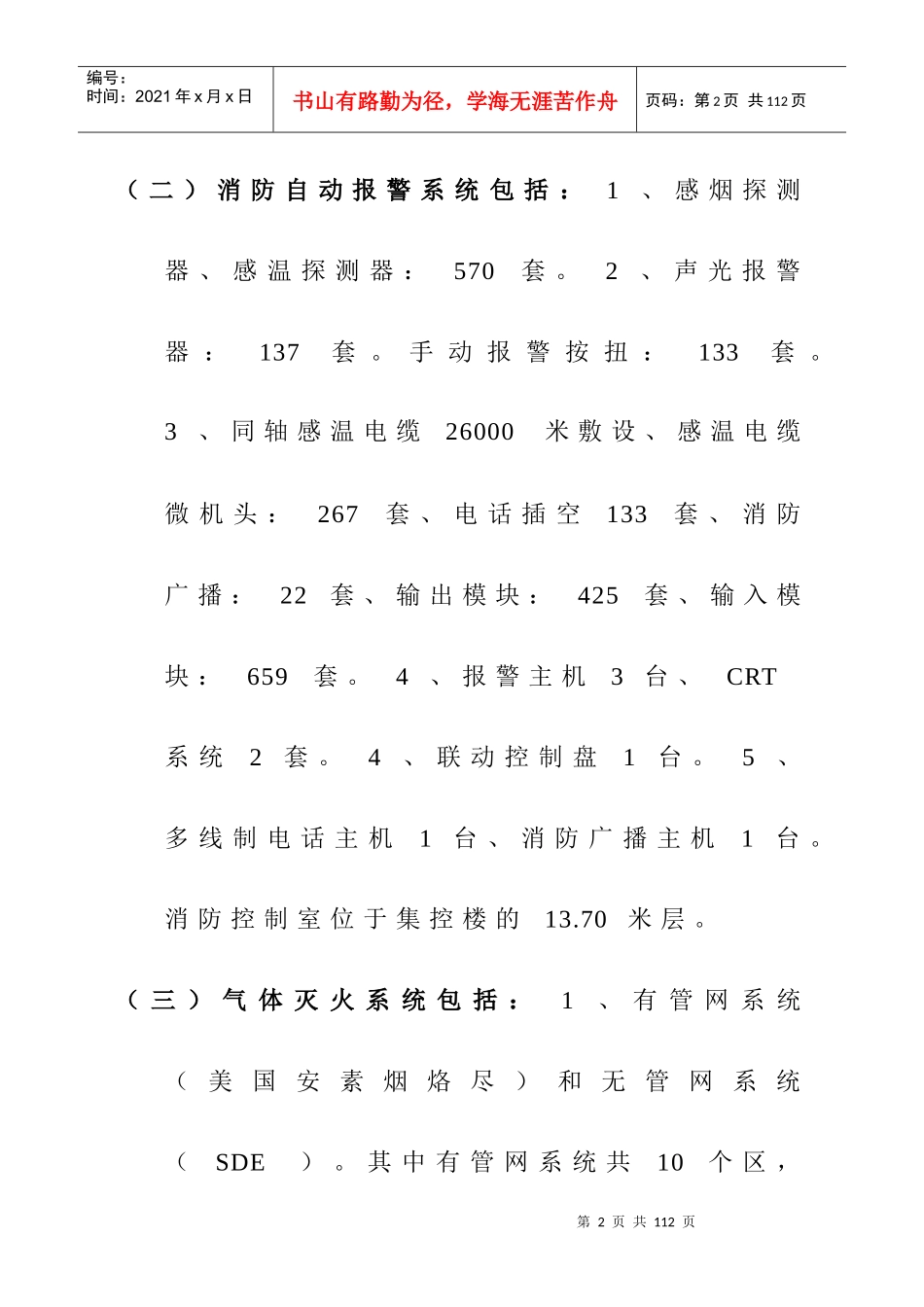

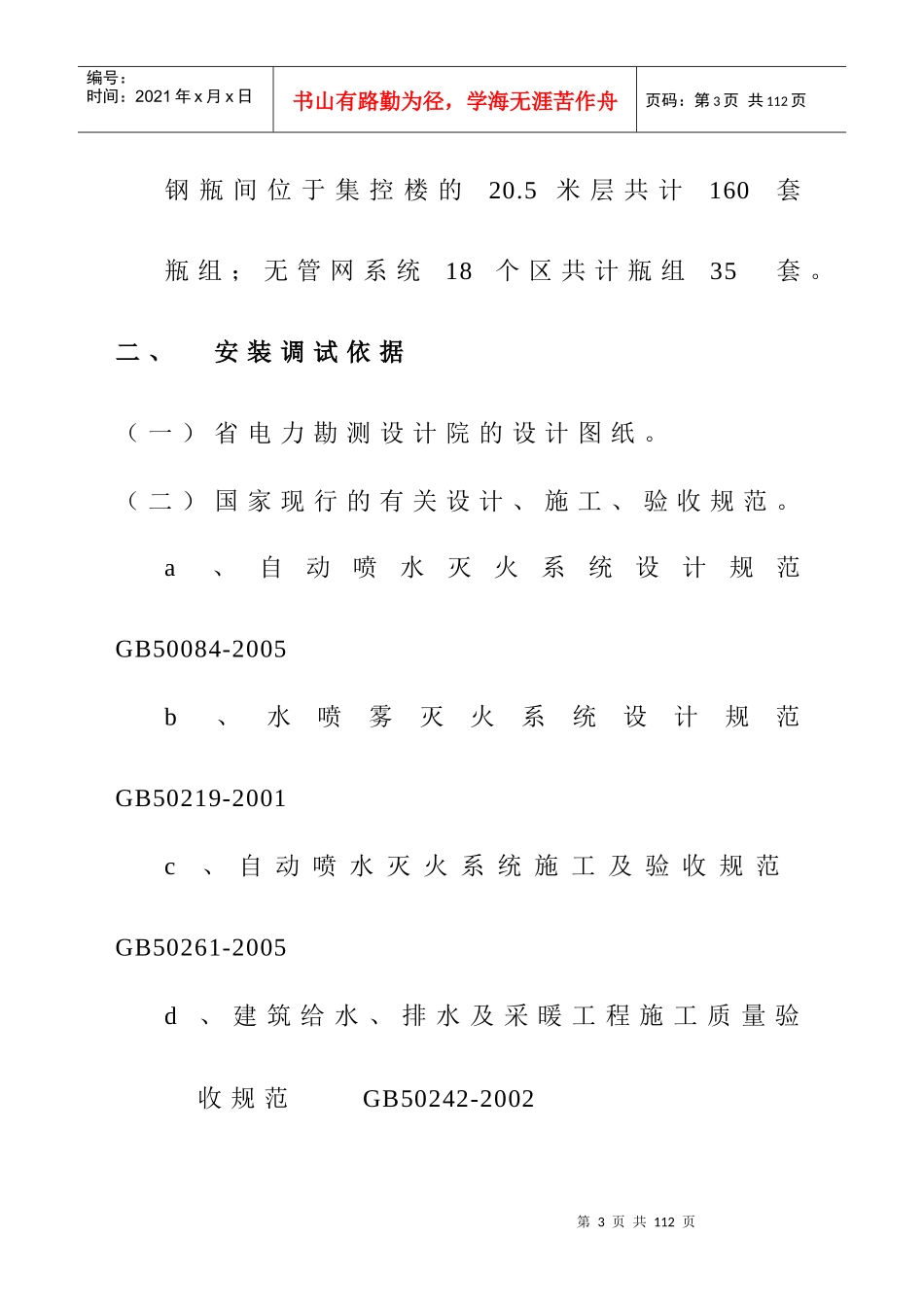

第1页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共112页消防自动报警灭火系统调试方案一、工程概况(一)消防水系统包括:1、消防给水系统(包括厂区消防管道的购置及敷设、室外消火栓28套、室内消火栓229套、主厂房屋顶56.5米试验栓1套的购置与安装、消防水泵的安装调试、生活泵的安装调试等所有相关消防水设置施工与安装)。2、水喷雾灭火系统。3、湿式喷淋系统。4、雨淋消防系统。5、水幕消防系统。6、灭火器配置。第2页共112页第1页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共112页(二)消防自动报警系统包括:1、感烟探测器、感温探测器:570套。2、声光报警器:137套。手动报警按扭:133套。3、同轴感温电缆26000米敷设、感温电缆微机头:267套、电话插空133套、消防广播:22套、输出模块:425套、输入模块:659套。4、报警主机3台、CRT系统2套。4、联动控制盘1台。5、多线制电话主机1台、消防广播主机1台。消防控制室位于集控楼的13.70米层。(三)气体灭火系统包括:1、有管网系统(美国安素烟烙尽)和无管网系统(SDE)。其中有管网系统共10个区,第3页共112页第2页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共112页钢瓶间位于集控楼的20.5米层共计160套瓶组;无管网系统18个区共计瓶组35套。二、安装调试依据(一)省电力勘测设计院的设计图纸。(二)国家现行的有关设计、施工、验收规范。a、自动喷水灭火系统设计规范GB50084-2005b、水喷雾灭火系统设计规范GB50219-2001c、自动喷水灭火系统施工及验收规范GB50261-2005d、建筑给水、排水及采暖工程施工质量验收规范GB50242-2002第4页共112页第3页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共112页e、工业金属管道工程施工及验收规范GB50235-97f、火灾自动报警系统设计规范GB50116-98g、火灾自动报警系统施工及验收规范GB50116-92h、气体灭火系统施工及验收规范GB50261-97i、《IG541灭火系统设计施工验收规范》DBJ41/T061-2004j、《SDE气体灭火系统设计施工验收规范》DB32/399-2000三、调试目的及要求(一)完善二期2×600MW机组消防系统工程第5页共112页第4页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共112页各分系统水、电、气在施工安装中存在的不足,及早及时发现问题,解决问题。更好地满足设计要求的功能及验收规范要求。(二)对火灾自动报警系统进行分系统、分步骤、分区域的相对独立的调试。能够更好地建立消防水系统、消防自动报警系统、气体灭火系统三大系统的统一体。为消防自动报警灭火系统的联动调试及今后系统运行打下坚实牢固的基础。(三)通过系统调试能够为火灾预测监控、操控人员确定重点区域、重点部位,实施相应管理维护获取第一手资料,更好的实施第6页共112页第5页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共112页系统预测监控。(四)火灾自动报警灭火系统对于人民的生命、财产的安全起着重要的作用,它能使人们及早的发现火情、通报火情,以便采取有效的的措施控制和扑灭火灾。是人们同火灾做斗争的最有效的工具,所以它的高质量运行能有效的保障人民生命和财产的安全。系统的调试是系统从安装转入运行的第一步,也是一个重要环节,是系统安全运行前的全面测试。四、调试范围(一)火灾自动报警系统1、主厂房集控楼消防控制室报警主机柜。第7页共112页第6页共112页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共112页(1)报警主机共3台,1台控制集控楼及输煤栈桥、1台控制3#、4#机主厂房、1台控制烟气脱硫。(2)多线制电话主机1台,通信范围3#、4#机主厂房、输煤栈桥及烟气脱硫。(3)消防广播主机1台,控制范围集控楼。(4)联动控制盘1台,控制消防泵、喷淋泵、柴油发电机泵。(5)CRT图文显示系统2套,集控楼消防控制室一套及消防队值班室一套。2、主厂房集控楼感烟探测器、感温探测器:330套;第8页共112页第7页共112页编号:时间:2021年x月x日书山...
