第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共45页北岛组团改造项目(2#、3#楼)P3地块冬季施工方案编制:徐进发审核:第2页共45页第1页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共45页审批:编制单位:编制日期:目录1

冬期施工起始日期根据“建筑工程冬期施工规程”(jgj104-97)的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工
青岛市的冬期施工起止日期,一般为11月18日至第二年3月27日
起止日期可经实测确定,也可由甲、乙双方协商统一划定
2冬期施工技术准备工作2
1冬期施工技术准备原则:1)确保工程质量
2)冬期施工过程中,做到安全生产;工程项目的施工要连续进行

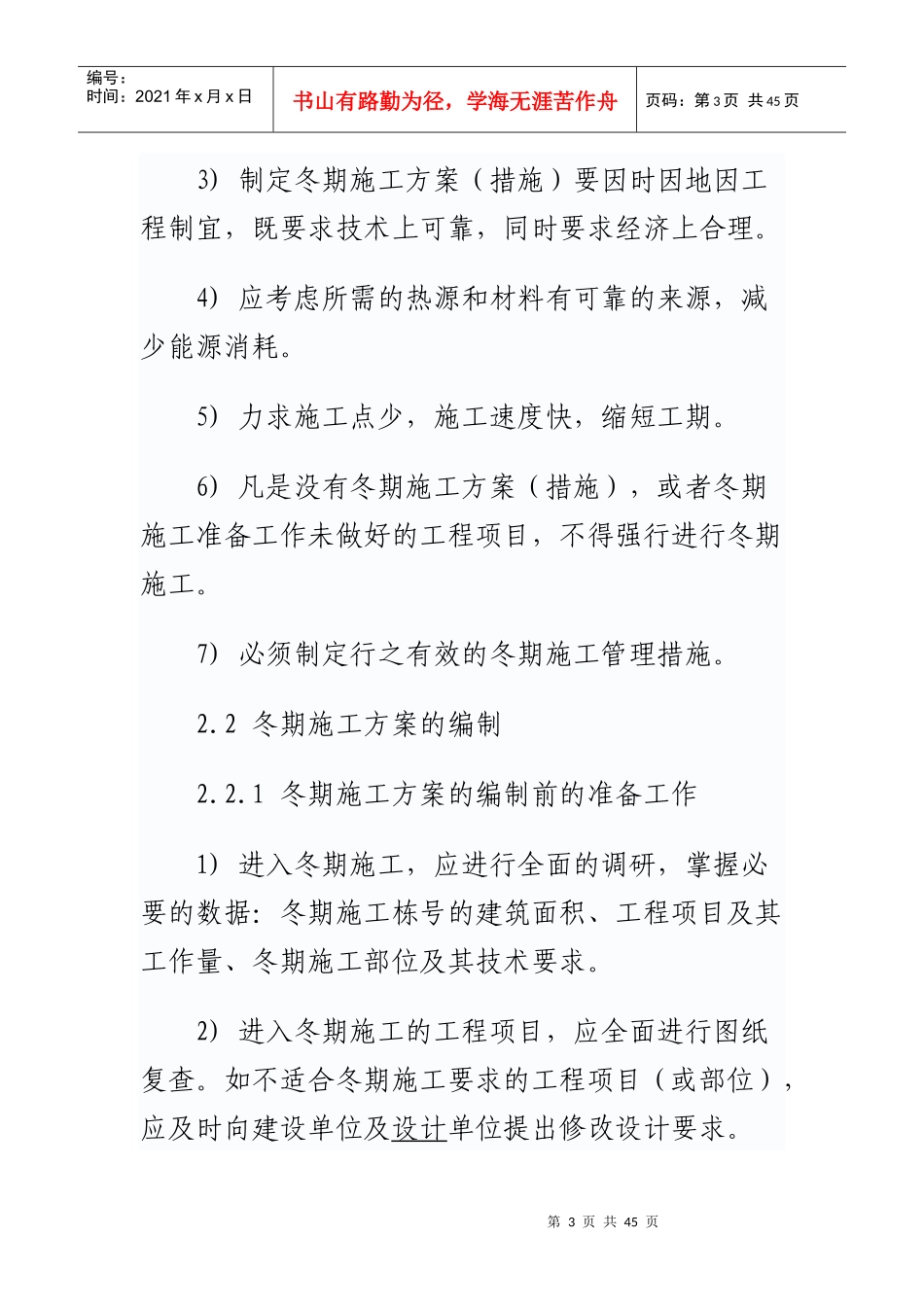

第3页共45页第2页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共45页3)制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理
4)应考虑所需的热源和材料有可靠的来源,减少能源消耗
5)力求施工点少,施工速度快,缩短工期
6)凡是没有冬期施工方案(措施),或者冬期施工准备工作未做好的工程项目,不得强行进行冬期施工
7)必须制定行之有效的冬期施工管理措施
2冬期施工方案的编制2
1冬期施工方案的编制前的准备工作1)进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求
2)进入冬期施工的工程项目,应全面进行图纸复查
如不适合冬期施工要求的工程项目(或部位),应及时向建设单位及设计单位提出修改设计要求
第4页共45页第3页共45页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共45页3)根据冬期施工技术要
