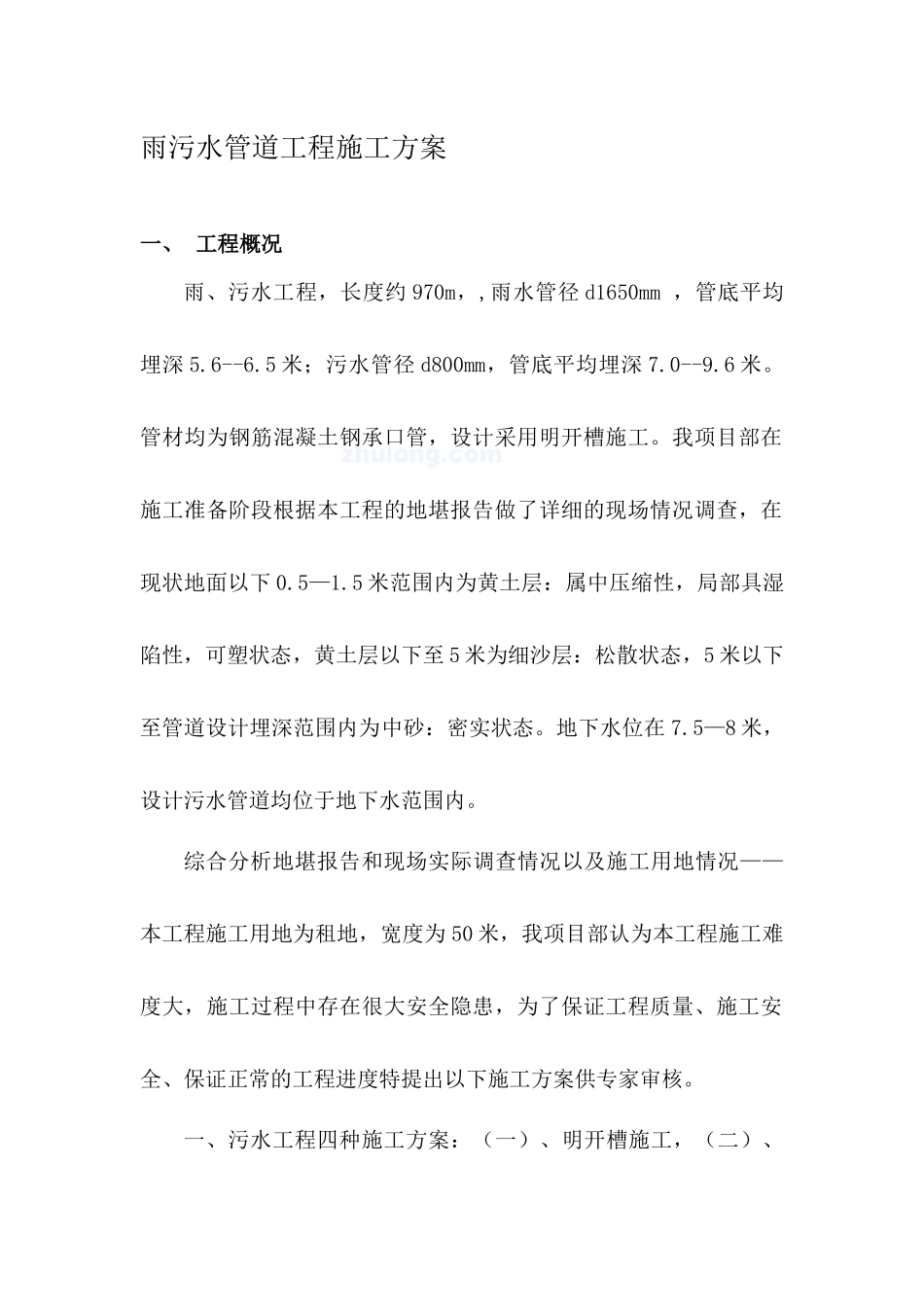

雨污水管网工程施工方案编制人:审核人:二O一二年二月二十日雨污水管道工程施工方案一、工程概况雨、污水工程,长度约970m,,雨水管径d1650mm,管底平均埋深5
5米;污水管径d800mm,管底平均埋深7
管材均为钢筋混凝土钢承口管,设计采用明开槽施工
我项目部在施工准备阶段根据本工程的地堪报告做了详细的现场情况调查,在现状地面以下0
5米范围内为黄土层:属中压缩性,局部具湿陷性,可塑状态,黄土层以下至5米为细沙层:松散状态,5米以下至管道设计埋深范围内为中砂:密实状态
地下水位在7
5—8米,设计污水管道均位于地下水范围内
综合分析地堪报告和现场实际调查情况以及施工用地情况——本工程施工用地为租地,宽度为50米,我项目部认为本工程施工难度大,施工过程中存在很大安全隐患,为了保证工程质量、施工安全、保证正常的工程进度特提出以下施工方案供专家审核

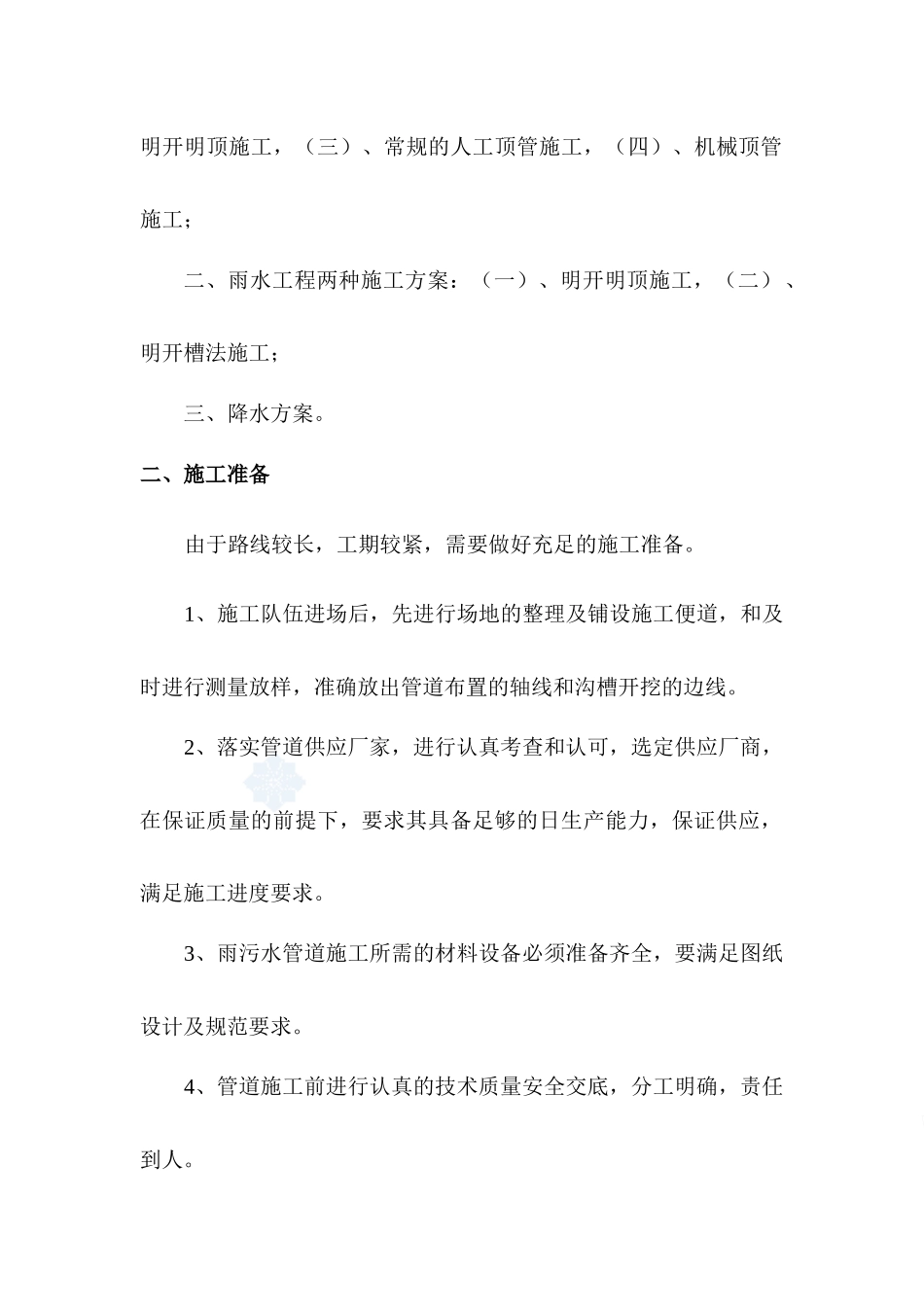

一、污水工程四种施工方案:(一)、明开槽施工,(二)、明开明顶施工,(三)、常规的人工顶管施工,(四)、机械顶管施工;二、雨水工程两种施工方案:(一)、明开明顶施工,(二)、明开槽法施工;三、降水方案
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备
1、施工队伍进场后,先进行场地的整理及铺设施工便道,和及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线
2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求
3、雨污水管道施工所需的材料设备必须准备齐全,要满足图纸设计及规范要求
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人
5、开挖基坑时必须按安全技术要求放坡,遇边坡不稳,有坍塌危险征兆时,必须立即撤离现场
基坑四周设置临时挡水墙,防止雨水流入槽内造成塌方
三、施工方案(一)、污水工程:方
