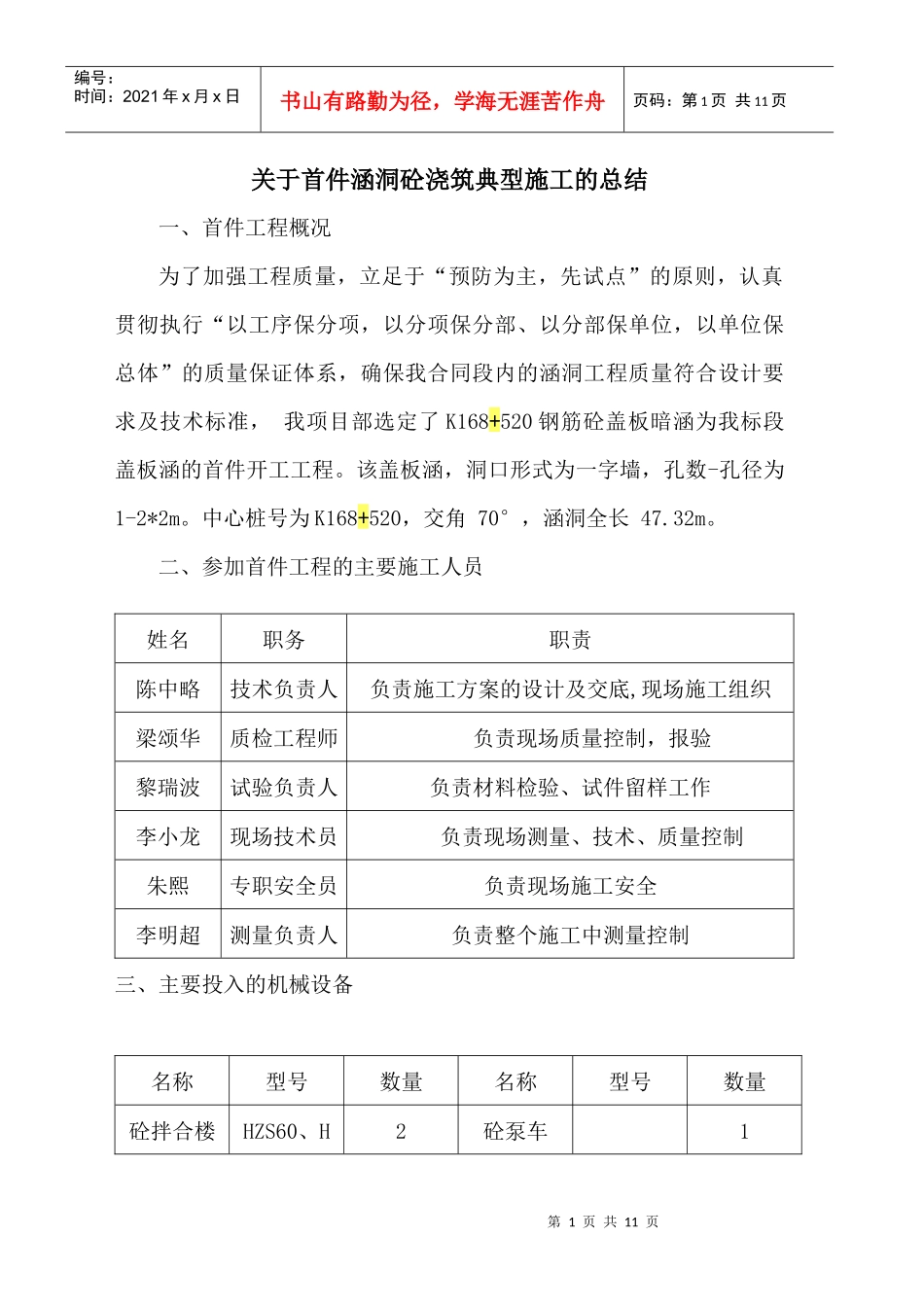

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页关于首件涵洞砼浇筑典型施工的总结一、首件工程概况为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,确保我合同段内的涵洞工程质量符合设计要求及技术标准,我项目部选定了K168+520钢筋砼盖板暗涵为我标段盖板涵的首件开工工程
该盖板涵,洞口形式为一字墙,孔数-孔径为1-2*2m
中心桩号为K168+520,交角70°,涵洞全长47

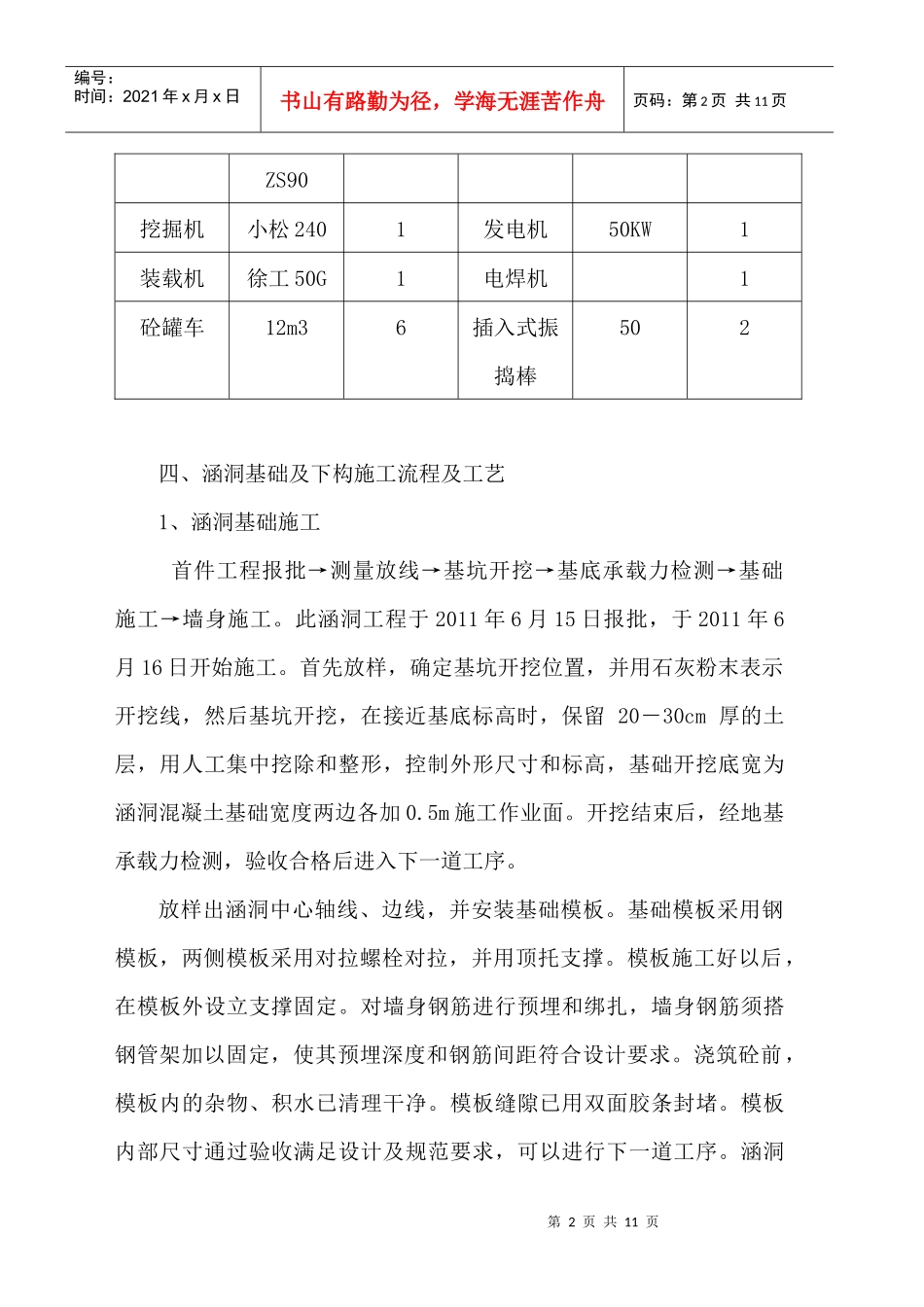

二、参加首件工程的主要施工人员姓名职务职责陈中略技术负责人负责施工方案的设计及交底,现场施工组织梁颂华质检工程师负责现场质量控制,报验黎瑞波试验负责人负责材料检验、试件留样工作李小龙现场技术员负责现场测量、技术、质量控制朱熙专职安全员负责现场施工安全李明超测量负责人负责整个施工中测量控制三、主要投入的机械设备名称型号数量名称型号数量砼拌合楼HZS60、H2砼泵车1第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页ZS90挖掘机小松2401发电机50KW1装载机徐工50G1电焊机1砼罐车12m36插入式振捣棒502四、涵洞基础及下构施工流程及工艺1、涵洞基础施工首件工程报批→测量放线→基坑开挖→基底承载力检测→基础施工→墙身施工
此涵洞工程于2011年6月15日报批,于2011年6月16日开始施工
首先放样,确定基坑开挖位置,并用石灰粉末表示开挖线,然后基坑开挖,在接近基底标高时,保留20-30cm厚的土层,用人工集中挖除和整形,控制外形尺寸和标高,基础开挖底宽为涵洞混凝土基础宽度两边各加0
5m施工作业面
开挖结束后,经地基承载力检测,验收合格后进入下一道工序

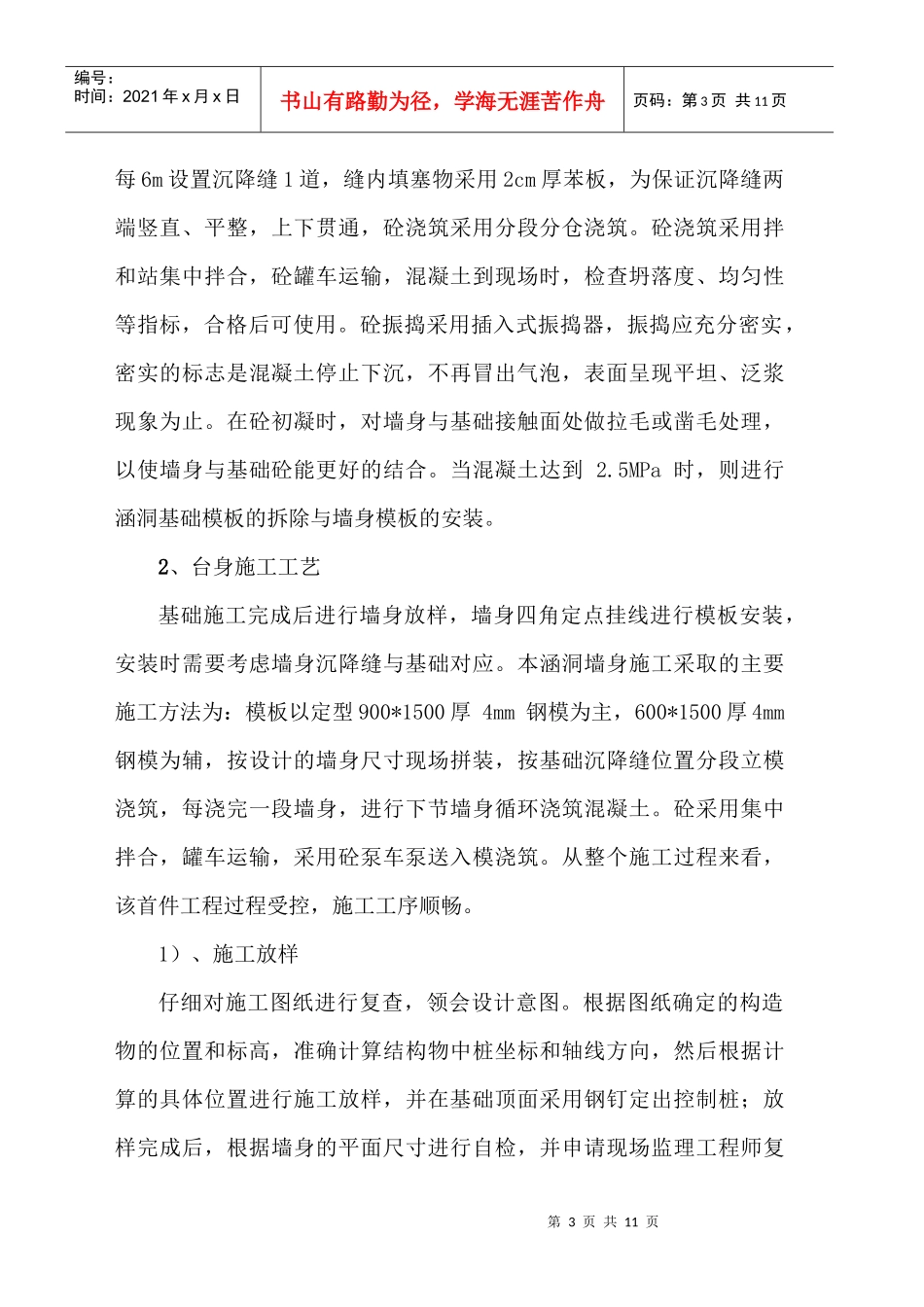

放样出涵洞中心轴线、边线,并安装基础模板
