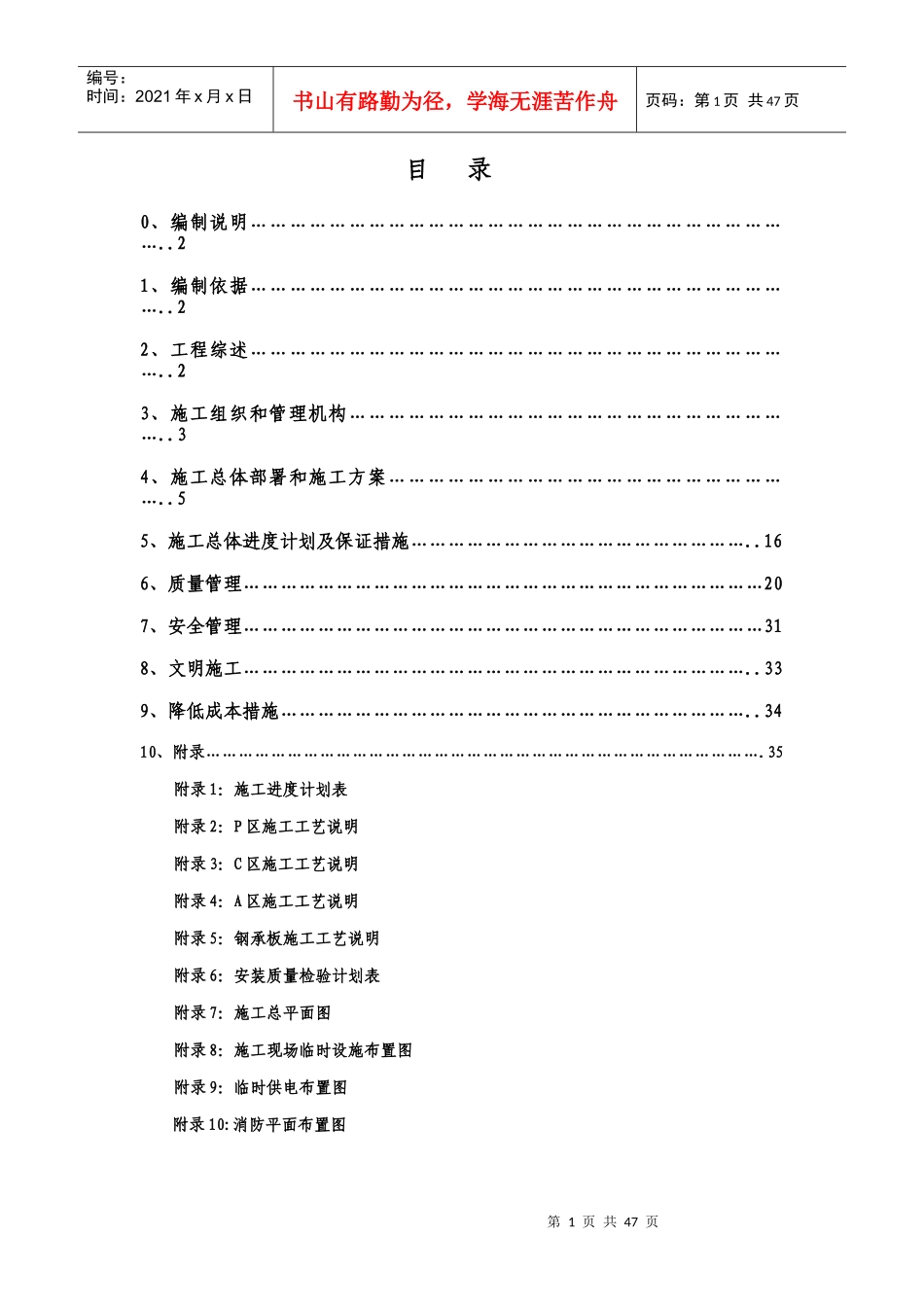

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页目录0、编制说明…………………………………………………………………………
21、编制依据…………………………………………………………………………
22、工程综述…………………………………………………………………………
23、施工组织和管理机构……………………………………………………………
34、施工总体部署和施工方案………………………………………………………
55、施工总体进度计划及保证措施………………………………………………
166、质量管理…………………………………………………………………………207、安全管理…………………………………………………………………………318、文明施工………………………………………………………………………
339、降低成本措施…………………………………………………………………
3410、附录…………………………………………………………………………………………
35附录1:施工进度计划表附录2:P区施工工艺说明附录3:C区施工工艺说明附录4:A区施工工艺说明附录5:钢承板施工工艺说明附录6:安装质量检验计划表附录7:施工总平面图附录8:施工现场临时设施布置图附录9:临时供电布置图附录10:消防平面布置图第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页0
1编制目的:(1)组织和指导工程施工(2)改善和提高工程管理水平(3)提高工程质量和取得经济效益0
2相关说明:本工程施工组织设计根据HAVENS公司提供的部分施工图编写,相关内容将在正式施工图纸颁发后进行相应的调整
具体操作按正式施工图纸的要求执行
由于这次施工地处上海外高桥保税区内,业主为国际知名的IBM公司,
