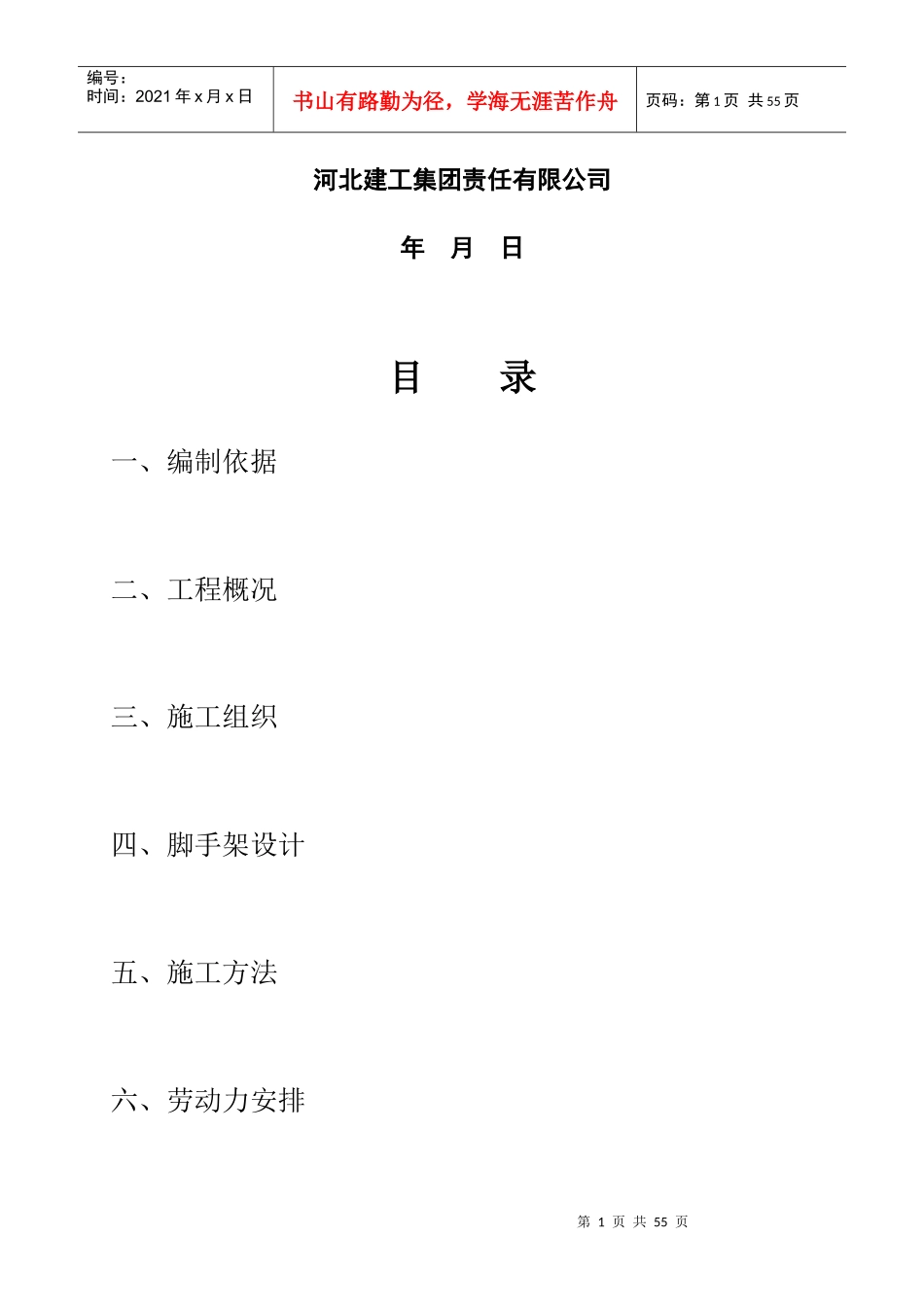

上善颐园•含芳苑(二期)工程悬挑式脚手架方案编制:职务:审核:职务:审批:职务:第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页河北建工集团责任有限公司年月日目录一、编制依据二、工程概况三、施工组织四、脚手架设计五、施工方法六、劳动力安排第2页共55页第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页七、脚手架检查与验收八、脚手架施工安全保证措施九、应急预案十、设计计算第3页共55页第2页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共55页一、编制依据1、本工程施工图纸及甲方提供的相关文件。2、本工程施工组织设计。3、现行的规范标准《建筑结构荷载规范》(GB50009-2001/2006版)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130―2011《建筑施工安全检查标准》JGJ59―2011《密目式安全网》(GB16909-1997)《建筑施工手册》(第四版)二、工程概况2.1工程名称:上善颐园·含芳苑(二期)工程;2.2工程项目的性质:新建;2.3工程规模:钢筋混凝土剪力墙结构,总建筑面积为126474.72㎡,其中:12#楼,层数20F,-F2,地上面积为10488.53㎡;地下面积为1337.5㎡;13#楼,层数23F,-F2,地上面积为10686.14㎡;地下面积为1345.52第4页共55页第3页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共55页㎡;14#楼,层数22F,-F2,地上面积为6576.64㎡;地下面积为560.75㎡;15#楼,层数23F,-F2,地上面积为,13651.07㎡。地下面积为1112.05㎡;16#楼,层数23F,-F2,地上面积为13651.07㎡地下面积为1112.05㎡,17#楼,层数23F,-F2,地上面积为11298.22㎡地下面积为1076.49㎡,18#楼,层数23F,-F2,地上面积为6875.62㎡地下面积为560.75㎡,12#底商、13#底商及1#商业、2#商业,建筑面积为24276.02㎡,地下车库面积为25649.77㎡。2.4工程建设地点:廊坊市祥云北道北侧、汇源道延长线以南、丰盛路以东;2.5计划工期:具备施工条件计划竣工日期:(总工期为730日历天数)2.6工程质量要求符合合格标准三、施工组织第5页共55页第4页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共55页1、组织领导机构及职责安全生产、文明施工是企业生存与发展的前提条件,为此项目部成立以项目经理为组长的安全防护领导小组,其机构组成人员编制及责任分布如下:组长:李鹏项目经理负责协调工作项目工程师:杜同春现场施工总指挥及技术总部署栋号长:郝长胜现场施工具体协调安全员:冯志彬现场具体安全管理工作2、人员要求项目经理、安全员必须具有安全生产考核合格证,现场架子工特种作业人员必须持证上岗。四、脚手架设计1、材料准备1.1、搭设脚手架全部采用Ф48.3mm,壁厚3.5mm的钢管,其质量符合现第6页共55页第5页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共55页行国家标准规定。1.2、钢管表面平直光滑,无裂缝、分层、错位、硬弯、压痕和深的划痕。钢管上严禁打孔,钢管在使用前先涂刷防锈漆。1.3、扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓进行更换处理。1.4、悬挑钢梁型号选用16#工字钢。工字钢长度锚固长度大于悬挑长度的1.25倍。锚固型钢悬挑梁的部位准备HPB235Ø18的圆钢、1.5、悬挑钢梁前端使用Ø14㎜的钢丝绳,钢丝绳穿过原混凝土墙模板预留孔,安全卡若干。1.6附型钢平面布置图2、技术参数【普通型钢悬挑脚手架】脚手架排数双排大小横杆布置小横杆在上搭设高度(m)18立杆型号Φ48.3×第7页共55页第6页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共55页3.5立杆纵距(m)1.5立杆横距(m)0.6大横杆步距(m)1.5连墙件布置方式二步三跨型钢悬挑长度(m)1.5锚固长度(m)3钢丝绳支撑15.5施工均布荷载(kN/m2)3同时施工层数2脚手板铺设层数2地区廊坊市基本风压(kN/m2)0.43、工艺流程水平悬挑→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑...
