(三)施工方案一)工程概况1、项目名称:220KV茶山、董家湾站全站设备及构架防腐大修工程2、承包形式包工包料3、工期:监理下达开工令之后60个日历日4、质量标准:优良等级5、技术要求5
1防腐工程技术要求5
1本次防腐工程拟采用醇酸红丹防锈漆为底漆、银粉丙烯酸氯化橡胶重防腐漆(银粉漆)为面漆进行施工,采用手工或动力工具除中锈,刷两遍底漆、一遍中间漆、两遍面漆
2在进行除锈工序时要根据设备的实际情况采取不同方法,但必须采取“先用手工或动力工具、钢刷或砂布打磨,然后涂刷红丹防锈漆、银粉漆”的工艺
3涂刷红丹防锈漆时,所使用的涂料要按照标准配比进行配置,且搅拌必须均匀;要求涂刷均匀,不得留死角,涂刷设备、构件上方时应使用绝缘挡板,保证油漆、涂料不滴在其他设备及构件上
4全部工艺完成后,被涂表面呈银灰色,涂层落实、坚厚,表面美观
4水泥杆、基础等水泥面防腐涂刷外墙乳胶漆两遍
二)编制依据及引用标准1
《表面处理规范》SIS—0559002
《涂装前钢材表面锈蚀等级和除锈等级》GB8923-883
《钢结构工程施工质量验收规范》GB5025-20014
《钢结构工程质量检验评定标准》GB50211-955
《涂装作业安全规程,涂装前处理工艺安全》GB76926
《国家电网公司电力安全工作规程》(国家电网安监(2005)83号文)7
《防腐蚀工程施工操作规程》YSJ411-898
《电力建设施工及验收技术规范》DI/T5047-959
《电业安全工作规程》DJ408-9110
《供配电系统设计规范》GB50166-9211
《表面粗糙度参数及期数值》GB/T103112
《电力建设安全健康与环境管理规定》13
《涂料涂覆技术条件》GB765-8614

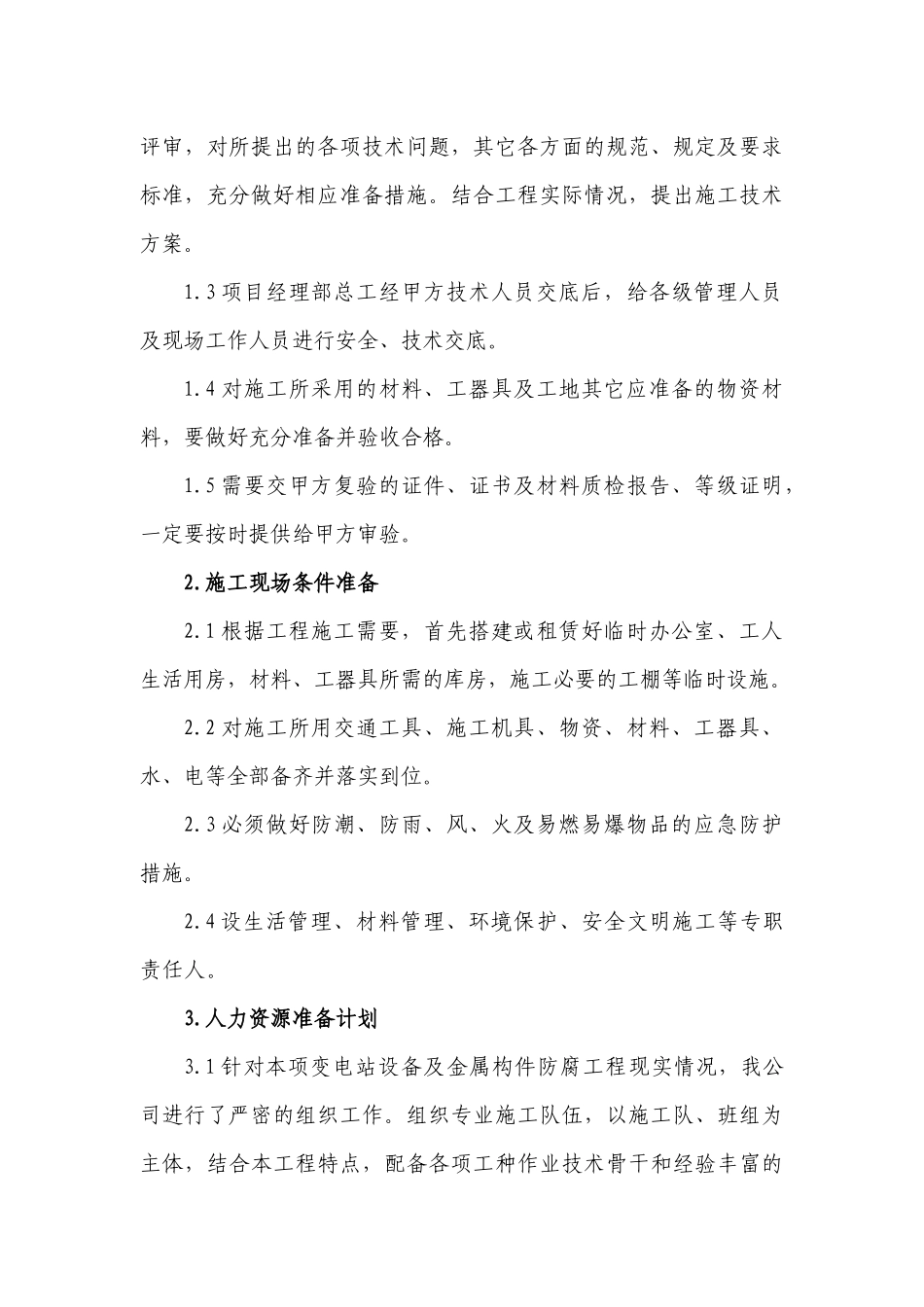

《电力建设施工及验收规范》三)施工前资源准备计划1
施工前技术准备1
1根据甲方要求,备齐甲方单位
