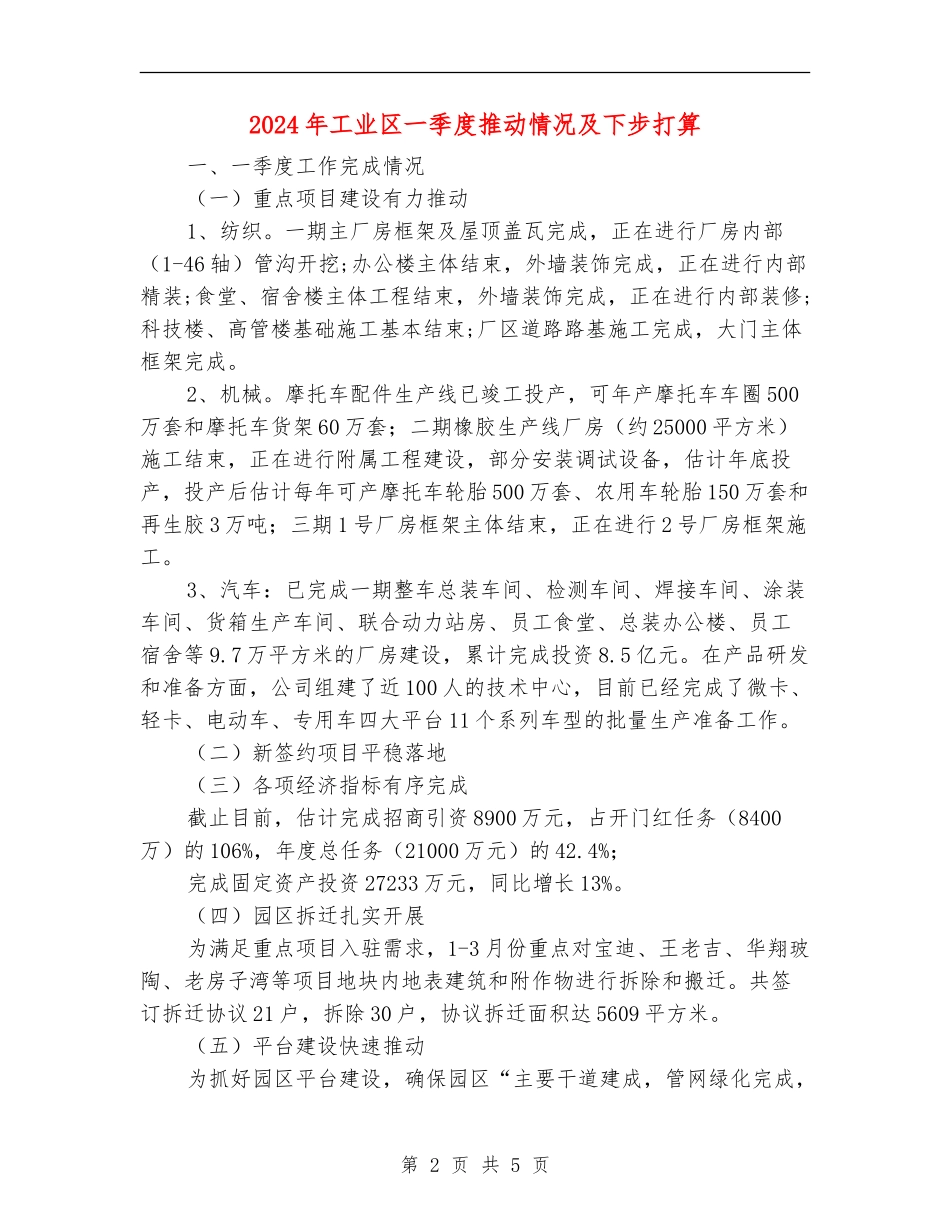

第1页共5页【仅供参考】2024年工业区一季度推动情况及下步打算部门:_________姓名:_____________年___月___日(此文内容仅供参考,可自行修改)2024年工业区一季度推动情况及下步打算一、一季度工作完成情况(一)重点项目建设有力推动1、纺织
一期主厂房框架及屋顶盖瓦完成,正在进行厂房内部(1-46轴)管沟开挖;办公楼主体结束,外墙装饰完成,正在进行内部精装;食堂、宿舍楼主体工程结束,外墙装饰完成,正在进行内部装修;科技楼、高管楼基础施工基本结束;厂区道路路基施工完成,大门主体框架完成
摩托车配件生产线已竣工投产,可年产摩托车车圈500万套和摩托车货架60万套;二期橡胶生产线厂房(约25000平方米)施工结束,正在进行附属工程建设,部分安装调试设备,估计年底投产,投产后估计每年可产摩托车轮胎500万套、农用车轮胎150万套和再生胶3万吨;三期1号厂房框架主体结束,正在进行2号厂房框架施工
3、汽车:已完成一期整车总装车间、检测车间、焊接车间、涂装车间、货箱生产车间、联合动力站房、员工食堂、总装办公楼、员工宿舍等9
7万平方米的厂房建设,累计完成投资8
在产品研发和准备方面,公司组建了近100人的技术中心,目前已经完成了微卡、轻卡、电动车、专用车四大平台11个系列车型的批量生产准备工作
(二)新签约项目平稳落地(三)各项经济指标有序完成截止目前,估计完成招商引资8900万元,占开门红任务(8400万)的106%,年度总任务(21000万元)的42
4%;完成固定资产投资27233万元,同比增长13%
(四)园区拆迁扎实开展为满足重点项目入驻需求,1-3月份重点对宝迪、王老吉、华翔玻陶、老房子湾等项目地块内地表建筑和附作物进行拆除和搬迁
共签订拆迁协议21户,拆除30户,协议拆迁面积达5609平方米
(五)平台建设快速推动为抓好园区平台
