第1页共10页调试指挥小组电气调试负责人暖通专业负责人给排水调试负责人消防调试负责人专业调试班组应急处理班组编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页一、消防系统调试组织机构图及岗位职责1
1调试工作机构图调试组织机构人员安排:调试指挥:季方才、闻和平、姚鹏电气调试负责人:卫毅暖通专业负责人:耿国建给排水专业负责人:张建消防专业负责人:卫毅(消防报警电)、张建(消防、喷淋)、耿国建(防排烟)专业调试班组负责人:张晓伟(强电系统)、徐建(消防报警、联动控制系统);兰雪鹏、徐荣(给排水、消防水);尤江飞(通风)应急处理小组负责人:姚鹏、张彬彬、杨旭炜二、安全保证措施第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页1、送电调试前先提请总包项目部批准,待批准后通知各专业分包项目部

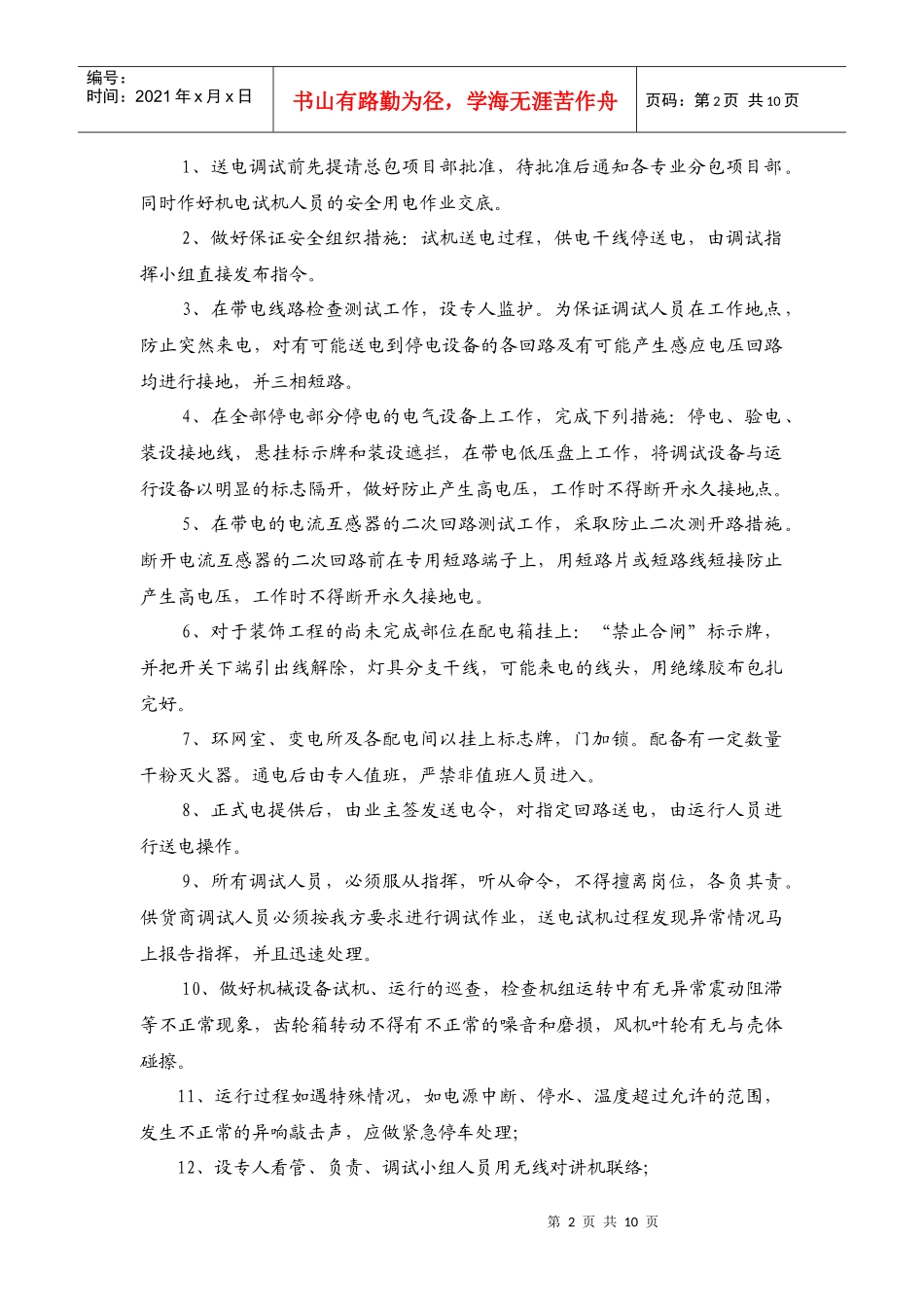

同时作好机电试机人员的安全用电作业交底
2、做好保证安全组织措施:试机送电过程,供电干线停送电,由调试指挥小组直接发布指令
3、在带电线路检查测试工作,设专人监护
为保证调试人员在工作地点,防止突然来电,对有可能送电到停电设备的各回路及有可能产生感应电压回路均进行接地,并三相短路
4、在全部停电部分停电的电气设备上工作,完成下列措施:停电、验电、装设接地线,悬挂标示牌和装设遮拦,在带电低压盘上工作,将调试设备与运行设备以明显的标志隔开,做好防止产生高电压,工作时不得断开永久接地点
5、在带电的电流互感器的二次回路测试工作,采取防止二次测开路措施
断开电流互感器的二次回路前在专用短路端子上,用短路片或短路线短接防止产生高电压,工作时不得断开永久接地电
6、对于装饰工程的尚未完成部位在配电箱挂上:“禁止合闸”标示牌,并把开关下端引出线解除,灯具分支干线,可能来电的线头,用绝缘胶布包扎完好

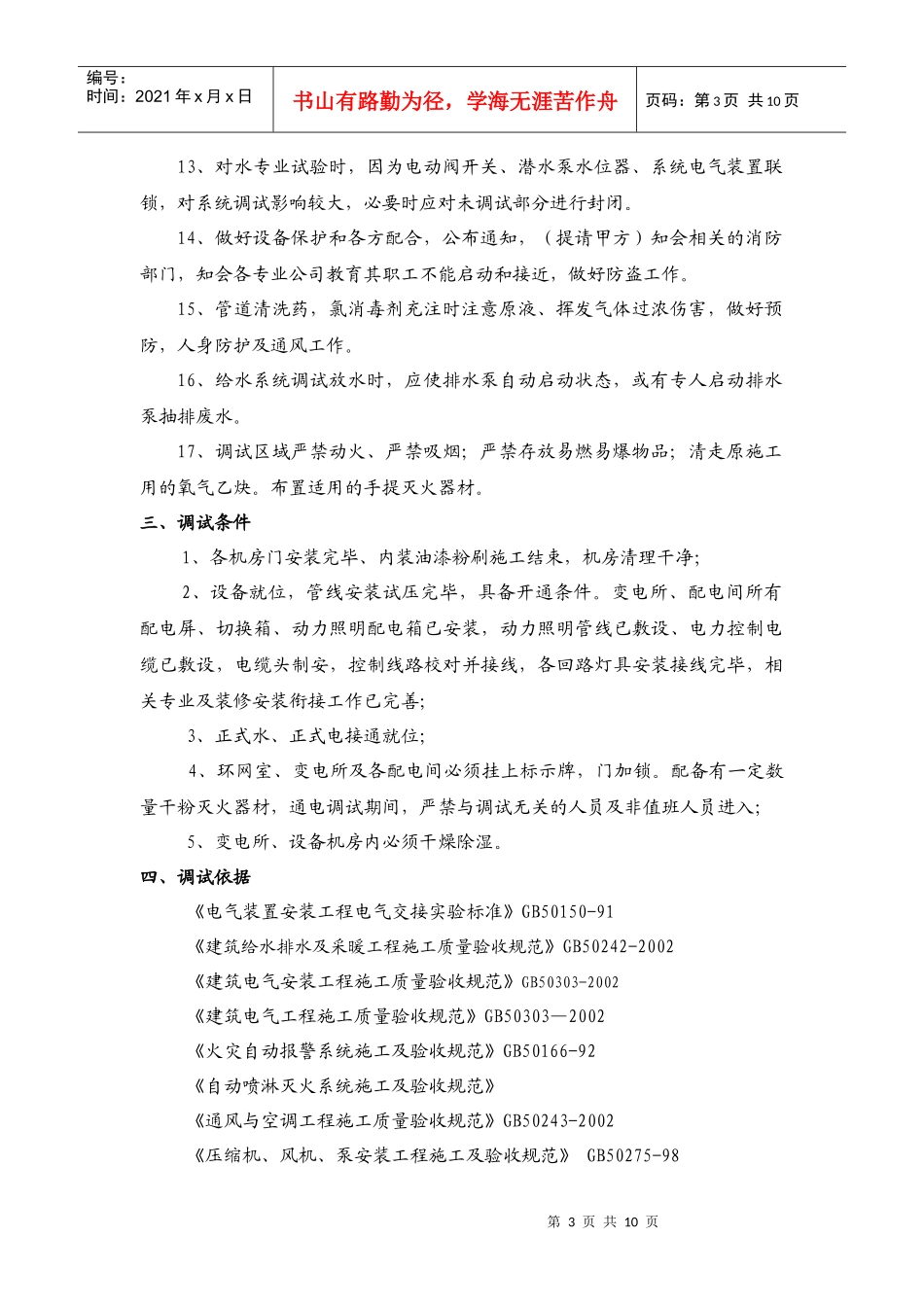

7、环网室、变电所及各配
