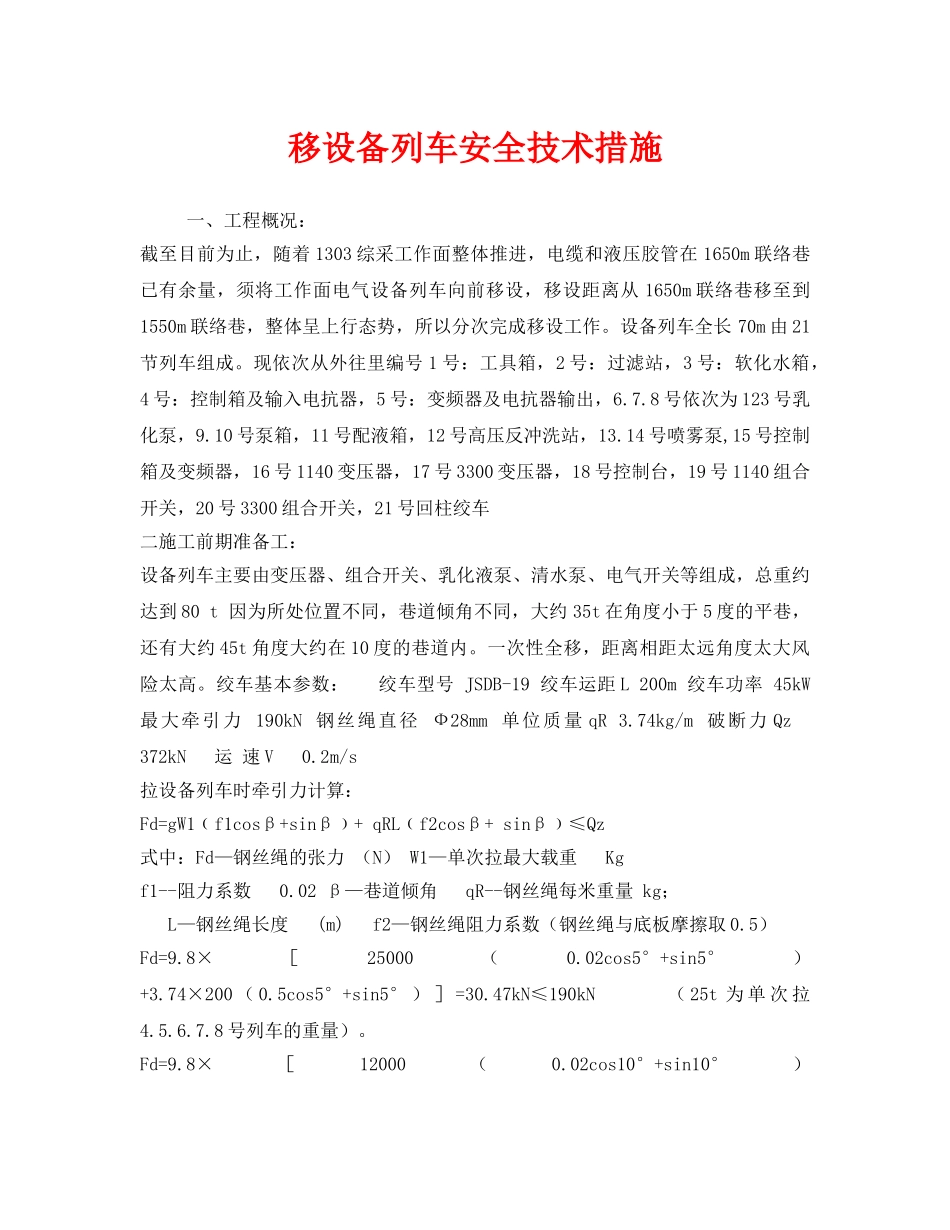

移设备列车安全技术措施一、工程概况:截至目前为止,随着1303综采工作面整体推进,电缆和液压胶管在1650m联络巷已有余量,须将工作面电气设备列车向前移设,移设距离从1650m联络巷移至到1550m联络巷,整体呈上行态势,所以分次完成移设工作
设备列车全长70m由21节列车组成
现依次从外往里编号1号:工具箱,2号:过滤站,3号:软化水箱,4号:控制箱及输入电抗器,5号:变频器及电抗器输出,6
8号依次为123号乳化泵,9
10号泵箱,11号配液箱,12号高压反冲洗站,13
14号喷雾泵,15号控制箱及变频器,16号1140变压器,17号3300变压器,18号控制台,19号1140组合开关,20号3300组合开关,21号回柱绞车二施工前期准备工:设备列车主要由变压器、组合开关、乳化液泵、清水泵、电气开关等组成,总重约达到80t因为所处位置不同,巷道倾角不同,大约35t在角度小于5度的平巷,还有大约45t角度大约在10度的巷道内
一次性全移,距离相距太远角度太大风险太高
绞车基本参数:绞车型号JSDB-19绞车运距L200m绞车功率45kW最大牵引力190kN钢丝绳直径Ф28mm单位质量qR3
74kg/m破断力Qz372kN运速V0
2m/s拉设备列车时牵引力计算:Fd=gW1﹙f1cosβ+sinβ﹚+qRL﹙f2cosβ+sinβ﹚≤Qz式中:Fd—钢丝绳的张力(N)W1—单次拉最大载重Kgf1--阻力系数0
02β—巷道倾角qR--钢丝绳每米重量kg;L—钢丝绳长度(m)f2—钢丝绳阻力系数(钢丝绳与底板摩擦取0
5)Fd=9
8×[25000(0
02cos5°+sin5°)+3
74×200(0
5cos5°+sin5°)]=30

47kN≤190kN(25t为单次拉4
8号列车的重量)
8×[12000(0

02cos10°+sin10
