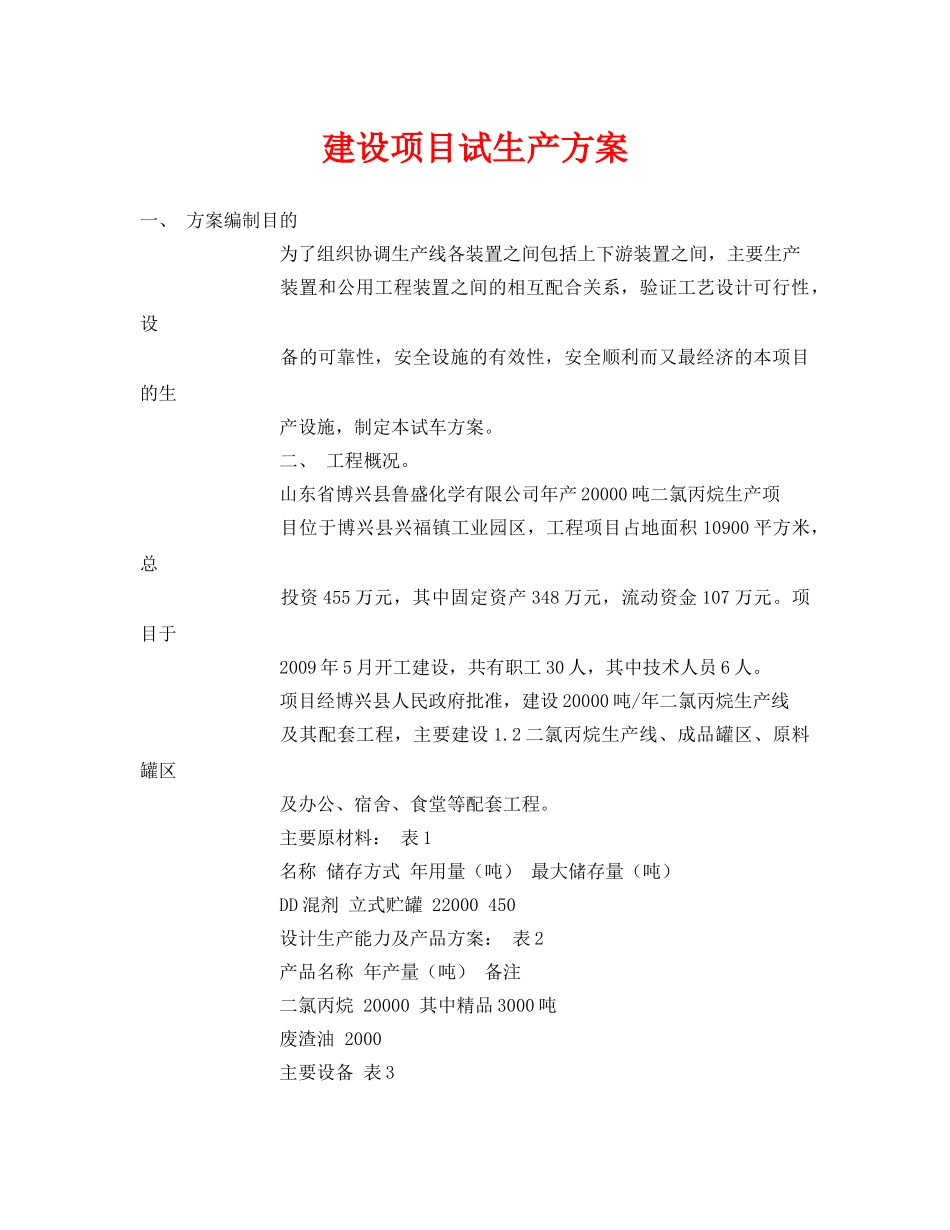

建设项目试生产方案一、方案编制目的为了组织协调生产线各装置之间包括上下游装置之间,主要生产装置和公用工程装置之间的相互配合关系,验证工艺设计可行性,设备的可靠性,安全设施的有效性,安全顺利而又最经济的本项目的生产设施,制定本试车方案
二、工程概况
山东省博兴县鲁盛化学有限公司年产20000吨二氯丙烷生产项目位于博兴县兴福镇工业园区,工程项目占地面积10900平方米,总投资455万元,其中固定资产348万元,流动资金107万元
项目于2009年5月开工建设,共有职工30人,其中技术人员6人
项目经博兴县人民政府批准,建设20000吨/年二氯丙烷生产线及其配套工程,主要建设1
2二氯丙烷生产线、成品罐区、原料罐区及办公、宿舍、食堂等配套工程

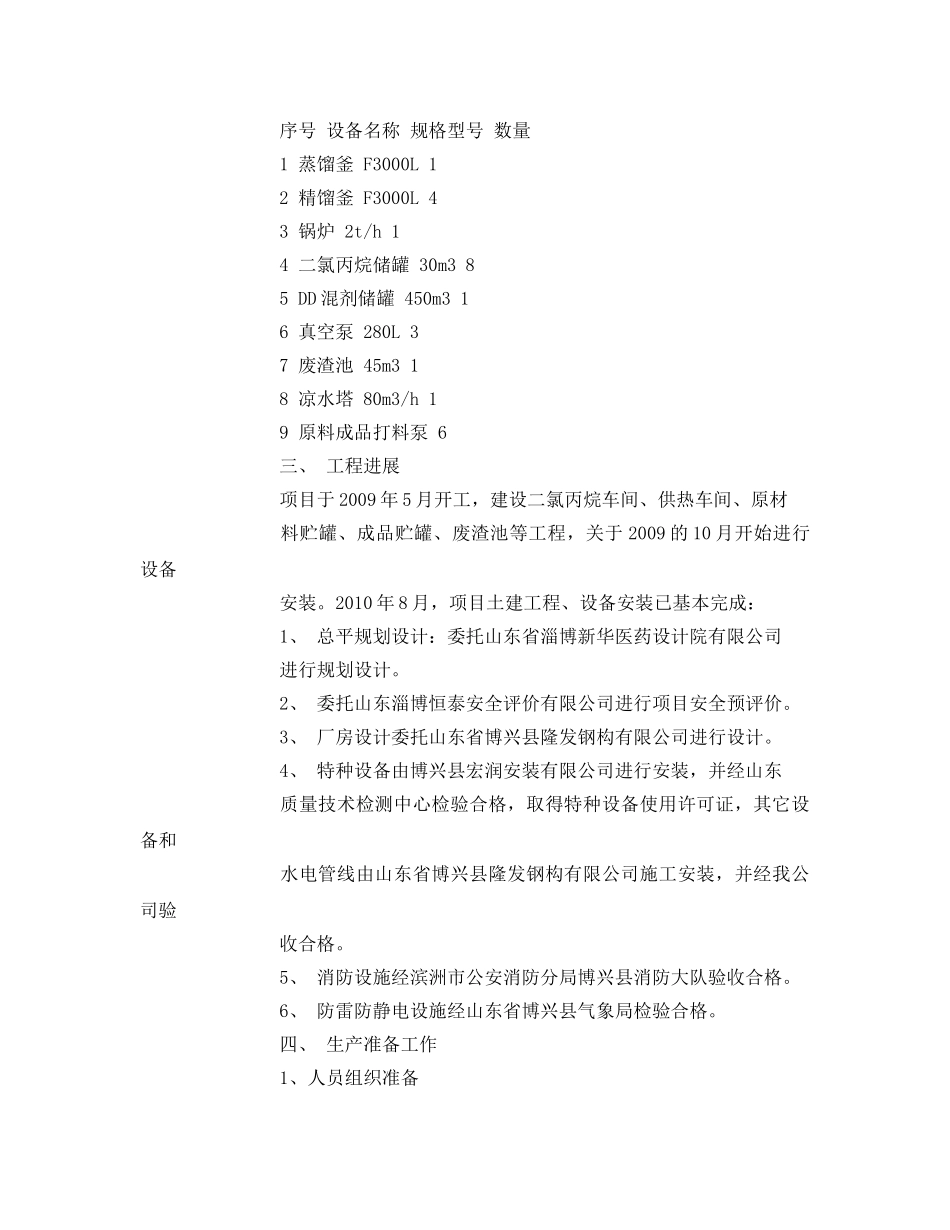

主要原材料:表1名称储存方式年用量(吨)最大储存量(吨)DD混剂立式贮罐22000450设计生产能力及产品方案:表2产品名称年产量(吨)备注二氯丙烷20000其中精品3000吨废渣油2000主要设备表3序号设备名称规格型号数量1蒸馏釜F3000L12精馏釜F3000L43锅炉2t/h14二氯丙烷储罐30m385DD混剂储罐450m316真空泵280L37废渣池45m318凉水塔80m3/h19原料成品打料泵6三、工程进展项目于2009年5月开工,建设二氯丙烷车间、供热车间、原材料贮罐、成品贮罐、废渣池等工程,关于2009的10月开始进行设备安装
2010年8月,项目土建工程、设备安装已基本完成:1、总平规划设计:委托山东省淄博新华医药设计院有限公司进行规划设计
2、委托山东淄博恒泰安全评价有限公司进行项目安全预评价
3、厂房设计委托山东省博兴县隆发钢构有限公司进行设计

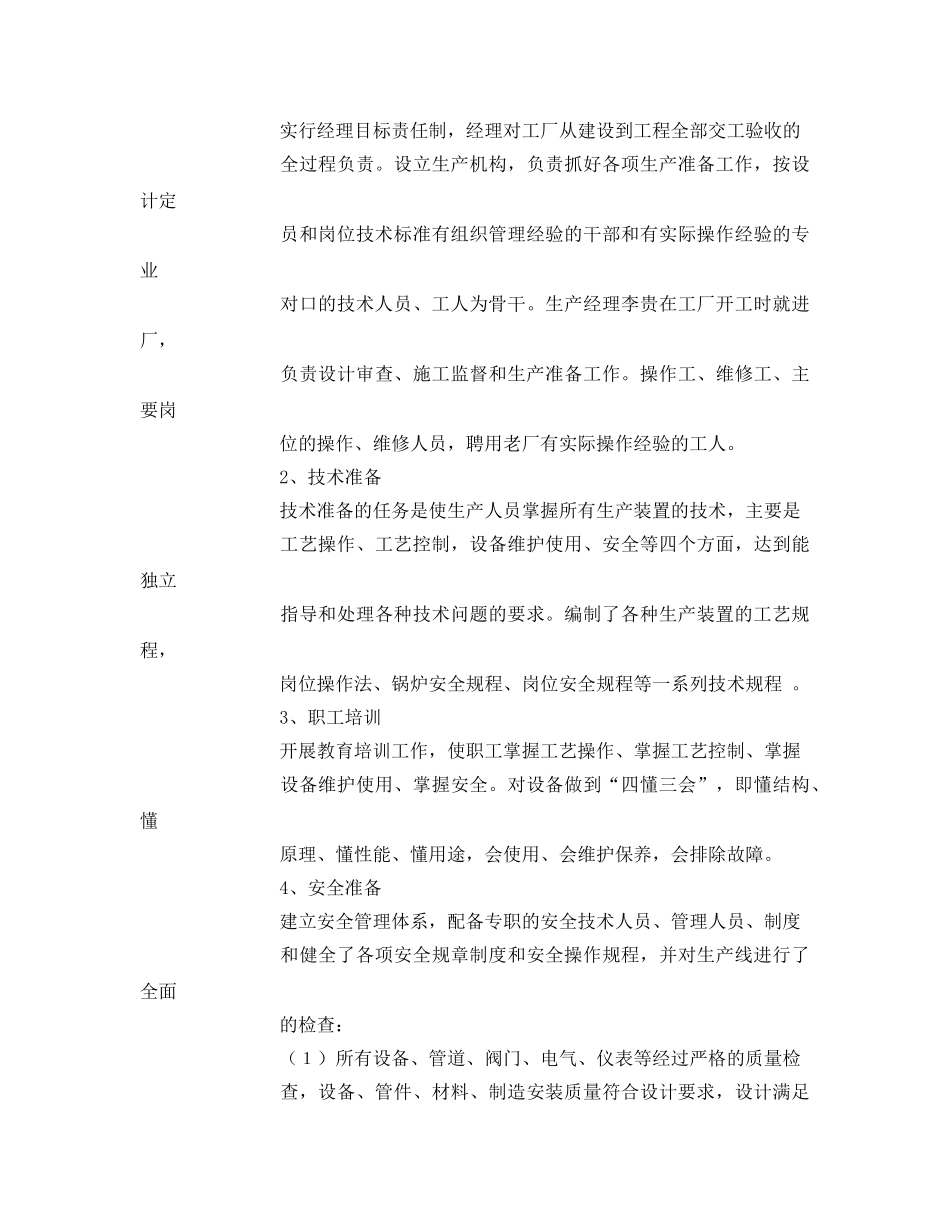

4、特种设备由博兴县宏润安装有限公司进行安装,并经山东质量技术检测中心检验合格,取得特种设备使用许可证,其它设备和水电管线由山东省博兴县隆发钢构有限公司施工安装,并经我公司验
