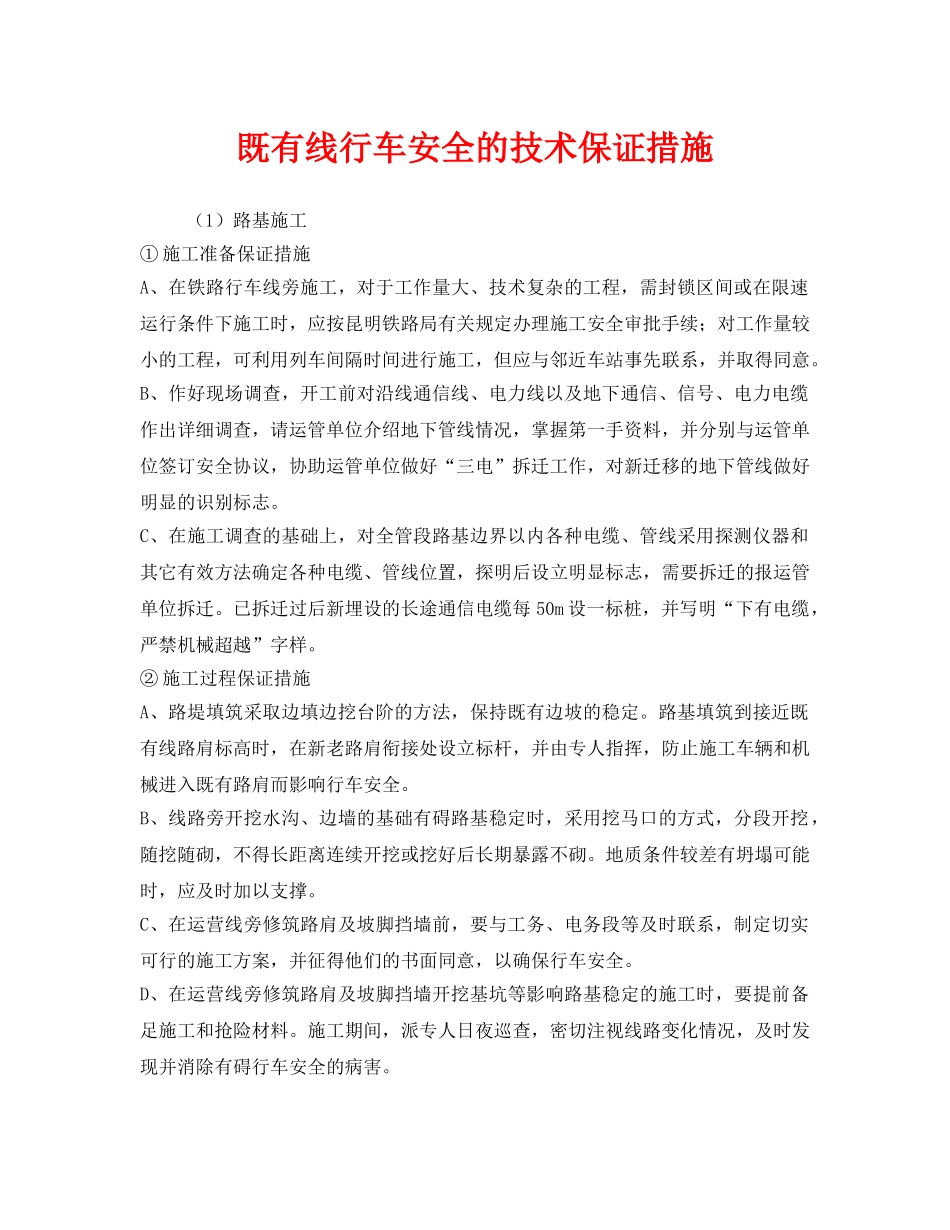

既有线行车安全的技术保证措施(1)路基施工①施工准备保证措施A、在铁路行车线旁施工,对于工作量大、技术复杂的工程,需封锁区间或在限速运行条件下施工时,应按昆明铁路局有关规定办理施工安全审批手续;对工作量较小的工程,可利用列车间隔时间进行施工,但应与邻近车站事先联系,并取得同意
B、作好现场调查,开工前对沿线通信线、电力线以及地下通信、信号、电力电缆作出详细调查,请运管单位介绍地下管线情况,掌握第一手资料,并分别与运管单位签订安全协议,协助运管单位做好“三电”拆迁工作,对新迁移的地下管线做好明显的识别标志
C、在施工调查的基础上,对全管段路基边界以内各种电缆、管线采用探测仪器和其它有效方法确定各种电缆、管线位置,探明后设立明显标志,需要拆迁的报运管单位拆迁
已拆迁过后新埋设的长途通信电缆每50m设一标桩,并写明“下有电缆,严禁机械超越”字样
②施工过程保证措施A、路堤填筑采取边填边挖台阶的方法,保持既有边坡的稳定
路基填筑到接近既有线路肩标高时,在新老路肩衔接处设立标杆,并由专人指挥,防止施工车辆和机械进入既有路肩而影响行车安全
B、线路旁开挖水沟、边墙的基础有碍路基稳定时,采用挖马口的方式,分段开挖,随挖随砌,不得长距离连续开挖或挖好后长期暴露不砌
地质条件较差有坍塌可能时,应及时加以支撑
C、在运营线旁修筑路肩及坡脚挡墙前,要与工务、电务段等及时联系,制定切实可行的施工方案,并征得他们的书面同意,以确保行车安全
D、在运营线旁修筑路肩及坡脚挡墙开挖基坑等影响路基稳定的施工时,要提前备足施工和抢险材料
施工期间,派专人日夜巡查,密切注视线路变化情况,及时发现并消除有碍行车安全的病害

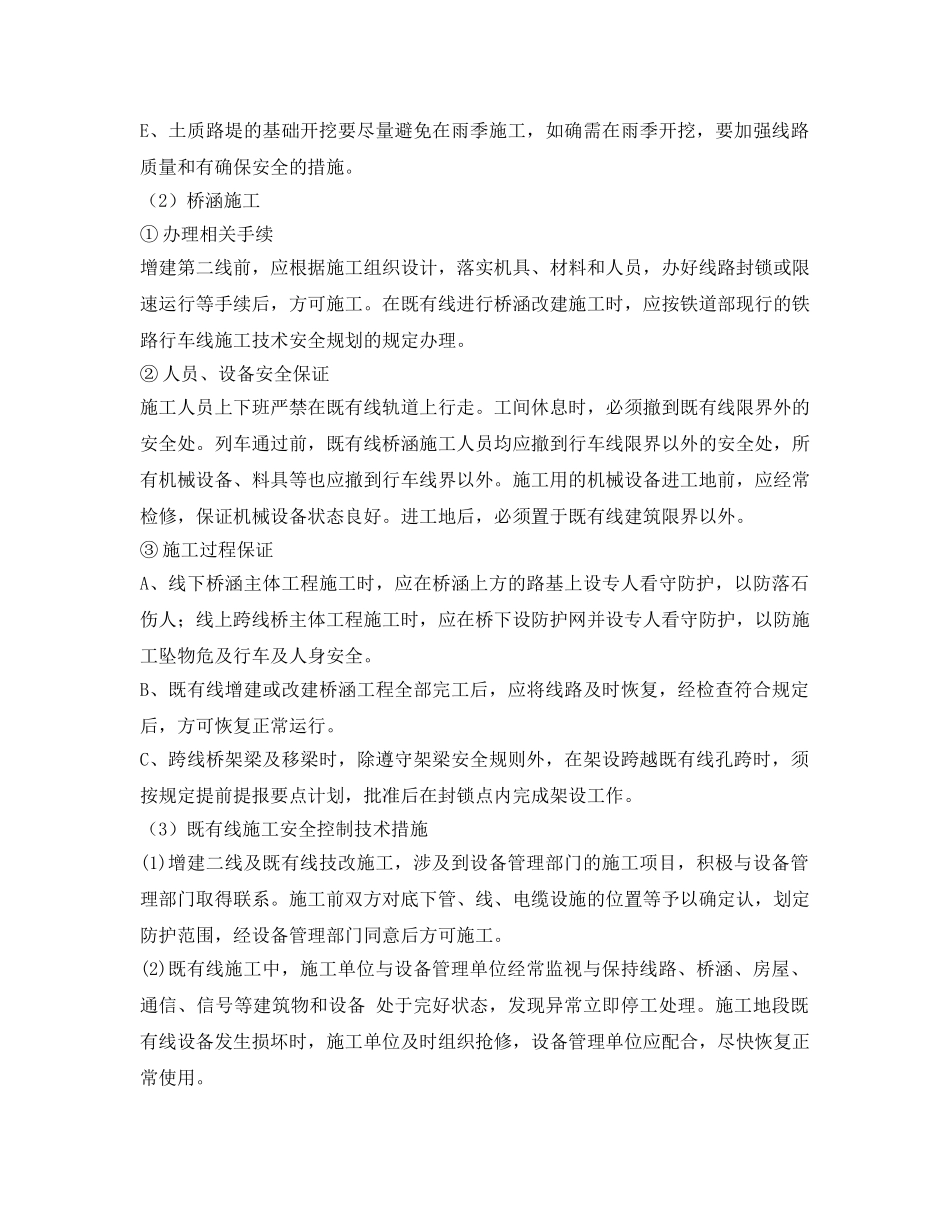

E、土质路堤的基础开挖要尽量避免在雨季施工,如确需在雨季开挖,要加强线路质量和有确保安全的措施

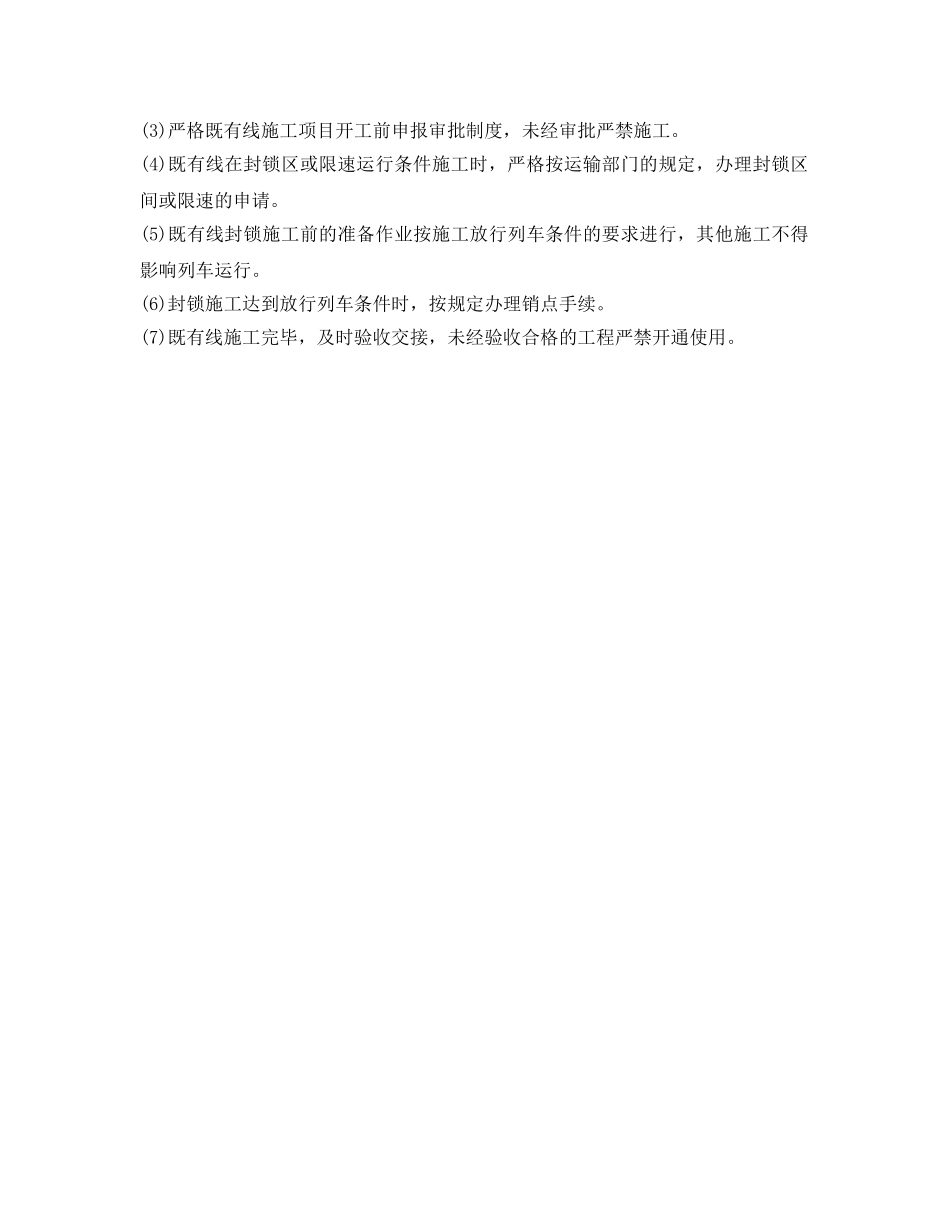

(2)桥涵施工①办理相关手续增建第二线前,应根据施工组织设计,落实机具、材料和人员,办好线路封锁或
