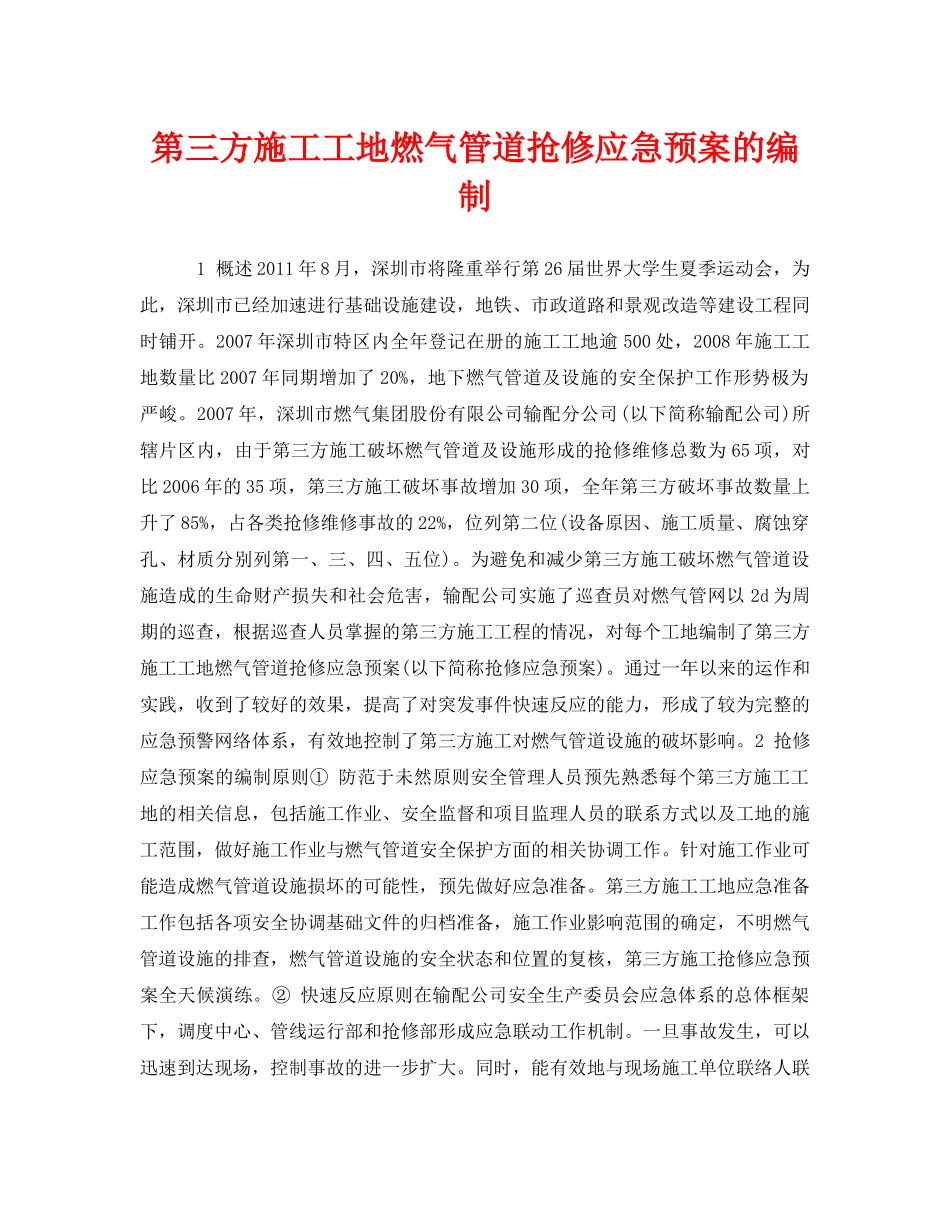

第三方施工工地燃气管道抢修应急预案的编制1概述2011年8月,深圳市将隆重举行第26届世界大学生夏季运动会,为此,深圳市已经加速进行基础设施建设,地铁、市政道路和景观改造等建设工程同时铺开
2007年深圳市特区内全年登记在册的施工工地逾500处,2008年施工工地数量比2007年同期增加了20%,地下燃气管道及设施的安全保护工作形势极为严峻
2007年,深圳市燃气集团股份有限公司输配分公司(以下简称输配公司)所辖片区内,由于第三方施工破坏燃气管道及设施形成的抢修维修总数为65项,对比2006年的35项,第三方施工破坏事故增加30项,全年第三方破坏事故数量上升了85%,占各类抢修维修事故的22%,位列第二位(设备原因、施工质量、腐蚀穿孔、材质分别列第一、三、四、五位)
为避免和减少第三方施工破坏燃气管道设施造成的生命财产损失和社会危害,输配公司实施了巡查员对燃气管网以2d为周期的巡查,根据巡查人员掌握的第三方施工工程的情况,对每个工地编制了第三方施工工地燃气管道抢修应急预案(以下简称抢修应急预案)
通过一年以来的运作和实践,收到了较好的效果,提高了对突发事件快速反应的能力,形成了较为完整的应急预警网络体系,有效地控制了第三方施工对燃气管道设施的破坏影响
2抢修应急预案的编制原则①防范于未然原则安全管理人员预先熟悉每个第三方施工工地的相关信息,包括施工作业、安全监督和项目监理人员的联系方式以及工地的施工范围,做好施工作业与燃气管道安全保护方面的相关协调工作
针对施工作业可能造成燃气管道设施损坏的可能性,预先做好应急准备
第三方施工工地应急准备工作包括各项安全协调基础文件的归档准备,施工作业影响范围的确定,不明燃气管道设施的排查,燃气管道设施的安全状态和位置的复核,第三方施工抢修应急预案全天候演练

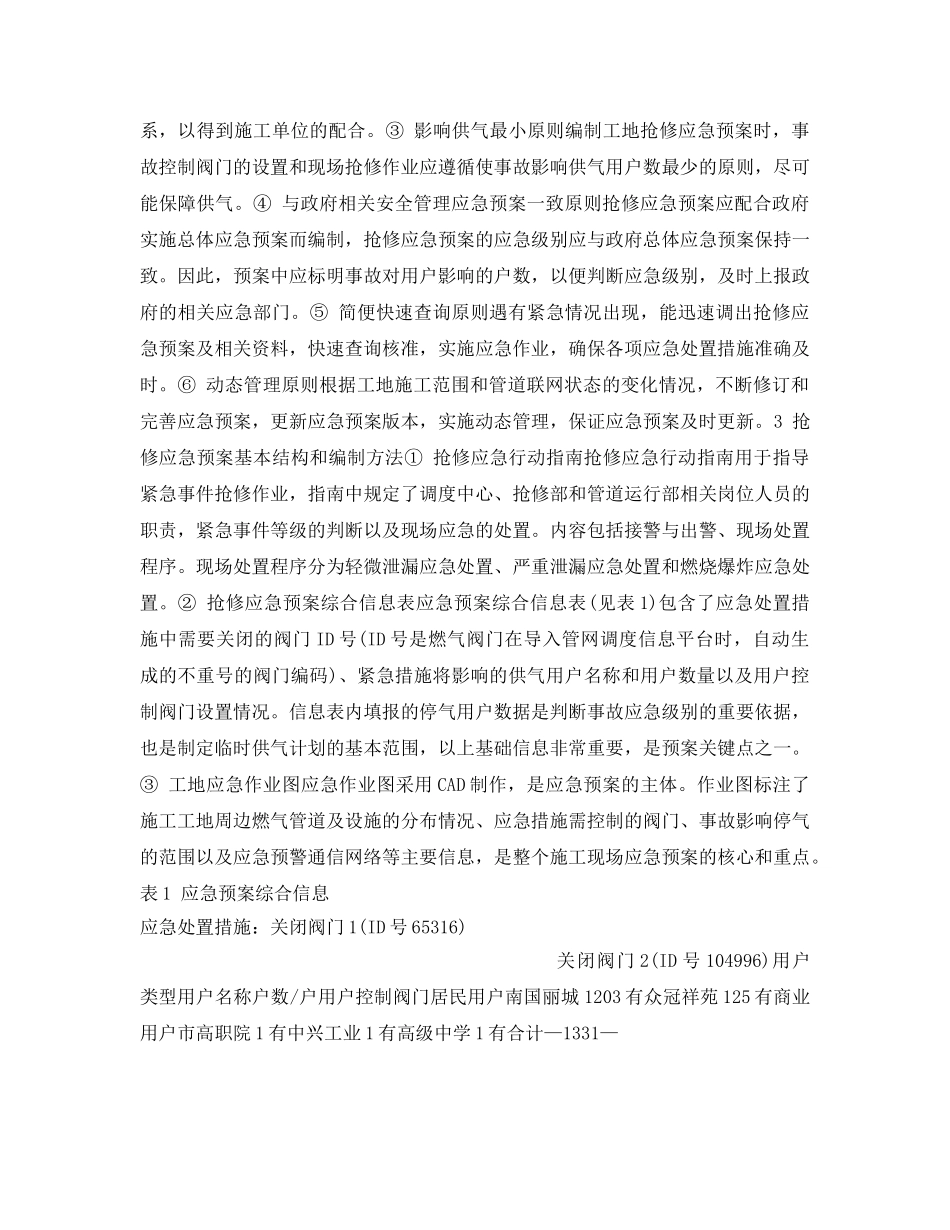

②快速反应原则在输配公司安全生产委员会应急体系的总体框架下,调度中心、管线运行部和
