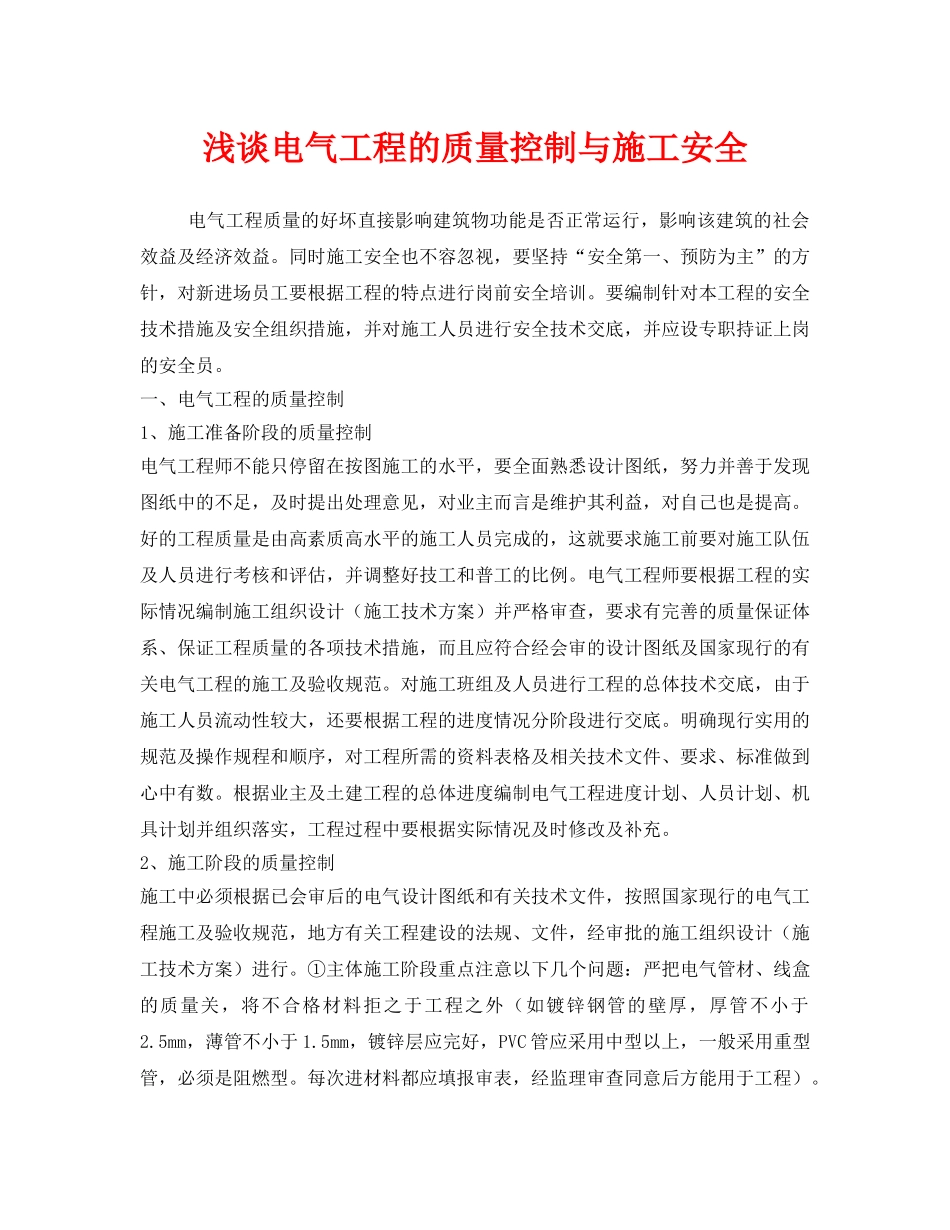

浅谈电气工程的质量控制与施工安全电气工程质量的好坏直接影响建筑物功能是否正常运行,影响该建筑的社会效益及经济效益
同时施工安全也不容忽视,要坚持“安全第一、预防为主”的方针,对新进场员工要根据工程的特点进行岗前安全培训
要编制针对本工程的安全技术措施及安全组织措施,并对施工人员进行安全技术交底,并应设专职持证上岗的安全员
一、电气工程的质量控制1、施工准备阶段的质量控制电气工程师不能只停留在按图施工的水平,要全面熟悉设计图纸,努力并善于发现图纸中的不足,及时提出处理意见,对业主而言是维护其利益,对自己也是提高
好的工程质量是由高素质高水平的施工人员完成的,这就要求施工前要对施工队伍及人员进行考核和评估,并调整好技工和普工的比例
电气工程师要根据工程的实际情况编制施工组织设计(施工技术方案)并严格审查,要求有完善的质量保证体系、保证工程质量的各项技术措施,而且应符合经会审的设计图纸及国家现行的有关电气工程的施工及验收规范
对施工班组及人员进行工程的总体技术交底,由于施工人员流动性较大,还要根据工程的进度情况分阶段进行交底
明确现行实用的规范及操作规程和顺序,对工程所需的资料表格及相关技术文件、要求、标准做到心中有数
根据业主及土建工程的总体进度编制电气工程进度计划、人员计划、机具计划并组织落实,工程过程中要根据实际情况及时修改及补充
2、施工阶段的质量控制施工中必须根据已会审后的电气设计图纸和有关技术文件,按照国家现行的电气工程施工及验收规范,地方有关工程建设的法规、文件,经审批的施工组织设计(施工技术方案)进行
①主体施工阶段重点注意以下几个问题:严把电气管材、线盒的质量关,将不合格材料拒之于工程之外(如镀锌钢管的壁厚,厚管不小于2
5mm,薄管不小于1
5mm,镀锌层应完好,PVC管应采用中型以上,一般采用重型管,必须是阻燃型
每次进材料都应填报审表,经监理审查同意后方能
