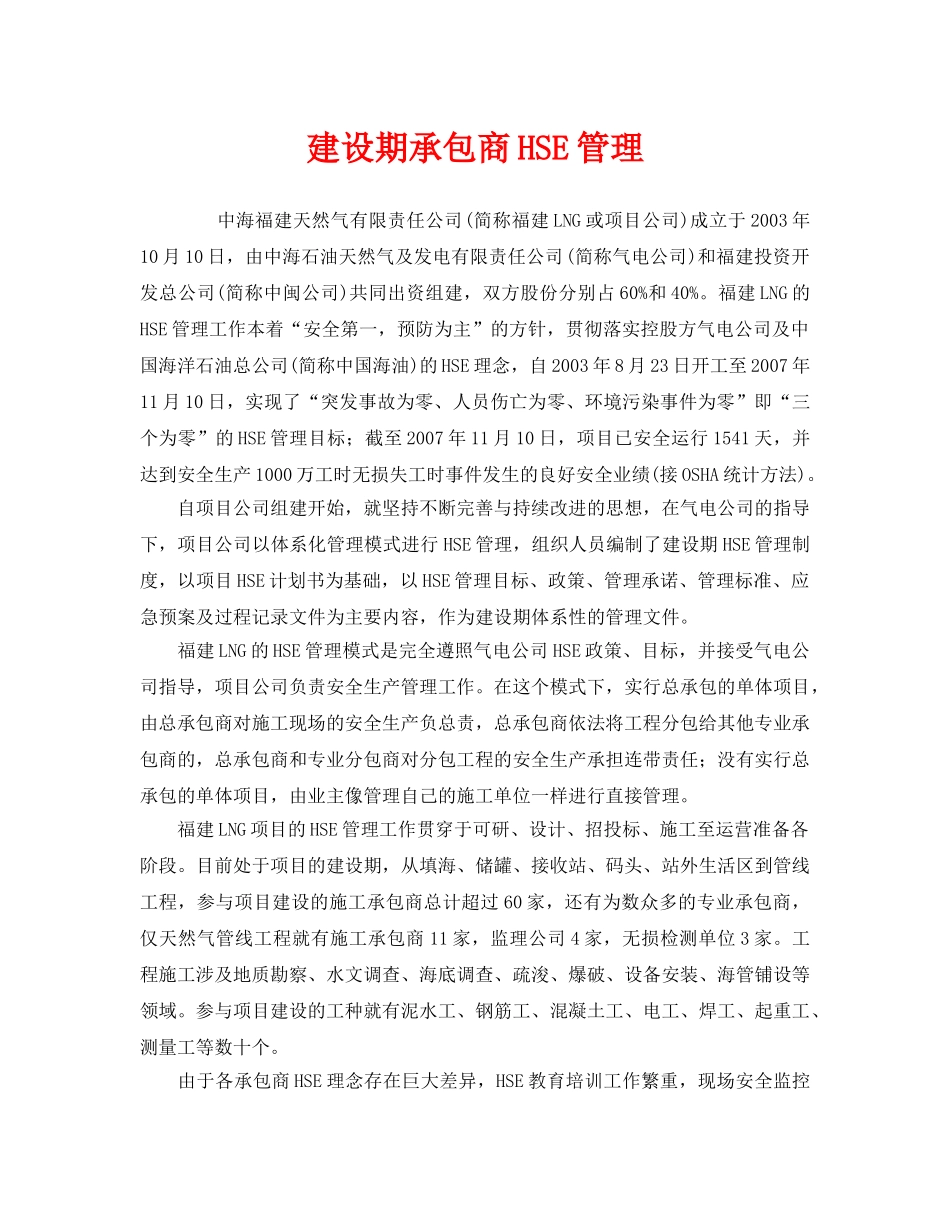

建设期承包商HSE管理中海福建天然气有限责任公司(简称福建LNG或项目公司)成立于2003年10月10日,由中海石油天然气及发电有限责任公司(简称气电公司)和福建投资开发总公司(简称中闽公司)共同出资组建,双方股份分别占60%和40%
福建LNG的HSE管理工作本着“安全第一,预防为主”的方针,贯彻落实控股方气电公司及中国海洋石油总公司(简称中国海油)的HSE理念,自2003年8月23日开工至2007年11月10日,实现了“突发事故为零、人员伤亡为零、环境污染事件为零”即“三个为零”的HSE管理目标;截至2007年11月10日,项目已安全运行1541天,并达到安全生产1000万工时无损失工时事件发生的良好安全业绩(接OSHA统计方法)
自项目公司组建开始,就坚持不断完善与持续改进的思想,在气电公司的指导下,项目公司以体系化管理模式进行HSE管理,组织人员编制了建设期HSE管理制度,以项目HSE计划书为基础,以HSE管理目标、政策、管理承诺、管理标准、应急预案及过程记录文件为主要内容,作为建设期体系性的管理文件
福建LNG的HSE管理模式是完全遵照气电公司HSE政策、目标,并接受气电公司指导,项目公司负责安全生产管理工作
在这个模式下,实行总承包的单体项目,由总承包商对施工现场的安全生产负总责,总承包商依法将工程分包给其他专业承包商的,总承包商和专业分包商对分包工程的安全生产承担连带责任;没有实行总承包的单体项目,由业主像管理自己的施工单位一样进行直接管理
福建LNG项目的HSE管理工作贯穿于可研、设计、招投标、施工至运营准备各阶段
目前处于项目的建设期,从填海、储罐、接收站、码头、站外生活区到管线工程,参与项目建设的施工承包商总计超过60家,还有为数众多的专业承包商,仅天然气管线工程就有施工承包商11家,监理公司4家,无损检测单位3家
工程施工涉及地质勘察、水文调查、海底调
