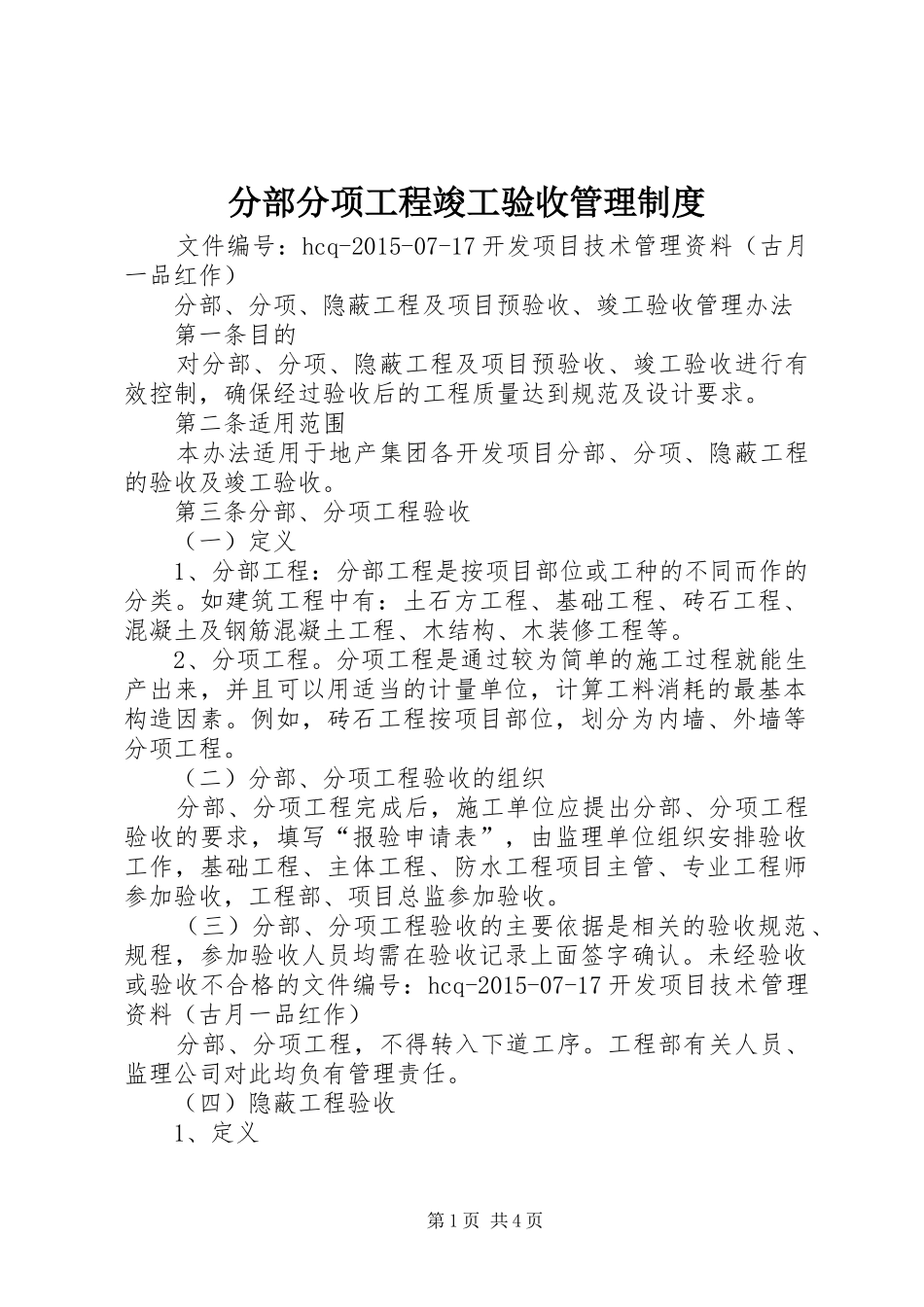

分部分项工程竣工验收管理制度文件编号:hcq-2015-07-17开发项目技术管理资料(古月一品红作)分部、分项、隐蔽工程及项目预验收、竣工验收管理办法第一条目的对分部、分项、隐蔽工程及项目预验收、竣工验收进行有效控制,确保经过验收后的工程质量达到规范及设计要求
第二条适用范围本办法适用于地产集团各开发项目分部、分项、隐蔽工程的验收及竣工验收
第三条分部、分项工程验收(一)定义1、分部工程:分部工程是按项目部位或工种的不同而作的分类
如建筑工程中有:土石方工程、基础工程、砖石工程、混凝土及钢筋混凝土工程、木结构、木装修工程等
2、分项工程
分项工程是通过较为简单的施工过程就能生产出来,并且可以用适当的计量单位,计算工料消耗的最基本构造因素
例如,砖石工程按项目部位,划分为内墙、外墙等分项工程
(二)分部、分项工程验收的组织分部、分项工程完成后,施工单位应提出分部、分项工程验收的要求,填写“报验申请表”,由监理单位组织安排验收工作,基础工程、主体工程、防水工程项目主管、专业工程师参加验收,工程部、项目总监参加验收
(三)分部、分项工程验收的主要依据是相关的验收规范、规程,参加验收人员均需在验收记录上面签字确认
未经验收或验收不合格的文件编号:hcq-2015-07-17开发项目技术管理资料(古月一品红作)分部、分项工程,不得转入下道工序
工程部有关人员、监理公司对此均负有管理责任

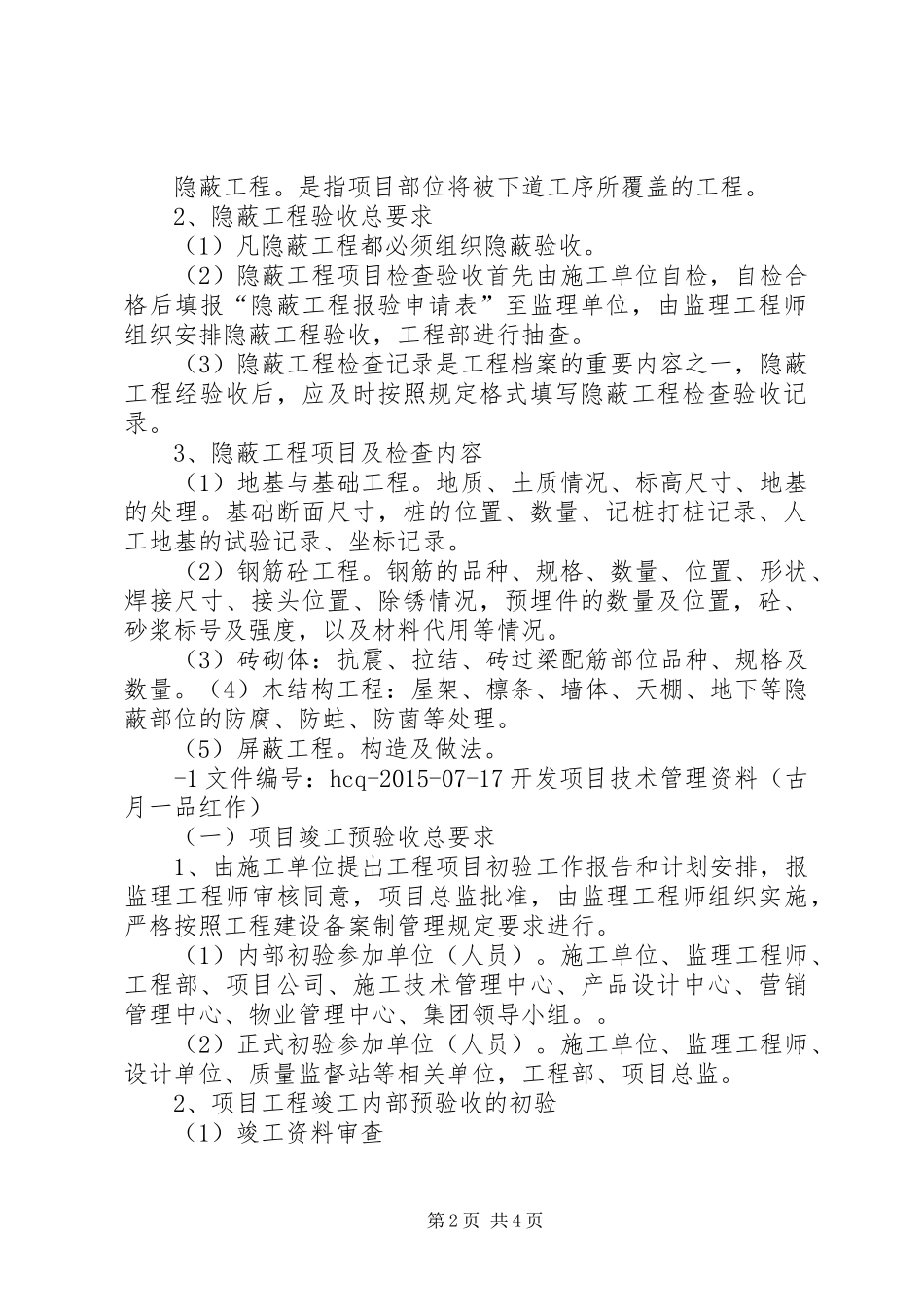

(四)隐蔽工程验收1、定义第1页共4页隐蔽工程
是指项目部位将被下道工序所覆盖的工程
2、隐蔽工程验收总要求(1)凡隐蔽工程都必须组织隐蔽验收
(2)隐蔽工程项目检查验收首先由施工单位自检,自检合格后填报“隐蔽工程报验申请表”至监理单位,由监理工程师组织安排隐蔽工程验收,工程部进行抽查
(3)隐蔽工程检查记录是工程档案的重要内容之一,隐蔽工程经验收后,应及时按照规定格式填写隐蔽工程检查验收记录
