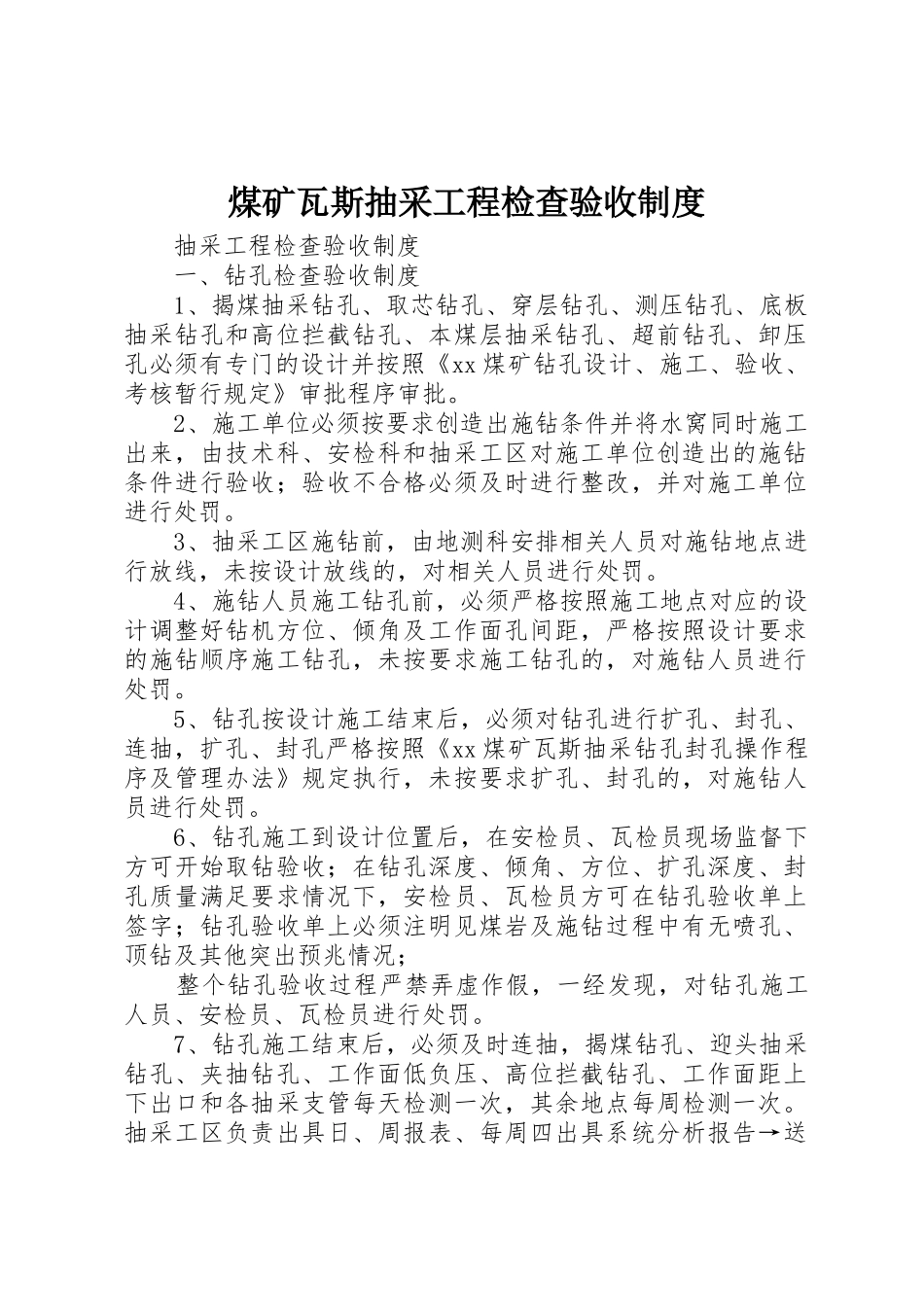

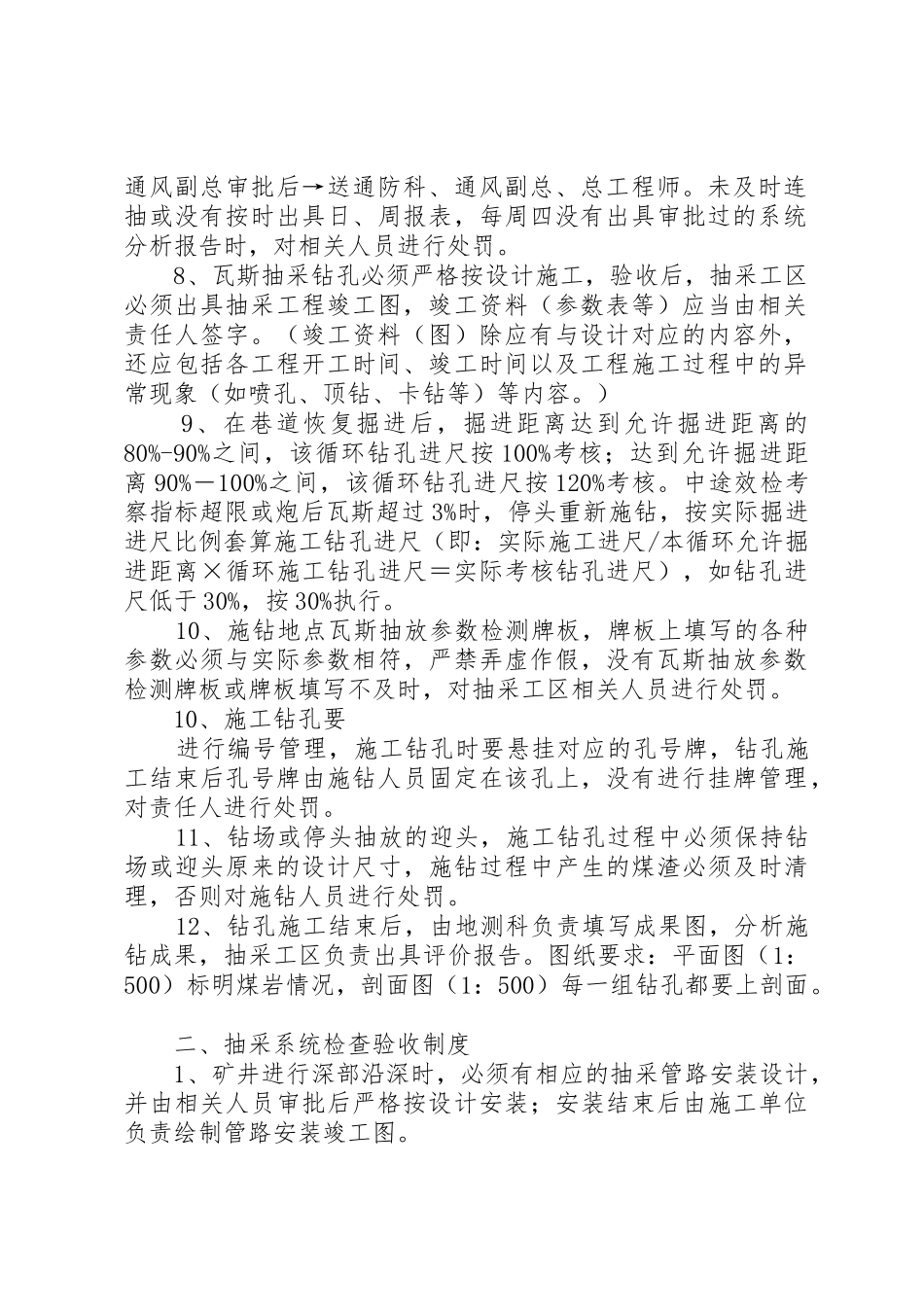

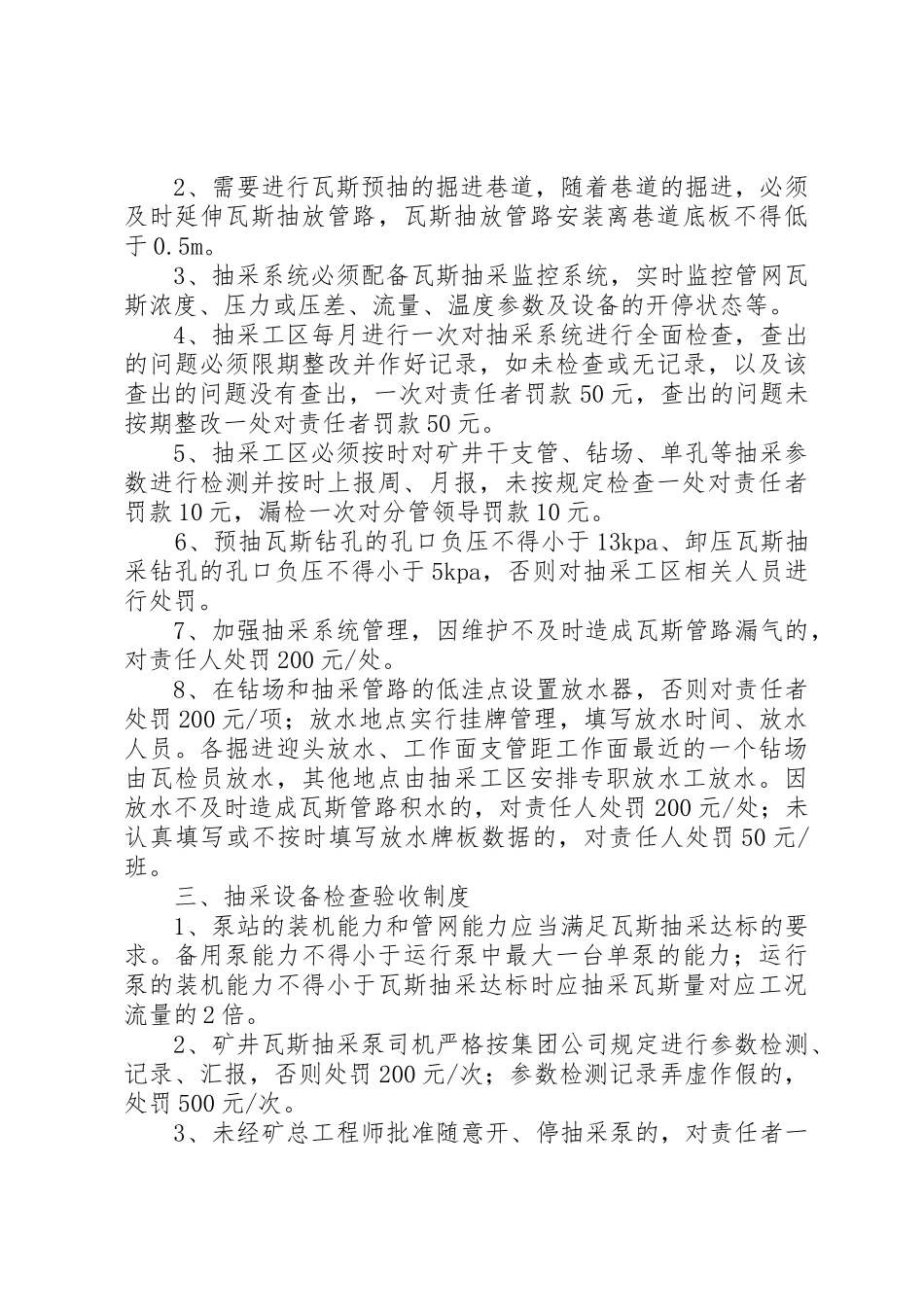

煤矿瓦斯抽采工程检查验收制度抽采工程检查验收制度一、钻孔检查验收制度1、揭煤抽采钻孔、取芯钻孔、穿层钻孔、测压钻孔、底板抽采钻孔和高位拦截钻孔、本煤层抽采钻孔、超前钻孔、卸压孔必须有专门的设计并按照《xx煤矿钻孔设计、施工、验收、考核暂行规定》审批程序审批。2、施工单位必须按要求创造出施钻条件并将水窝同时施工出来,由技术科、安检科和抽采工区对施工单位创造出的施钻条件进行验收;验收不合格必须及时进行整改,并对施工单位进行处罚。3、抽采工区施钻前,由地测科安排相关人员对施钻地点进行放线,未按设计放线的,对相关人员进行处罚。4、施钻人员施工钻孔前,必须严格按照施工地点对应的设计调整好钻机方位、倾角及工作面孔间距,严格按照设计要求的施钻顺序施工钻孔,未按要求施工钻孔的,对施钻人员进行处罚。5、钻孔按设计施工结束后,必须对钻孔进行扩孔、封孔、连抽,扩孔、封孔严格按照《xx煤矿瓦斯抽采钻孔封孔操作程序及管理办法》规定执行,未按要求扩孔、封孔的,对施钻人员进行处罚。6、钻孔施工到设计位置后,在安检员、瓦检员现场监督下方可开始取钻验收;在钻孔深度、倾角、方位、扩孔深度、封孔质量满足要求情况下,安检员、瓦检员方可在钻孔验收单上签字;钻孔验收单上必须注明见煤岩及施钻过程中有无喷孔、顶钻及其他突出预兆情况;整个钻孔验收过程严禁弄虚作假,一经发现,对钻孔施工人员、安检员、瓦检员进行处罚。7、钻孔施工结束后,必须及时连抽,揭煤钻孔、迎头抽采钻孔、夹抽钻孔、工作面低负压、高位拦截钻孔、工作面距上下出口和各抽采支管每天检测一次,其余地点每周检测一次。抽采工区负责出具日、周报表、每周四出具系统分析报告→送通风副总审批后→送通防科、通风副总、总工程师。未及时连抽或没有按时出具日、周报表,每周四没有出具审批过的系统分析报告时,对相关人员进行处罚。8、瓦斯抽采钻孔必须严格按设计施工,验收后,抽采工区必须出具抽采工程竣工图,竣工资料(参数表等)应当由相关责任人签字。(竣工资料(图)除应有与设计对应的内容外,还应包括各工程开工时间、竣工时间以及工程施工过程中的异常现象(如喷孔、顶钻、卡钻等)等内容。)9、在巷道恢复掘进后,掘进距离达到允许掘进距离的80%-90%之间,该循环钻孔进尺按100%考核;达到允许掘进距离90%-100%之间,该循环钻孔进尺按120%考核。中途效检考察指标超限或炮后瓦斯超过3%时,停头重新施钻,按实际掘进进尺比例套算施工钻孔进尺(即:实际施工进尺/本循环允许掘进距离×循环施工钻孔进尺=实际考核钻孔进尺),如钻孔进尺低于30%,按30%执行。10、施钻地点瓦斯抽放参数检测牌板,牌板上填写的各种参数必须与实际参数相符,严禁弄虚作假,没有瓦斯抽放参数检测牌板或牌板填写不及时,对抽采工区相关人员进行处罚。10、施工钻孔要进行编号管理,施工钻孔时要悬挂对应的孔号牌,钻孔施工结束后孔号牌由施钻人员固定在该孔上,没有进行挂牌管理,对责任人进行处罚。11、钻场或停头抽放的迎头,施工钻孔过程中必须保持钻场或迎头原来的设计尺寸,施钻过程中产生的煤渣必须及时清理,否则对施钻人员进行处罚。12、钻孔施工结束后,由地测科负责填写成果图,分析施钻成果,抽采工区负责出具评价报告。图纸要求:平面图(1:500)标明煤岩情况,剖面图(1:500)每一组钻孔都要上剖面。二、抽采系统检查验收制度1、矿井进行深部沿深时,必须有相应的抽采管路安装设计,并由相关人员审批后严格按设计安装;安装结束后由施工单位负责绘制管路安装竣工图。2、需要进行瓦斯预抽的掘进巷道,随着巷道的掘进,必须及时延伸瓦斯抽放管路,瓦斯抽放管路安装离巷道底板不得低于0.5m。3、抽采系统必须配备瓦斯抽采监控系统,实时监控管网瓦斯浓度、压力或压差、流量、温度参数及设备的开停状态等。4、抽采工区每月进行一次对抽采系统进行全面检查,查出的问题必须限期整改并作好记录,如未检查或无记录,以及该查出的问题没有查出,一次对责任者罚款50元,查出的问题未按期整改一处对责任者罚款50元。5、抽采工区必须按时对矿井干支管、钻场、单孔等抽采参数进行检测...
