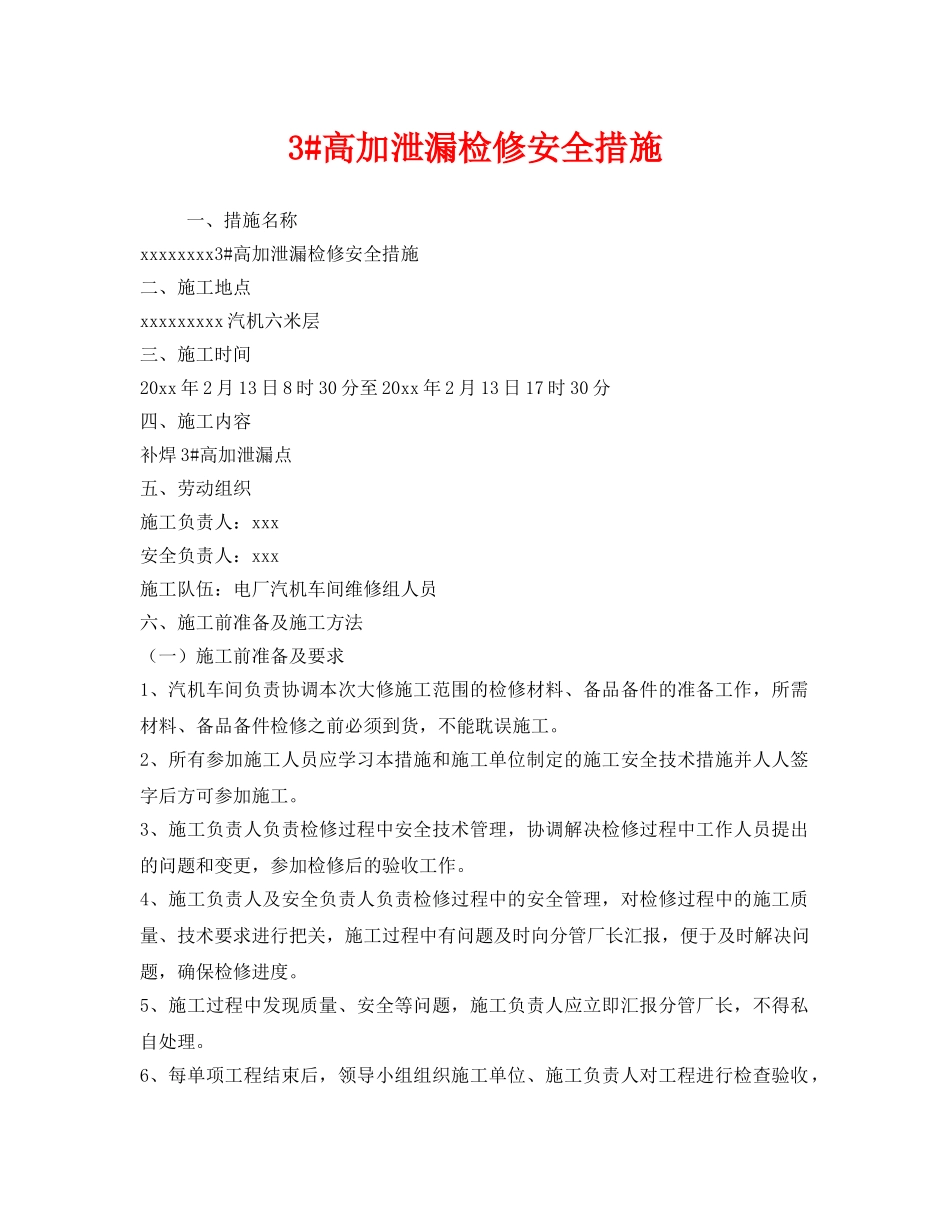

3#高加泄漏检修安全措施一、措施名称xxxxxxxx3#高加泄漏检修安全措施二、施工地点xxxxxxxxx汽机六米层三、施工时间20xx年2月13日8时30分至20xx年2月13日17时30分四、施工内容补焊3#高加泄漏点五、劳动组织施工负责人:xxx安全负责人:xxx施工队伍:电厂汽机车间维修组人员六、施工前准备及施工方法(一)施工前准备及要求1、汽机车间负责协调本次大修施工范围的检修材料、备品备件的准备工作,所需材料、备品备件检修之前必须到货,不能耽误施工
2、所有参加施工人员应学习本措施和施工单位制定的施工安全技术措施并人人签字后方可参加施工
3、施工负责人负责检修过程中安全技术管理,协调解决检修过程中工作人员提出的问题和变更,参加检修后的验收工作
4、施工负责人及安全负责人负责检修过程中的安全管理,对检修过程中的施工质量、技术要求进行把关,施工过程中有问题及时向分管厂长汇报,便于及时解决问题,确保检修进度
5、施工过程中发现质量、安全等问题,施工负责人应立即汇报分管厂长,不得私自处理
6、每单项工程结束后,领导小组组织施工单位、施工负责人对工程进行检查验收,确保封堵施工质量

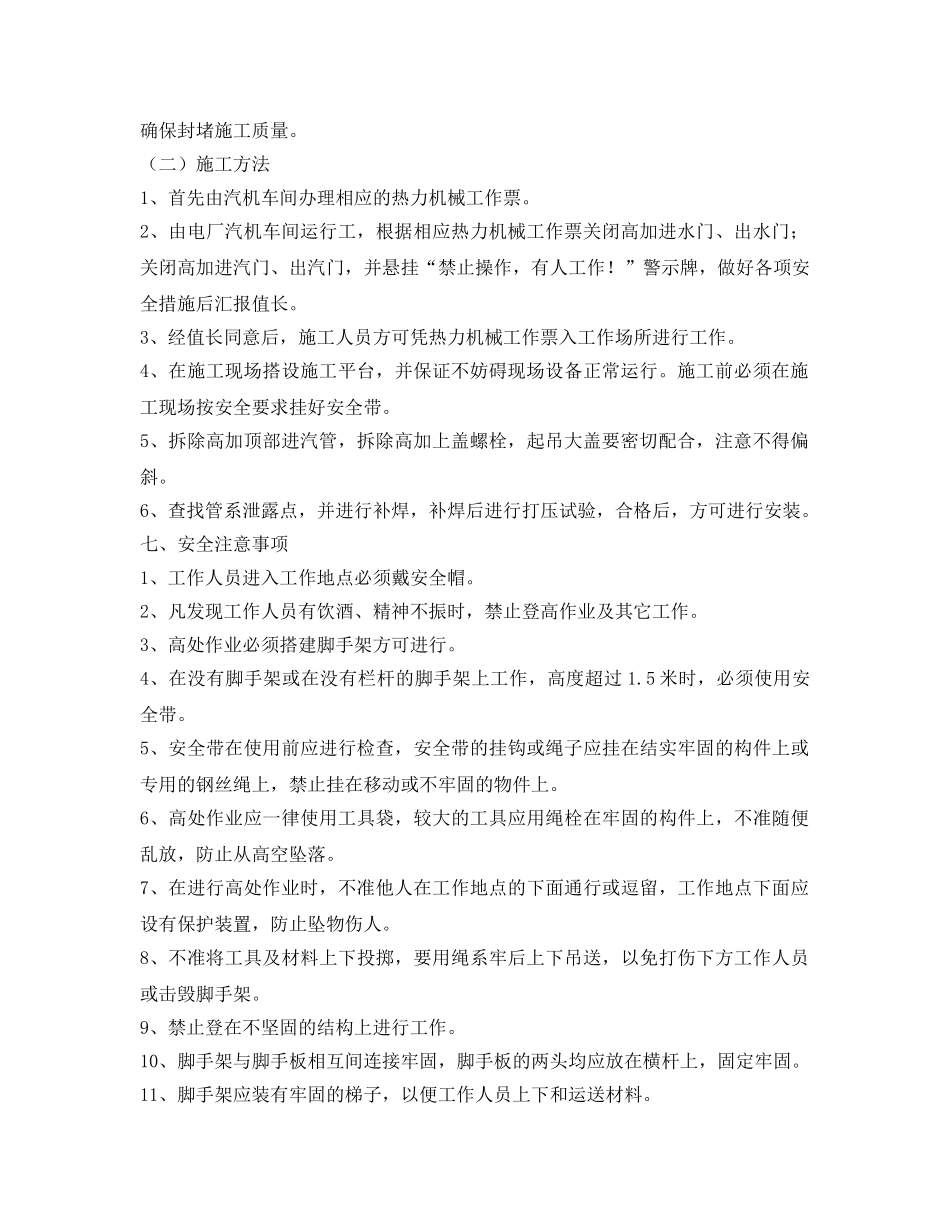

(二)施工方法1、首先由汽机车间办理相应的热力机械工作票
2、由电厂汽机车间运行工,根据相应热力机械工作票关闭高加进水门、出水门;关闭高加进汽门、出汽门,并悬挂“禁止操作,有人工作
”警示牌,做好各项安全措施后汇报值长
3、经值长同意后,施工人员方可凭热力机械工作票入工作场所进行工作
4、在施工现场搭设施工平台,并保证不妨碍现场设备正常运行
施工前必须在施工现场按安全要求挂好安全带
5、拆除高加顶部进汽管,拆除高加上盖螺栓,起吊大盖要密切配合,注意不得偏斜
6、查找管系泄露点,并进行补焊,补焊后进行打压试验,合格后,方可进行安装

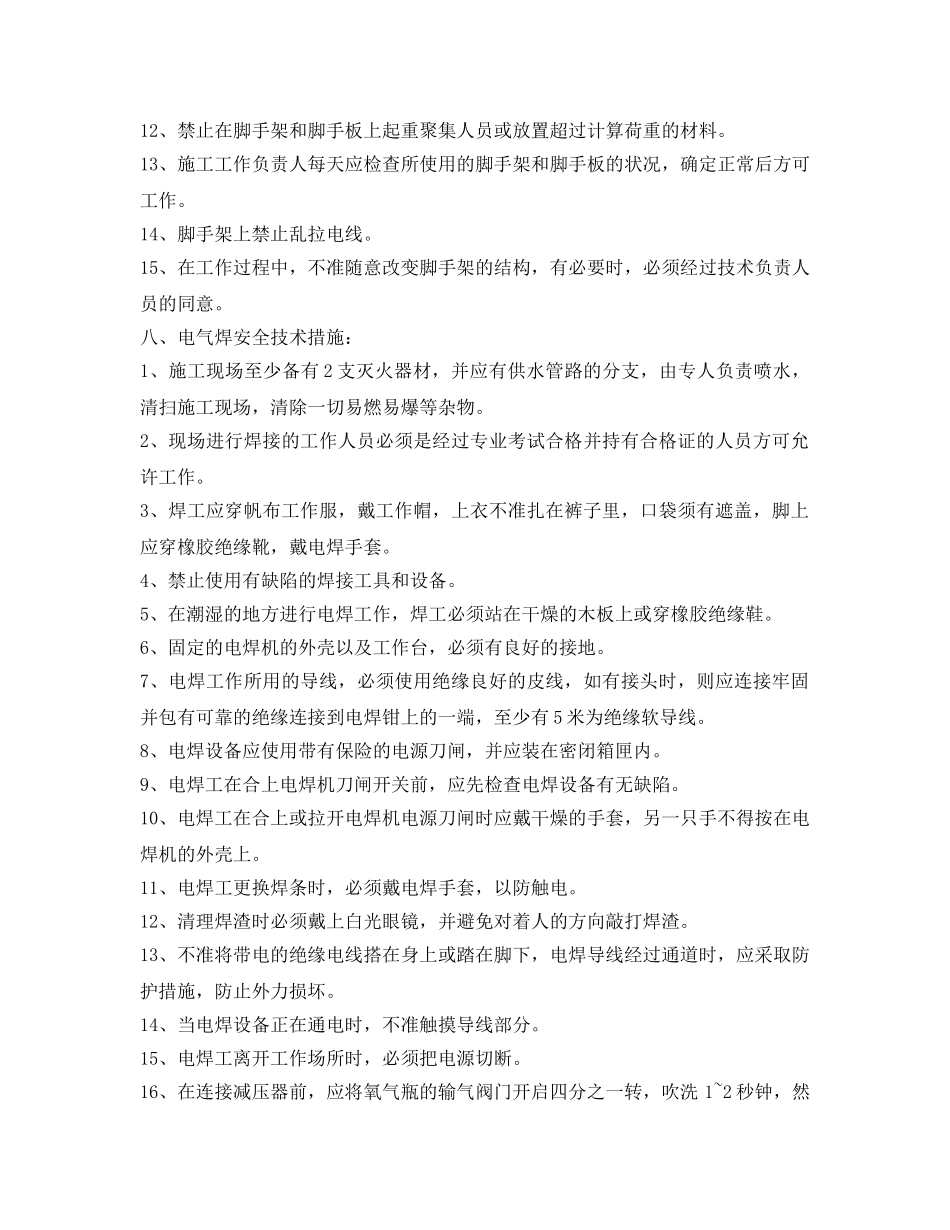

七、安全注意事项1、工作人员进入工作地点必须戴安全帽
2、凡发现工
