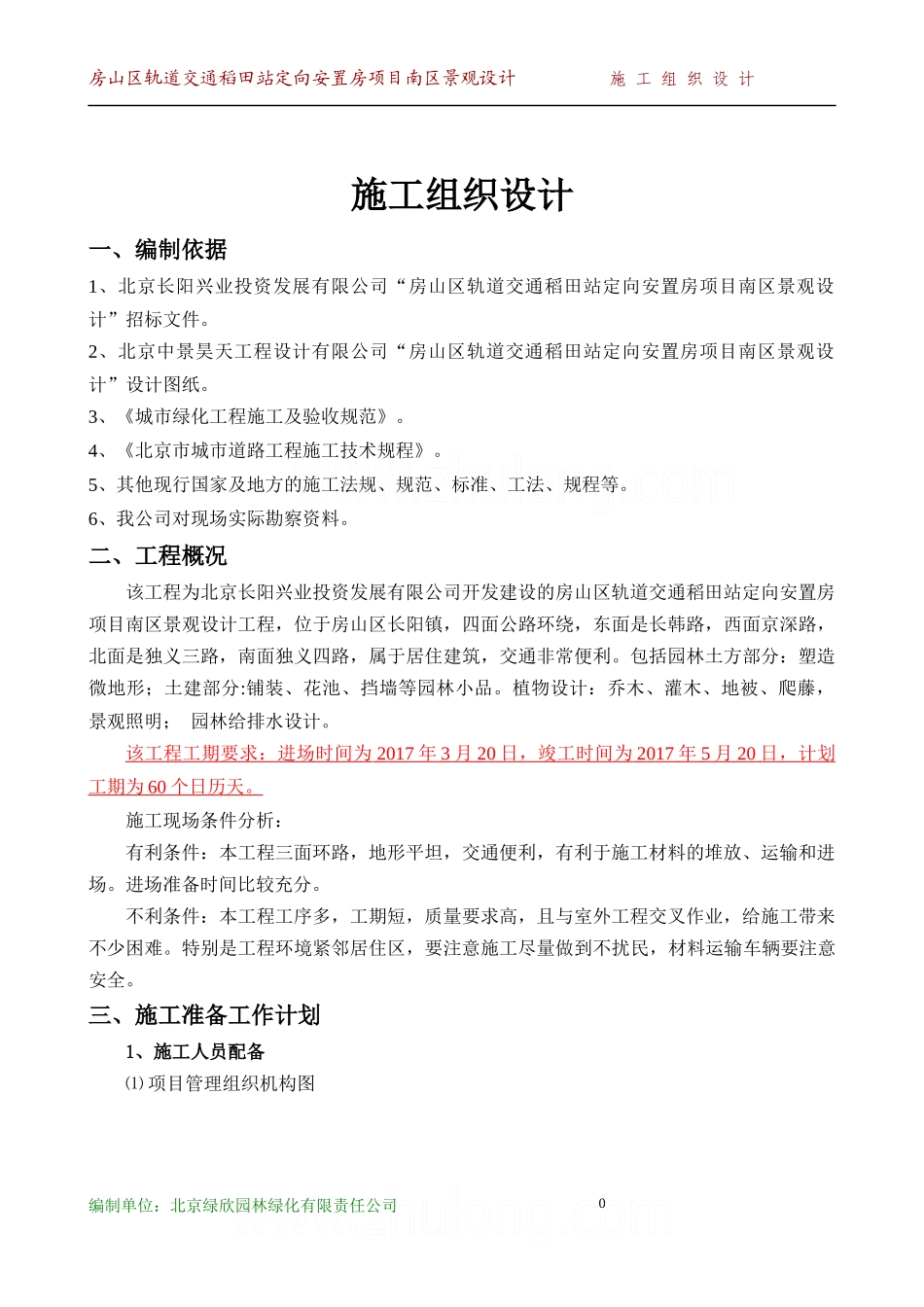

房山区轨道交通稻田站定向安置房项目南区景观设计施工组织设计施工组织方案目录一、编制依据……………………………………………………1二、工程概况……………………………………………………1三、施工准备工作计划…………………………………………2四、主要分部分项工程施工方案和技术措施…………………4五、确保工程质量的技术组织措施……………………………21六、确保安全生产的技术组织措施……………………………26七、确保工期的技术组织措施…………………………………27八、确保文明施工的技术组织措施……………………………28附表:1、附表4-1项目管理机构配备情况表……………………312、附表4-2总进度计划……………………………………323、附表4-3劳动力计划表…………………………………33附表4-4主要施工机械设备表…………………………34编制单位:北京市绿欣园林绿化有限责任公司0房山区轨道交通稻田站定向安置房项目南区景观设计施工组织设计施工组织设计一、编制依据1、北京长阳兴业投资发展有限公司“房山区轨道交通稻田站定向安置房项目南区景观设计”招标文件
2、北京中景昊天工程设计有限公司“房山区轨道交通稻田站定向安置房项目南区景观设计”设计图纸
3、《城市绿化工程施工及验收规范》
4、《北京市城市道路工程施工技术规程》
5、其他现行国家及地方的施工法规、规范、标准、工法、规程等
6、我公司对现场实际勘察资料
二、工程概况该工程为北京长阳兴业投资发展有限公司开发建设的房山区轨道交通稻田站定向安置房项目南区景观设计工程,位于房山区长阳镇,四面公路环绕,东面是长韩路,西面京深路,北面是独义三路,南面独义四路,属于居住建筑,交通非常便利
包括园林土方部分:塑造微地形;土建部分:铺装、花池、挡墙等园林小品
植物设计:乔木、灌木、地被、爬藤,景观照明;园林给排水设计
该工程工期要求:进场时间为201
