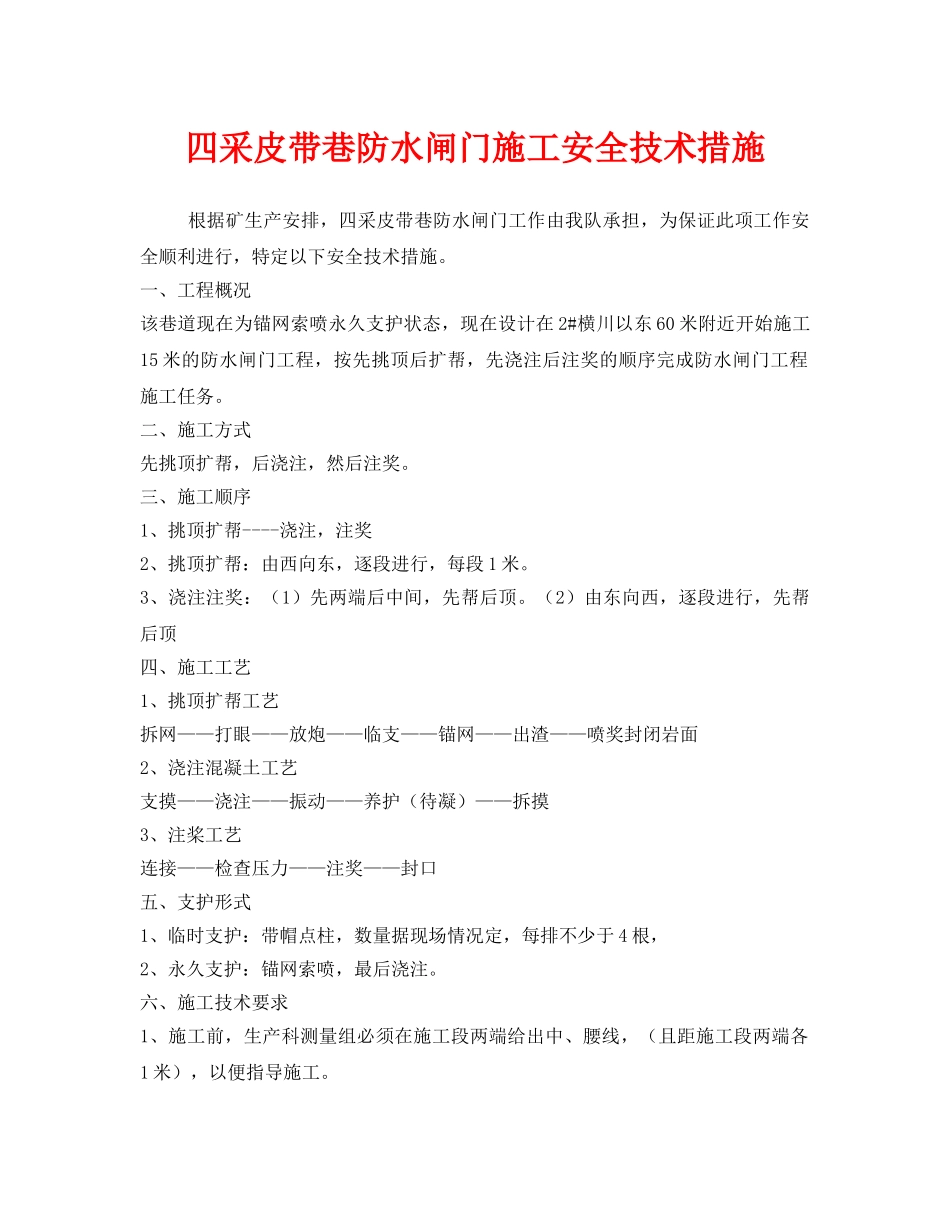

四采皮带巷防水闸门施工安全技术措施根据矿生产安排,四采皮带巷防水闸门工作由我队承担,为保证此项工作安全顺利进行,特定以下安全技术措施
一、工程概况该巷道现在为锚网索喷永久支护状态,现在设计在2#横川以东60米附近开始施工15米的防水闸门工程,按先挑顶后扩帮,先浇注后注奖的顺序完成防水闸门工程施工任务
二、施工方式先挑顶扩帮,后浇注,然后注奖
三、施工顺序1、挑顶扩帮----浇注,注奖2、挑顶扩帮:由西向东,逐段进行,每段1米
3、浇注注奖:(1)先两端后中间,先帮后顶
(2)由东向西,逐段进行,先帮后顶四、施工工艺1、挑顶扩帮工艺拆网——打眼——放炮——临支——锚网——出渣——喷奖封闭岩面2、浇注混凝土工艺支摸——浇注——振动——养护(待凝)——拆摸3、注桨工艺连接——检查压力——注奖——封口五、支护形式1、临时支护:带帽点柱,数量据现场情况定,每排不少于4根,2、永久支护:锚网索喷,最后浇注
六、施工技术要求1、施工前,生产科测量组必须在施工段两端给出中、腰线,(且距施工段两端各1米),以便指导施工

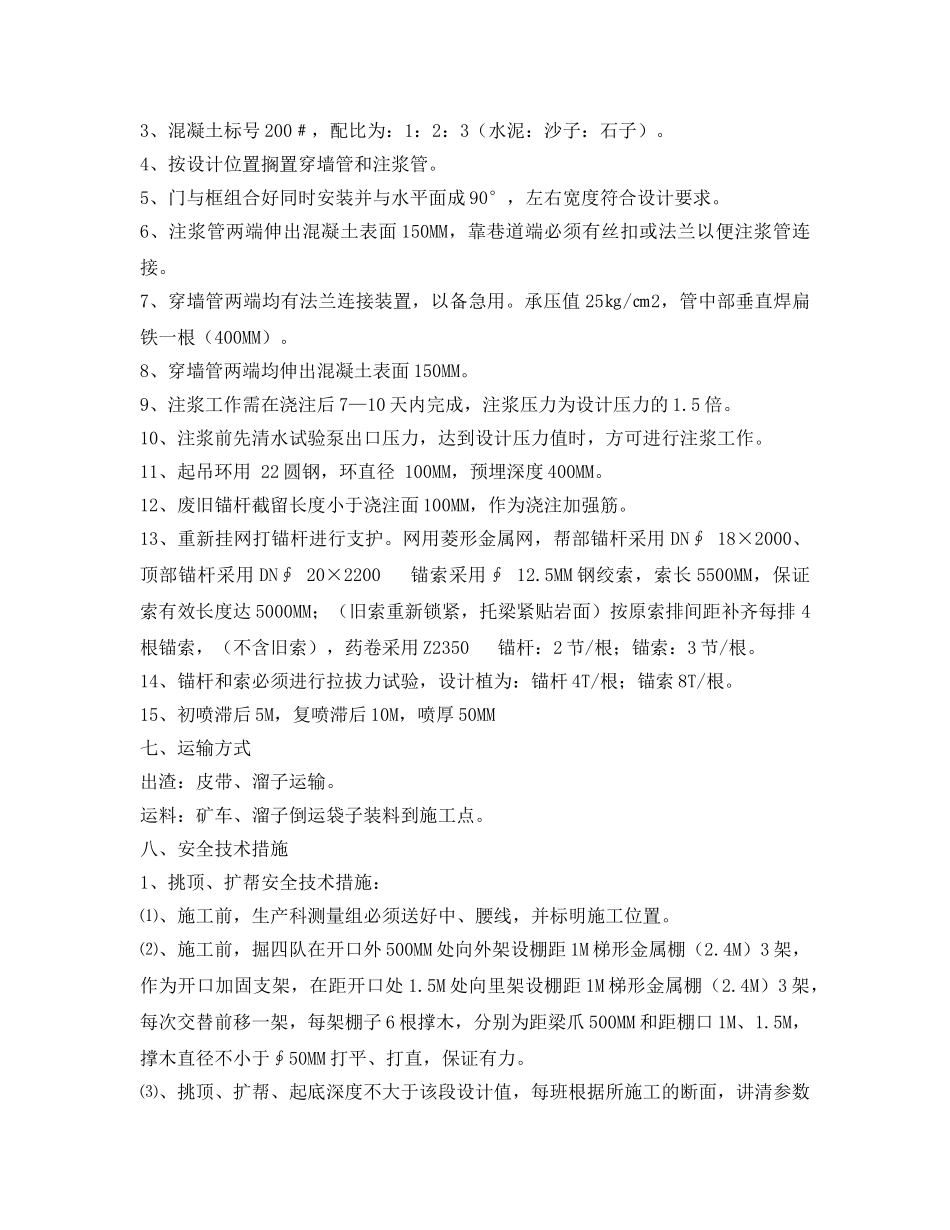

3、混凝土标号200﹟,配比为:1:2:3(水泥:沙子:石子)
4、按设计位置搁置穿墙管和注浆管
5、门与框组合好同时安装并与水平面成90°,左右宽度符合设计要求
6、注浆管两端伸出混凝土表面150MM,靠巷道端必须有丝扣或法兰以便注浆管连接
7、穿墙管两端均有法兰连接装置,以备急用
承压值25㎏/㎝2,管中部垂直焊扁铁一根(400MM)
8、穿墙管两端均伸出混凝土表面150MM
9、注浆工作需在浇注后7—10天内完成,注浆压力为设计压力的1
10、注浆前先清水试验泵出口压力,达到设计压力值时,方可进行注浆工作
11、起吊环用22圆钢,环直径100MM,预埋深度400MM
12、废旧锚杆截留长度小于浇注面100MM,作为浇注加强筋

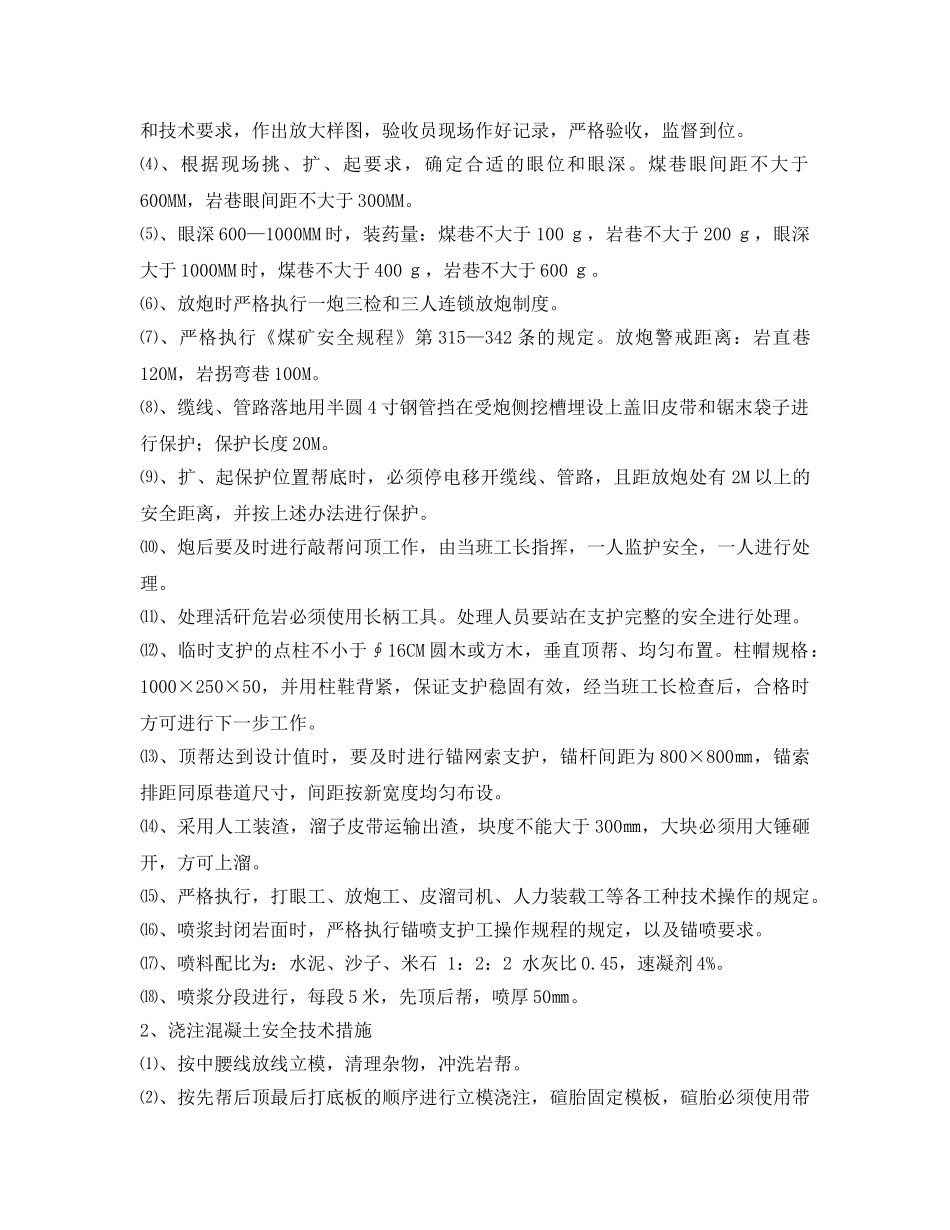

13、重新挂网打锚杆进行支护
