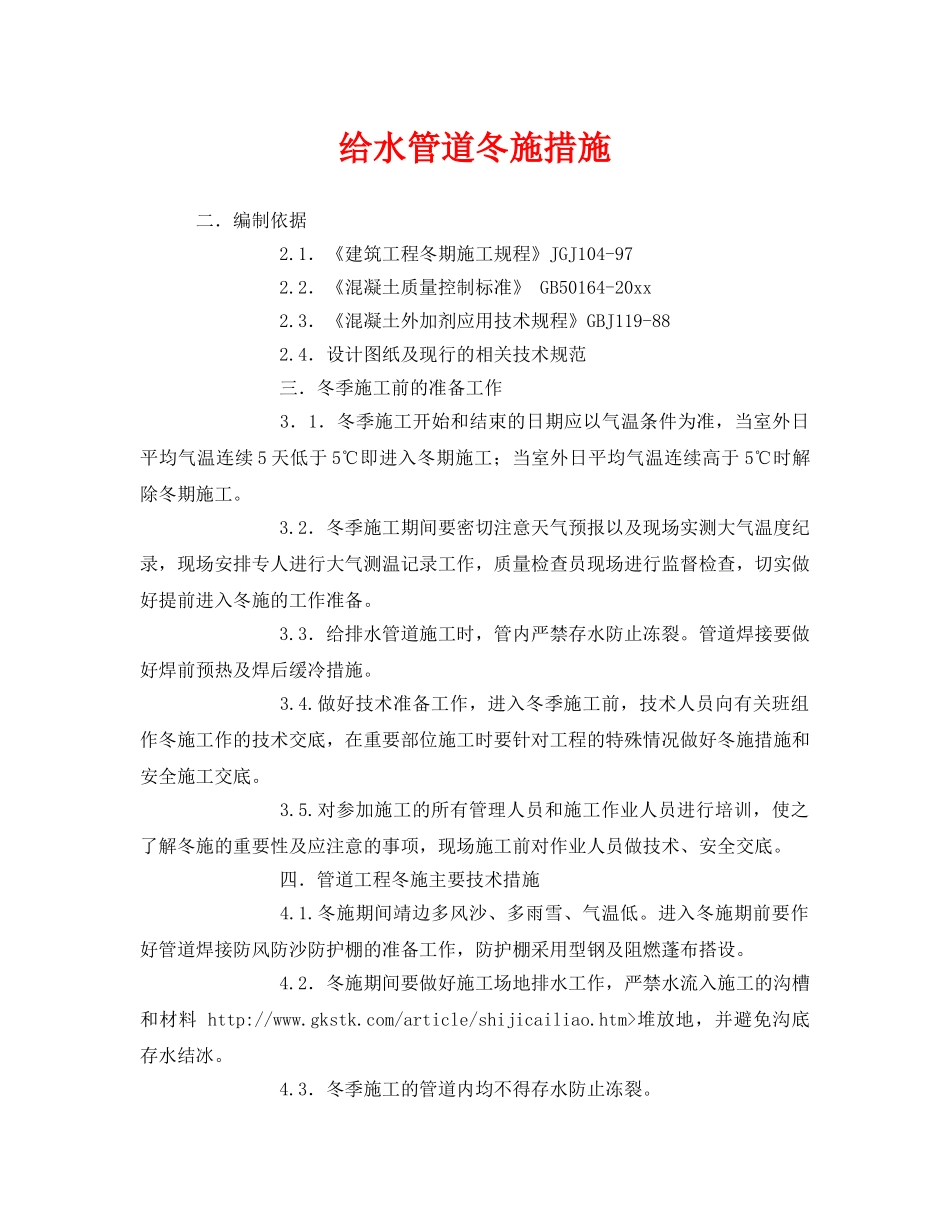

给水管道冬施措施二.编制依据2
1.《建筑工程冬期施工规程》JGJ104-972
2.《混凝土质量控制标准》GB50164-20xx2
3.《混凝土外加剂应用技术规程》GBJ119-882
4.设计图纸及现行的相关技术规范三.冬季施工前的准备工作3.1.冬季施工开始和结束的日期应以气温条件为准,当室外日平均气温连续5天低于5℃即进入冬期施工;当室外日平均气温连续高于5℃时解除冬期施工
2.冬季施工期间要密切注意天气预报以及现场实测大气温度纪录,现场安排专人进行大气测温记录工作,质量检查员现场进行监督检查,切实做好提前进入冬施的工作准备
3.给排水管道施工时,管内严禁存水防止冻裂
管道焊接要做好焊前预热及焊后缓冷措施
做好技术准备工作,进入冬季施工前,技术人员向有关班组作冬施工作的技术交底,在重要部位施工时要针对工程的特殊情况做好冬施措施和安全施工交底
对参加施工的所有管理人员和施工作业人员进行培训,使之了解冬施的重要性及应注意的事项,现场施工前对作业人员做技术、安全交底
四.管道工程冬施主要技术措施4
冬施期间靖边多风沙、多雨雪、气温低
进入冬施期前要作好管道焊接防风防沙防护棚的准备工作,防护棚采用型钢及阻燃蓬布搭设
2.冬施期间要做好施工场地排水工作,严禁水流入施工的沟槽和材料http://www
com/article/shijicailiao
htm>堆放地,并避免沟底存水结冰
3.冬季施工的管道内均不得存水防止冻裂
焊条应装入性能良好的焊条筒内才能进入现场,现场严禁敞口
焊条在筒内存放时间以2-3小时以内为宜,超过时间应及时退换

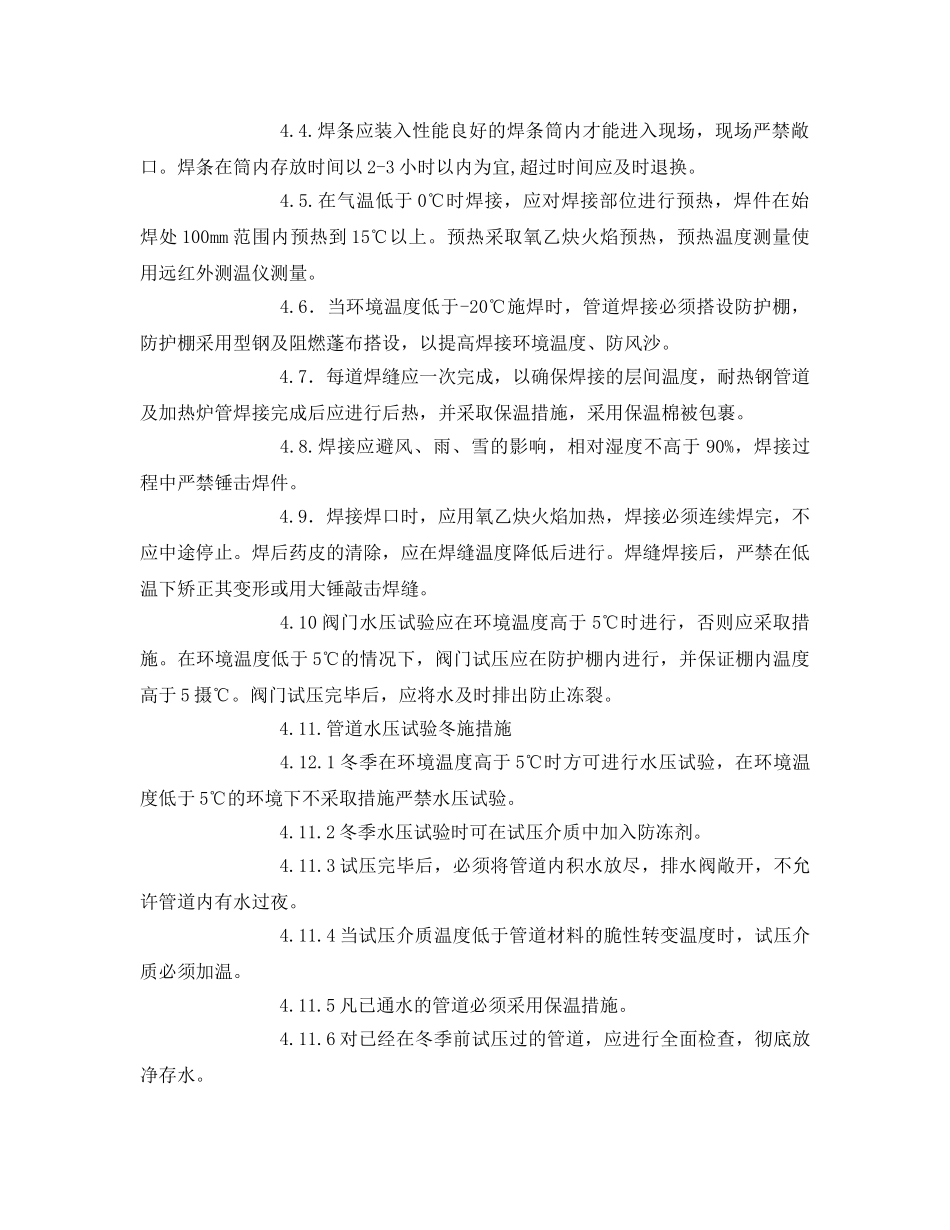

在气温低于0℃时焊接,应对焊接部位进行预热,焊件在始焊处100mm范围内预热到15℃以上
预热采取氧乙炔火焰预热,预热温度测量使用远红外测温仪测量
6.当环境温度低于-20
