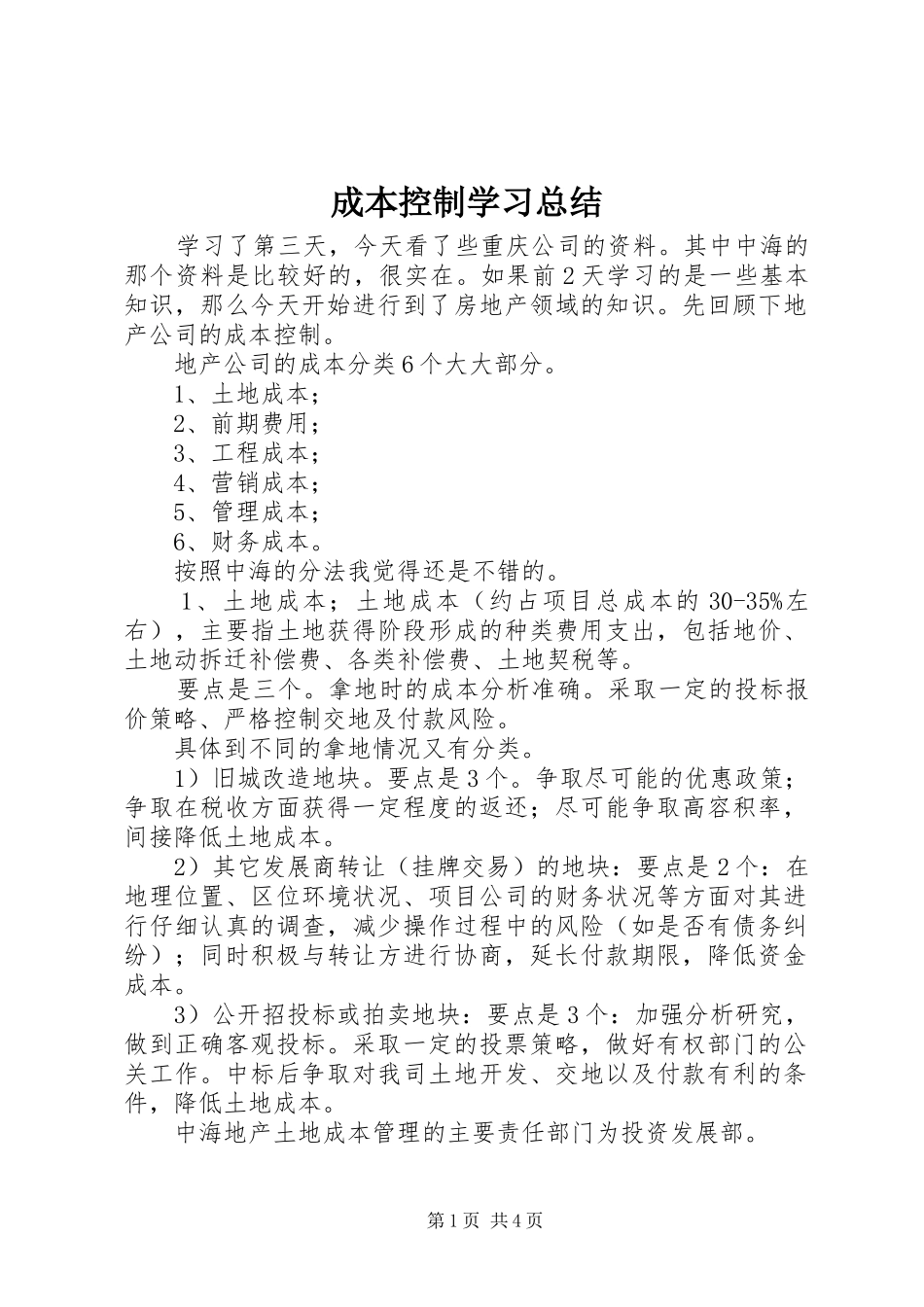

成本控制学习总结学习了第三天,今天看了些重庆公司的资料
其中中海的那个资料是比较好的,很实在
如果前2天学习的是一些基本知识,那么今天开始进行到了房地产领域的知识
先回顾下地产公司的成本控制
地产公司的成本分类6个大大部分
1、土地成本;2、前期费用;3、工程成本;4、营销成本;5、管理成本;6、财务成本
按照中海的分法我觉得还是不错的
1、土地成本;土地成本(约占项目总成本的30-35%左右),主要指土地获得阶段形成的种类费用支出,包括地价、土地动拆迁补偿费、各类补偿费、土地契税等
拿地时的成本分析准确
采取一定的投标报价策略、严格控制交地及付款风险
具体到不同的拿地情况又有分类
1)旧城改造地块
争取尽可能的优惠政策;争取在税收方面获得一定程度的返还;尽可能争取高容积率,间接降低土地成本
2)其它发展商转让(挂牌交易)的地块:要点是2个:在地理位置、区位环境状况、项目公司的财务状况等方面对其进行仔细认真的调查,减少操作过程中的风险(如是否有债务纠纷);同时积极与转让方进行协商,延长付款期限,降低资金成本
3)公开招投标或拍卖地块:要点是3个:加强分析研究,做到正确客观投标
采取一定的投票策略,做好有权部门的公关工作
中标后争取对我司土地开发、交地以及付款有利的条件,降低土地成本
中海地产土地成本管理的主要责任部门为投资发展部

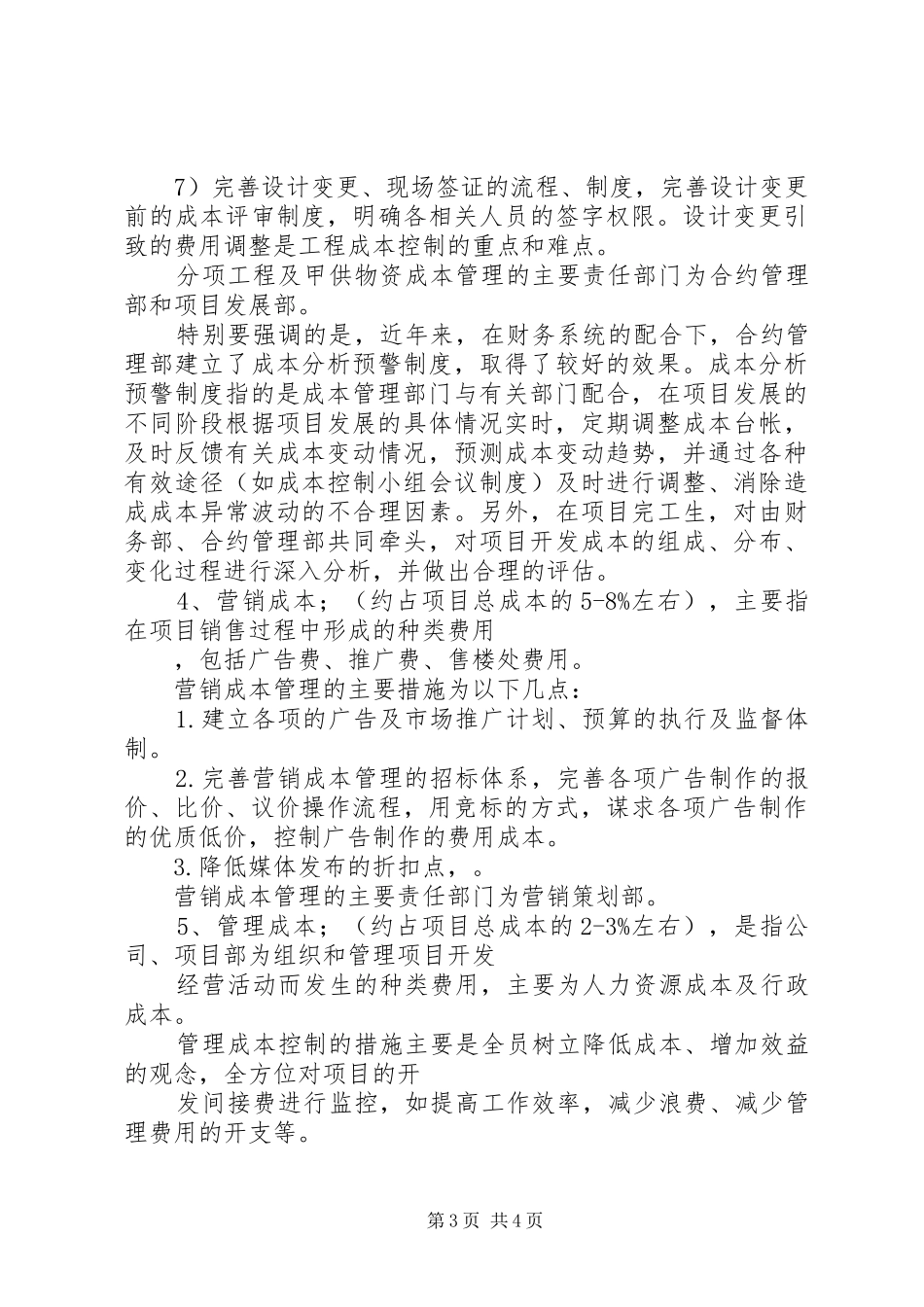

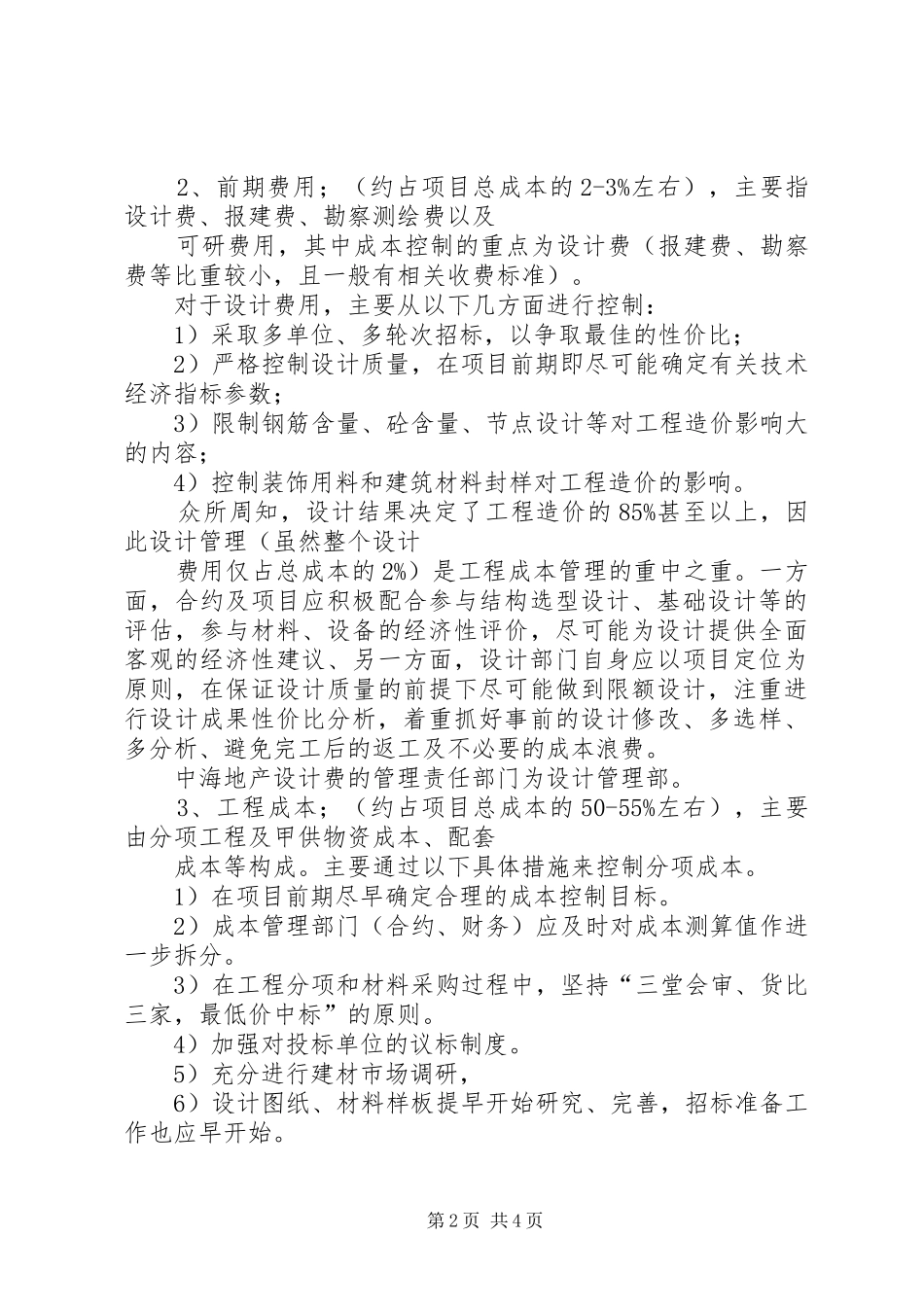

第1页共4页2、前期费用;(约占项目总成本的2-3%左右),主要指设计费、报建费、勘察测绘费以及可研费用,其中成本控制的重点为设计费(报建费、勘察费等比重较小,且一般有相关收费标准)
对于设计费用,主要从以下几方面进行控制:1)采取多单位、多轮次招标,以争取最佳的性价比;2)严格控制设计质量,在项目前期即尽可能确定有关技术经济指标参数;3)限制钢筋含量、砼含量、节点设计等对工程造价影响大的内容;4)控制装饰用料和建筑材料封样
