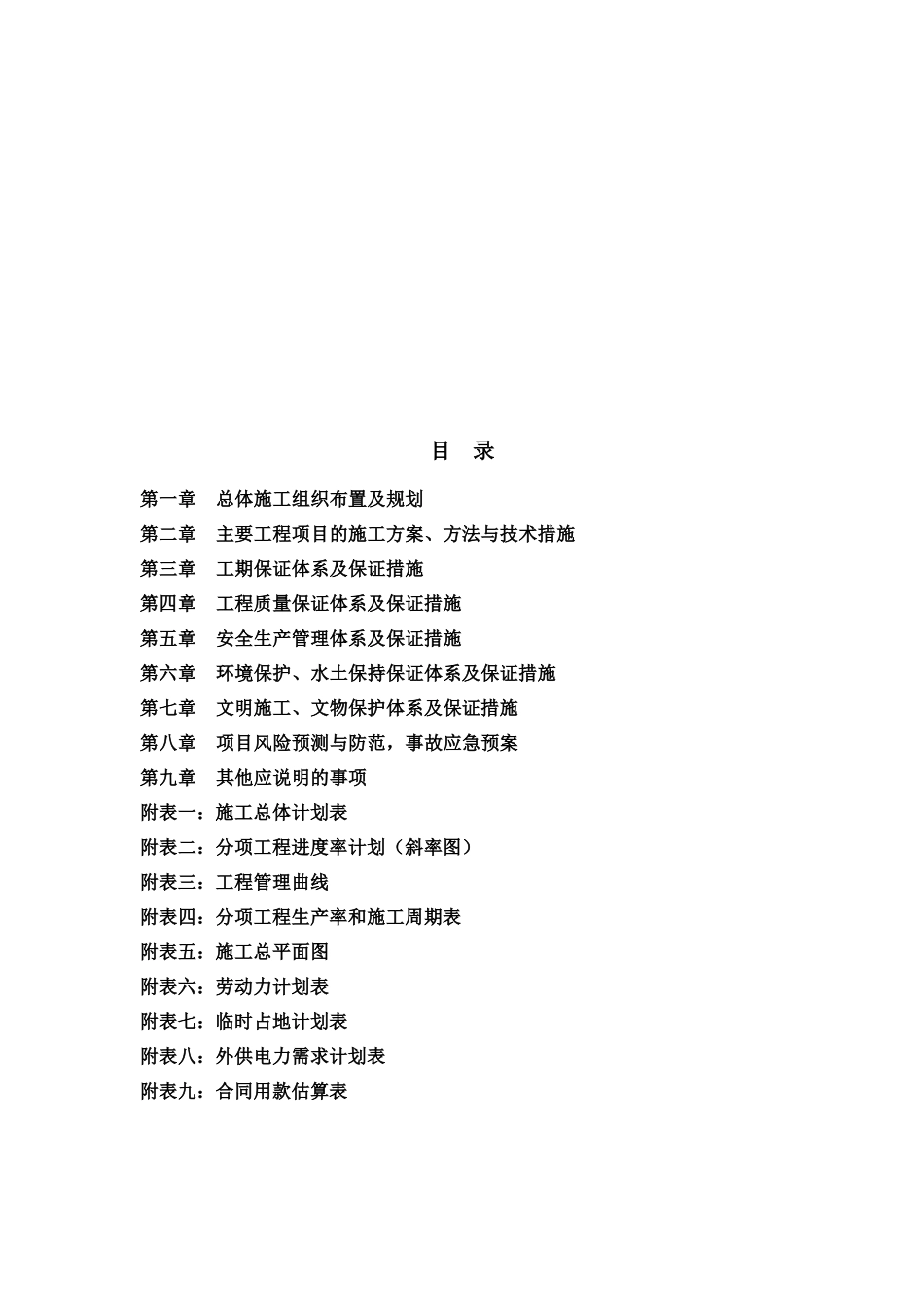

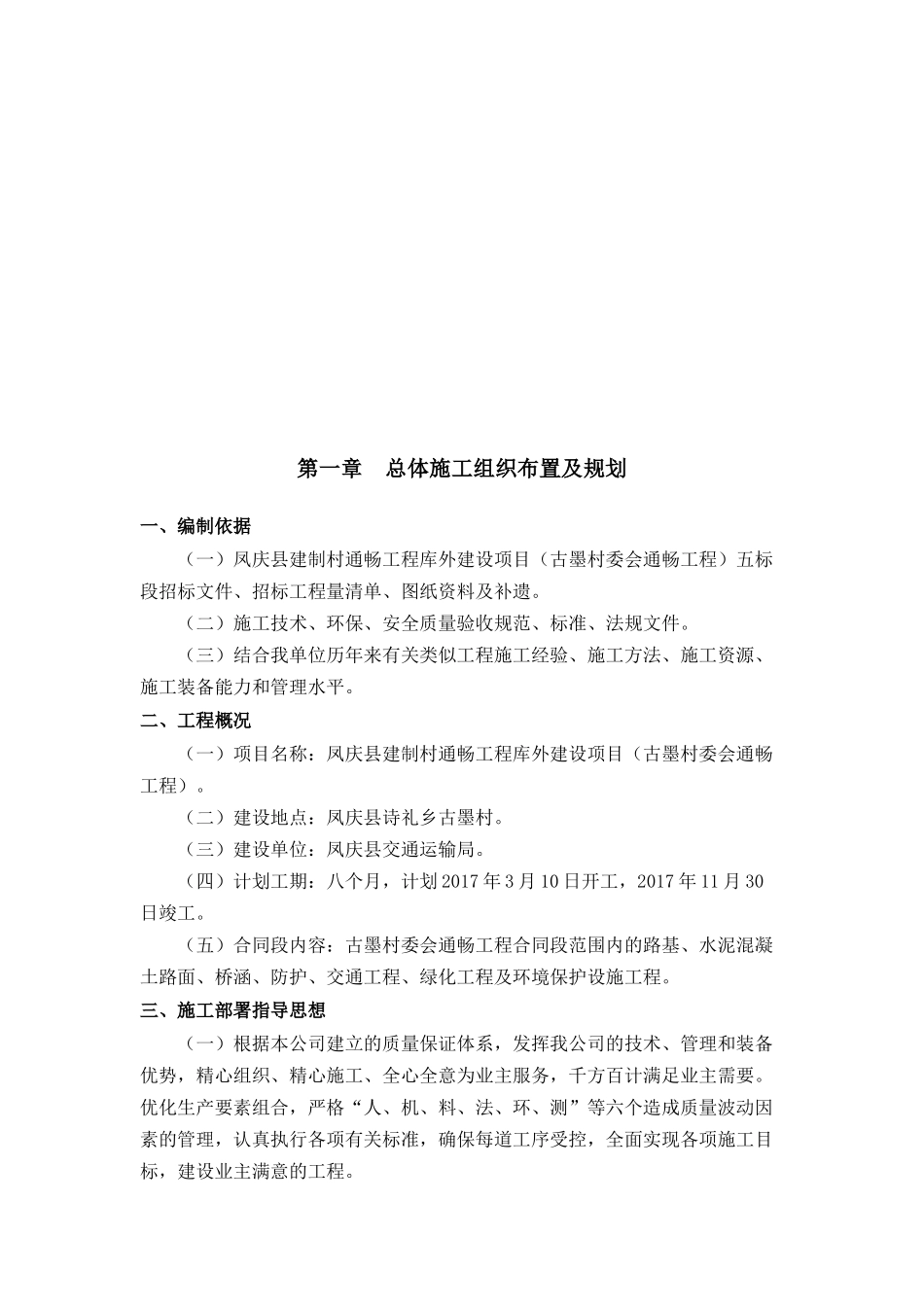

五、施工组织设计目录第一章总体施工组织布置及规划第二章主要工程项目的施工方案、方法与技术措施第三章工期保证体系及保证措施第四章工程质量保证体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护体系及保证措施第八章项目风险预测与防范,事故应急预案第九章其他应说明的事项附表一:施工总体计划表附表二:分项工程进度率计划(斜率图)附表三:工程管理曲线附表四:分项工程生产率和施工周期表附表五:施工总平面图附表六:劳动力计划表附表七:临时占地计划表附表八:外供电力需求计划表附表九:合同用款估算表第一章总体施工组织布置及规划一、编制依据(一)凤庆县建制村通畅工程库外建设项目(古墨村委会通畅工程)五标段招标文件、招标工程量清单、图纸资料及补遗。(二)施工技术、环保、安全质量验收规范、标准、法规文件。(三)结合我单位历年来有关类似工程施工经验、施工方法、施工资源、施工装备能力和管理水平。二、工程概况(一)项目名称:凤庆县建制村通畅工程库外建设项目(古墨村委会通畅工程)。(二)建设地点:凤庆县诗礼乡古墨村。(三)建设单位:凤庆县交通运输局。(四)计划工期:八个月,计划2017年3月10日开工,2017年11月30日竣工。(五)合同段内容:古墨村委会通畅工程合同段范围内的路基、水泥混凝土路面、桥涵、防护、交通工程、绿化工程及环境保护设施工程。三、施工部署指导思想(一)根据本公司建立的质量保证体系,发挥我公司的技术、管理和装备优势,精心组织、精心施工、全心全意为业主服务,千方百计满足业主需要。优化生产要素组合,严格“人、机、料、法、环、测”等六个造成质量波动因素的管理,认真执行各项有关标准,确保每道工序受控,全面实现各项施工目标,建设业主满意的工程。(二)本工程施工期间以工程进度及质量、安全文明施工为控制前提,人、料、物应首先满足以上先决条件,以确保施工总进度计划达到要求。(三)组织计划施工内容有路基处理、防护、安全设施、路面等工程,为加快施工进度,对于这些施工内容应实行充分的交叉施工,作为承包方我们将编制一份严密的施工进度网络计划,并抓住其中的关键环节。辗压段土方回填施工示意图摊铺段省水电二局铺料段开挖段或土料场第二章主要工程项目的施工方案、方法与技术措施一、施工测量测量人员首先要对其进行复测并将复测记录和复测结果报监理工程师,在经过监理工程师的同意后,可以此为测量依据进行下一步测量工作。在确定了控制点和控制数据后,接着进行道路中线桩,路桥交叉点桩,曲线主要元素桩,板涵中心线桩的施工放样测。由于在路基施工中,土方作业为主,各种机械交叉作业,所以要注意对桩的保护和定时复测。高程控制与平面控制同时进行,各控制桩既是平面控制点,又是高程水准点。施工放样所测定的各标志桩,根据设计数据在其上作出高程标志,作为土方工程的依据,并在施工过程中注意核对和互相闭合。二、路基工程(一)路基挖土方施工1、本工程路基挖方土方以采用挖掘机为主,运距在100m以内由装载机装运,远运距由挖掘机挖装,自卸汽车运输,符合设计要求的填料直接运至填方段填筑,不符合填料要求的运至弃土场或业主指定位置进行弃土。2、路基进行挖方作业时应严格进行测量施线,以控制好开挖边线及开挖坡比。对需开挖路基地段进行开挖作业时,首先应当清除地表的表层的杂草、树根、农作物残根、腐蚀土、垃圾等杂物应清除干净;若在开挖过程中发现路基以下的墓穴、井洞、管沟应分层开挖加以妥善处理。3、土方开挖应按设计自上而下进行,开挖中发现土层有变化时,修改施工方案及挖方边坡,并及时报请监理工程师批准。(二)路基填方施工1、路基填方采用纵向分段、水平分层填筑法施工,填筑时按照横断面全宽分成水平层次,逐层向上填筑。地面不平时,由最低处分层填起,每填一层经过压实后再填下一层。填土利用推土机摊铺,平地机整平,重型压路机碾压。2、路基填筑施工工艺是关系到整个路基质量的关键,填筑施工前根据技术规范要求,先对有代表性的填料取样做好标准重型击实试验和土质分...
