省道S201龙田乡至巴山镇公路改扩建工程(一期)八标段路基土石方施工方案天环建设集团有限公司编制日期:2017-9-15目录一、工程概况
3二、施工准备情况
3三、施工进度安排
4四、主要施工项目的施工方案、方法与技术措施
4五、质量的管理体系以及保证措施
10六、安全生产管理体系及保证措施
15七、工期的保证体系和保证措施
21八、环境保护、水土保持保证体系以及保证措施

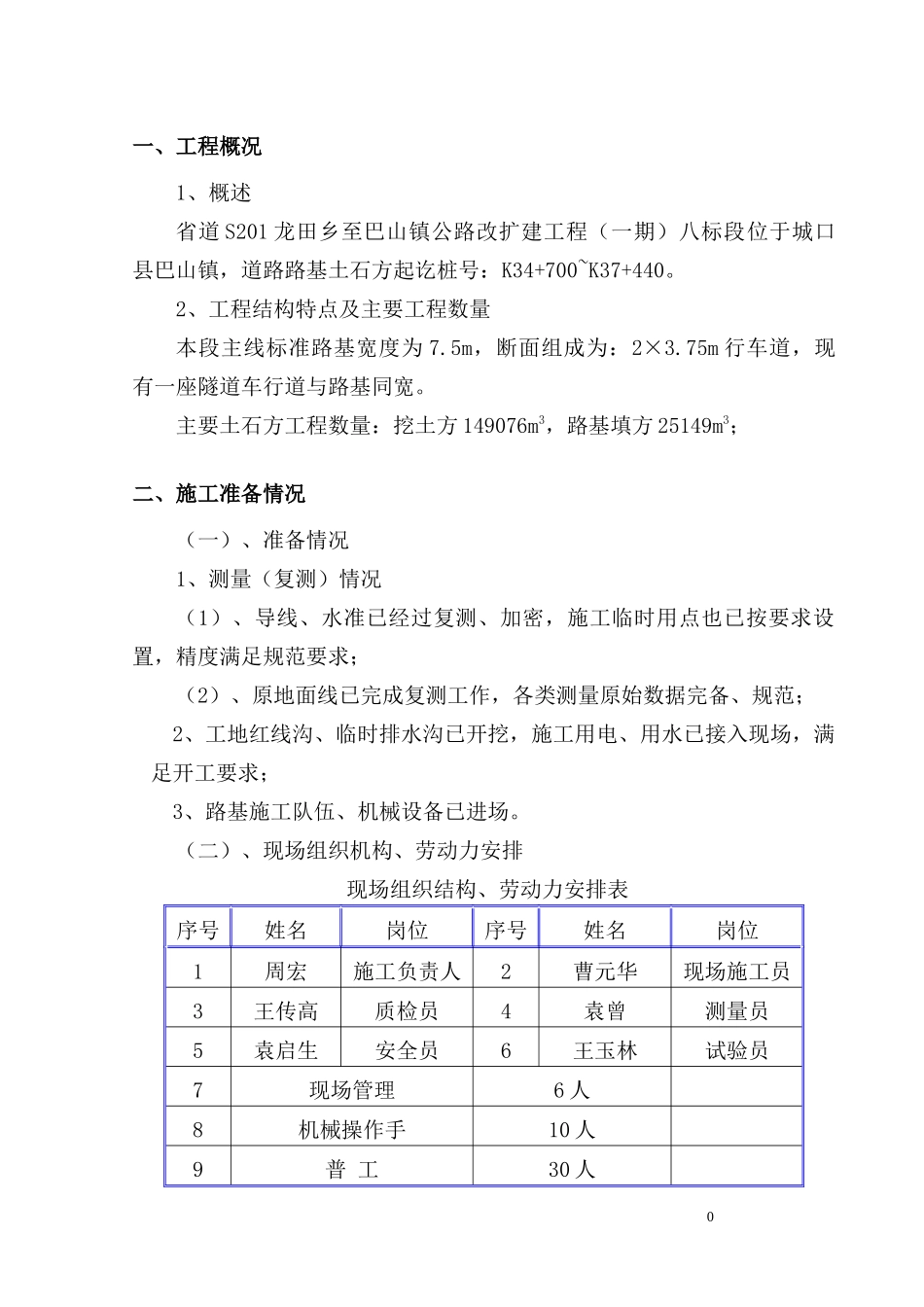

240一、工程概况1、概述省道S201龙田乡至巴山镇公路改扩建工程(一期)八标段位于城口县巴山镇,道路路基土石方起讫桩号:K34+700~K37+440
2、工程结构特点及主要工程数量本段主线标准路基宽度为7
5m,断面组成为:2×3
75m行车道,现有一座隧道车行道与路基同宽
主要土石方工程数量:挖土方149076m3,路基填方25149m3;二、施工准备情况(一)、准备情况1、测量(复测)情况(1)、导线、水准已经过复测、加密,施工临时用点也已按要求设置,精度满足规范要求;(2)、原地面线已完成复测工作,各类测量原始数据完备、规范;2、工地红线沟、临时排水沟已开挖,施工用电、用水已接入现场,满足开工要求;3、路基施工队伍、机械设备已进场
(二)、现场组织机构、劳动力安排现场组织结构、劳动力安
