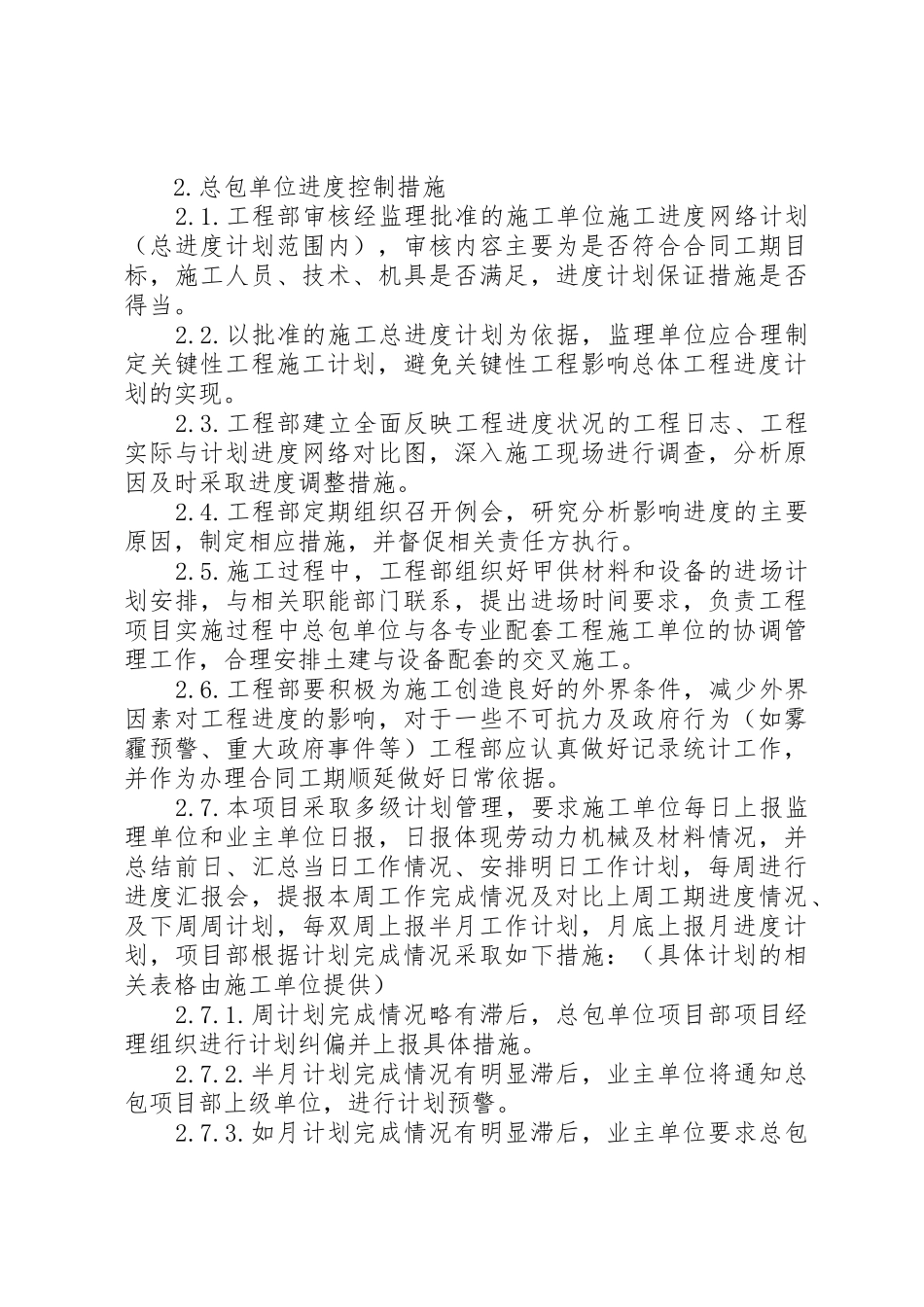

工程进度管理制度第一条工程项目进度管理是工程施工管理的重要组成部分。通过对生产进度计划的编制、执行和检查、协调,有效地组织人力、物力和财力等资源,实现最优工期,创造最佳经济效益。1.生产计划由计划工程师负责起草、生产负责人审核、队长批准;2.施工计划应根据工程项目的承包合同、投标承诺、施工组织、建设单位下达的年度计划、阶段性工期以及上级施工计划安排等进行编制。其内容包括上月(季)完成情况分析及施工中存在的问题与困难。编制计划时应按在建项目逐项编制;计划一经下达应认真贯彻执行,原则上不予调整。施工计划在实施过程中应定期检查,兑现奖罚。3.作业队必须设置专(兼)计划工作岗位。第二条进度计划编制的主要内容1.工程施工进度计划主要包括年度计划、季度计划和月度计划三种。2.施工生产进度计划的内容包括。编制说明,施工形象进度、产值(年度计划、季度计划、月度计划)等各项内容。第三条进度计划编制的要求1.施工进度计划的每月25日完成编制;2.应根据本工程实际情况和建设单位要求,编制月度进度计划,对于工期紧的项目要编制周、日作业计划。各期计划要求做到日保周、周保月、月保季、季保年,确保年度计划的全面完成。3.为确保季度、月度进度计划的衔接和全面完成,作业队还需组织编制相关保障计划配套执行。4.严格计划纪律,维护计划的严肃性。在编制计划时,要按规定格式和时间实事求是地安排,确保进度计划的合理性,进度计划应是通过努力能够实现的进度目标。第五条施工进度保证措施1.作业队组织召开周例会、日碰头会,各相关部门及相关人员参加,及时协调解决计划实施过程中出现的矛盾和问题,及时纠偏。2.根据上级管理部门下达的各期计划要求,及时对计划进行细化安排,落实分工及各岗位责任,并在实施中对照检查,完善管理,促进工程进度。3.根据工程进度计划,编制材料供应计划,提前加工定货,确保有充足的库存和稳定的供应,保证物质材料的供应。4.配备足够而且搭配合理的机械设备,组织机械化配套作业线,以先进的设备,保证施工顺利进行,保证进度目标的实现。5.加强合同管理,及时计量,确保施工足额用款的需要,为工程施工提供资金保证。6.密切加强同地方政府的联系,做好外部环境协调工作。7.在冬、雨季等其他恶劣气候条件时,采取调整分项工程施工等措施,力争将气候影响减少到最低程度。8、作业队队长每月必须对进度执行情况进行考核,主持召开进度协调会。第六条计划完成情况分析报告的主要内容1.工程进度完成情况;2.进度计划落空的主要原因分析及责任分析;3.下一步进度计划调整优化的建议;4.保证工程进度需采取的措施及急需解决的问题。第二篇:工程进度管理制度工程进度管理制度为有效控制工程部各项工程建设施工进度,依据公司计划安排和施工合同,确保工期目标的按时实现,特制定本制度。1.各部门职责1.1.工程部全面负责工程施工进度管理,及时协调工程建设相关方关系,检查、监督、考核进度计划执行情况。1.2.监理单位审核、审批施工进度计划,代表业主方监督计划执行并督促施工单位采取有效措施实现工期目标。1.3.施工单位依据合同编制施工进度网络计划,采取有效控制措施实现工期目标。2.总包单位进度控制措施2.1.工程部审核经监理批准的施工单位施工进度网络计划(总进度计划范围内),审核内容主要为是否符合合同工期目标,施工人员、技术、机具是否满足,进度计划保证措施是否得当。2.2.以批准的施工总进度计划为依据,监理单位应合理制定关键性工程施工计划,避免关键性工程影响总体工程进度计划的实现。2.3.工程部建立全面反映工程进度状况的工程日志、工程实际与计划进度网络对比图,深入施工现场进行调查,分析原因及时采取进度调整措施。2.4.工程部定期组织召开例会,研究分析影响进度的主要原因,制定相应措施,并督促相关责任方执行。2.5.施工过程中,工程部组织好甲供材料和设备的进场计划安排,与相关职能部门联系,提出进场时间要求,负责工程项目实施过程中总包单位与各专业配套工程施工单位的协调管理工作,合理安排土建与设备配套的交叉施工。2.6.工程部要积极为施工创造良好的外界条件,减...
