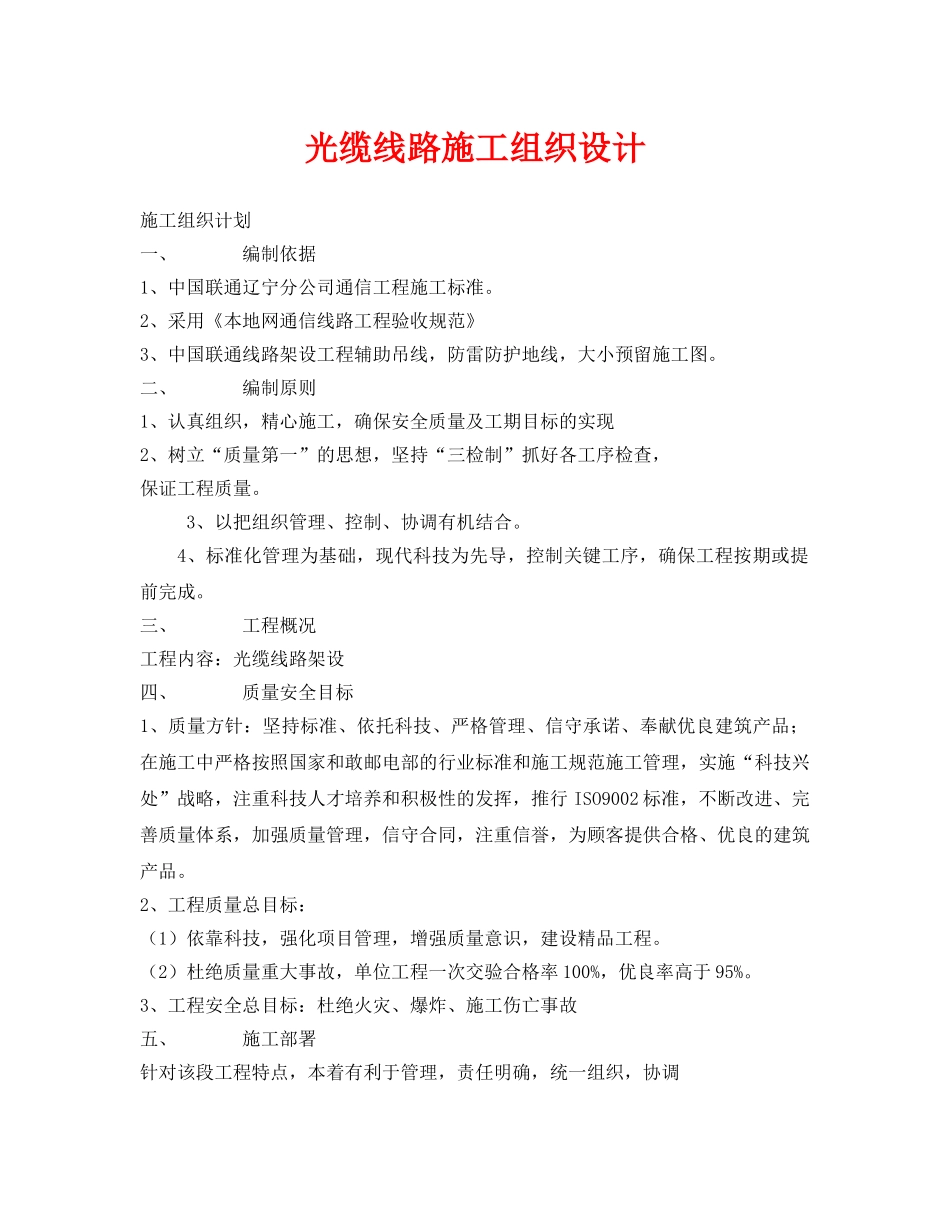

光缆线路施工组织设计施工组织计划一、编制依据1、中国联通辽宁分公司通信工程施工标准
2、采用《本地网通信线路工程验收规范》3、中国联通线路架设工程辅助吊线,防雷防护地线,大小预留施工图
二、编制原则1、认真组织,精心施工,确保安全质量及工期目标的实现2、树立“质量第一”的思想,坚持“三检制”抓好各工序检查,保证工程质量
3、以把组织管理、控制、协调有机结合
4、标准化管理为基础,现代科技为先导,控制关键工序,确保工程按期或提前完成
三、工程概况工程内容:光缆线路架设四、质量安全目标1、质量方针:坚持标准、依托科技、严格管理、信守承诺、奉献优良建筑产品;在施工中严格按照国家和敢邮电部的行业标准和施工规范施工管理,实施“科技兴处”战略,注重科技人才培养和积极性的发挥,推行ISO9002标准,不断改进、完善质量体系,加强质量管理,信守合同,注重信誉,为顾客提供合格、优良的建筑产品
2、工程质量总目标:(1)依靠科技,强化项目管理,增强质量意识,建设精品工程
(2)杜绝质量重大事故,单位工程一次交验合格率100%,优良率高于95%

3、工程安全总目标:杜绝火灾、爆炸、施工伤亡事故五、施工部署针对该段工程特点,本着有利于管理,责任明确,统一组织,协调的配合的原则,我公司拟实行项目法施工管理,组建项目部,在公司指导下由项目部全面负责工程施工

1、物力资源序号名称规模型号单位数量备注1汽车辆5自备2汽油发电机台2自备3电焊机RX160台3自备4切割机DCC—14R台2自备5光纤熔接机X77台4自备6光功率计台2自备7光时域射仪HPE6000A台2自备8手持式对讲机GP88台20自备9地阻仪ZC29B—1套3自备10数字万用表F87台4自备11笔记本电脑IBM台3自备12光衰耗计台2自备13绝缘表ZC25B—3只4自备14电桥QJ45只1自备15高频信号源台1自备2、基地设置项目部依据工程
