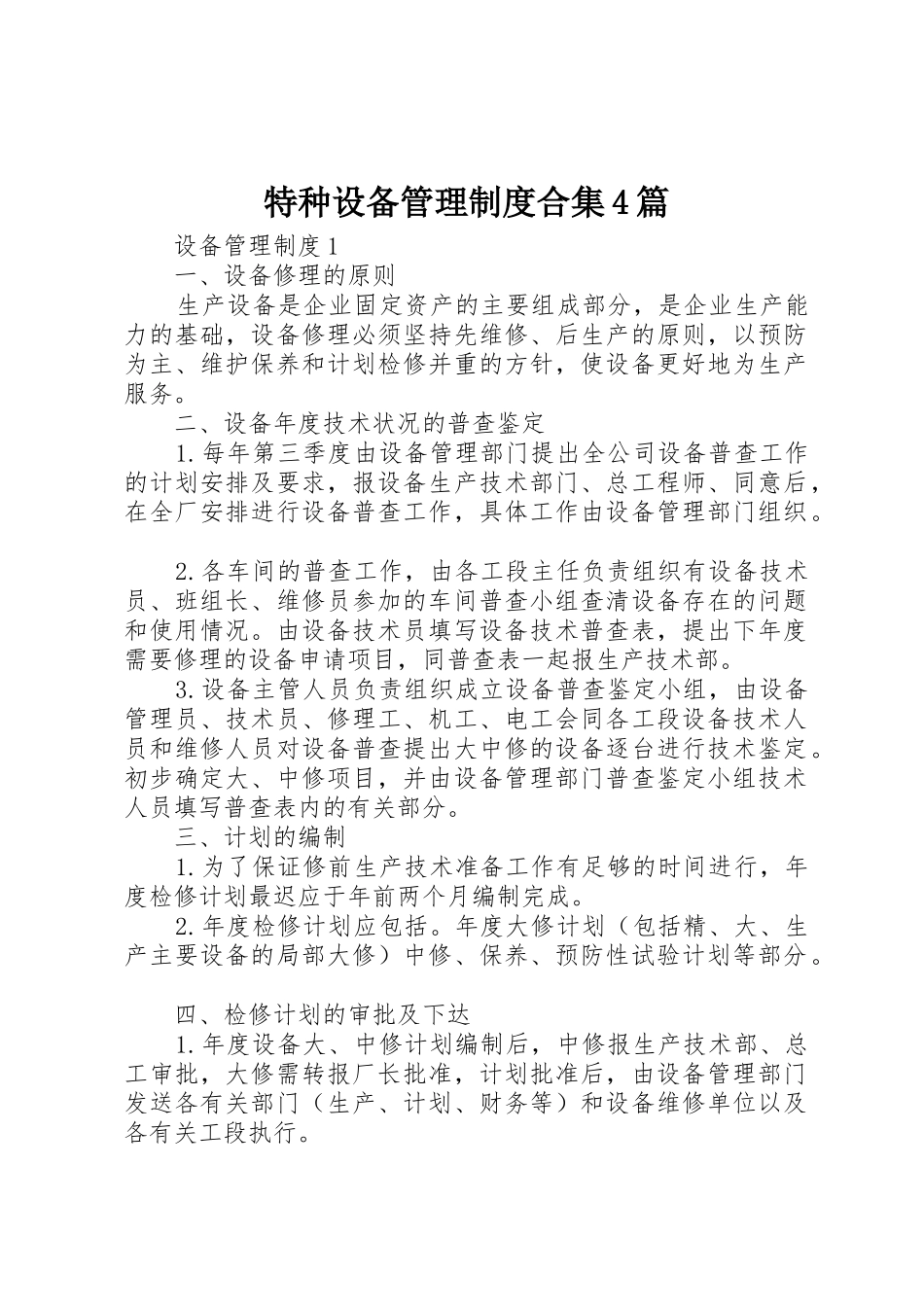

特种设备管理制度合集4篇设备管理制度1一、设备修理的原则生产设备是企业固定资产的主要组成部分,是企业生产能力的基础,设备修理必须坚持先维修、后生产的原则,以预防为主、维护保养和计划检修并重的方针,使设备更好地为生产服务
二、设备年度技术状况的普查鉴定1
每年第三季度由设备管理部门提出全公司设备普查工作的计划安排及要求,报设备生产技术部门、总工程师、同意后,在全厂安排进行设备普查工作,具体工作由设备管理部门组织
各车间的普查工作,由各工段主任负责组织有设备技术员、班组长、维修员参加的车间普查小组查清设备存在的问题和使用情况
由设备技术员填写设备技术普查表,提出下年度需要修理的设备申请项目,同普查表一起报生产技术部
设备主管人员负责组织成立设备普查鉴定小组,由设备管理员、技术员、修理工、机工、电工会同各工段设备技术人员和维修人员对设备普查提出大中修的设备逐台进行技术鉴定
初步确定大、中修项目,并由设备管理部门普查鉴定小组技术人员填写普查表内的有关部分
三、计划的编制1
为了保证修前生产技术准备工作有足够的时间进行,年度检修计划最迟应于年前两个月编制完成
年度检修计划应包括
年度大修计划(包括精、大、生产主要设备的局部大修)中修、保养、预防性试验计划等部分
四、检修计划的审批及下达1
年度设备大、中修计划编制后,中修报生产技术部、总工审批,大修需转报厂长批准,计划批准后,由设备管理部门发送各有关部门(生产、计划、财务等)和设备维修单位以及各有关工段执行
车间维修,有能力承担中修及二级保养的,则计划下达到车间,如车间维修只能承担二级保养而无能力承担中修的,则中修任务由机修车间承担,由生产车间和机修车间合作完成的中修项目,计划分别下达到生产车间和机修车间
预防性试验计划有设备管理部门下达到动力检修和设备维修单位执行
五、设备修理的技术准备1
预检:在大修前三月左右
