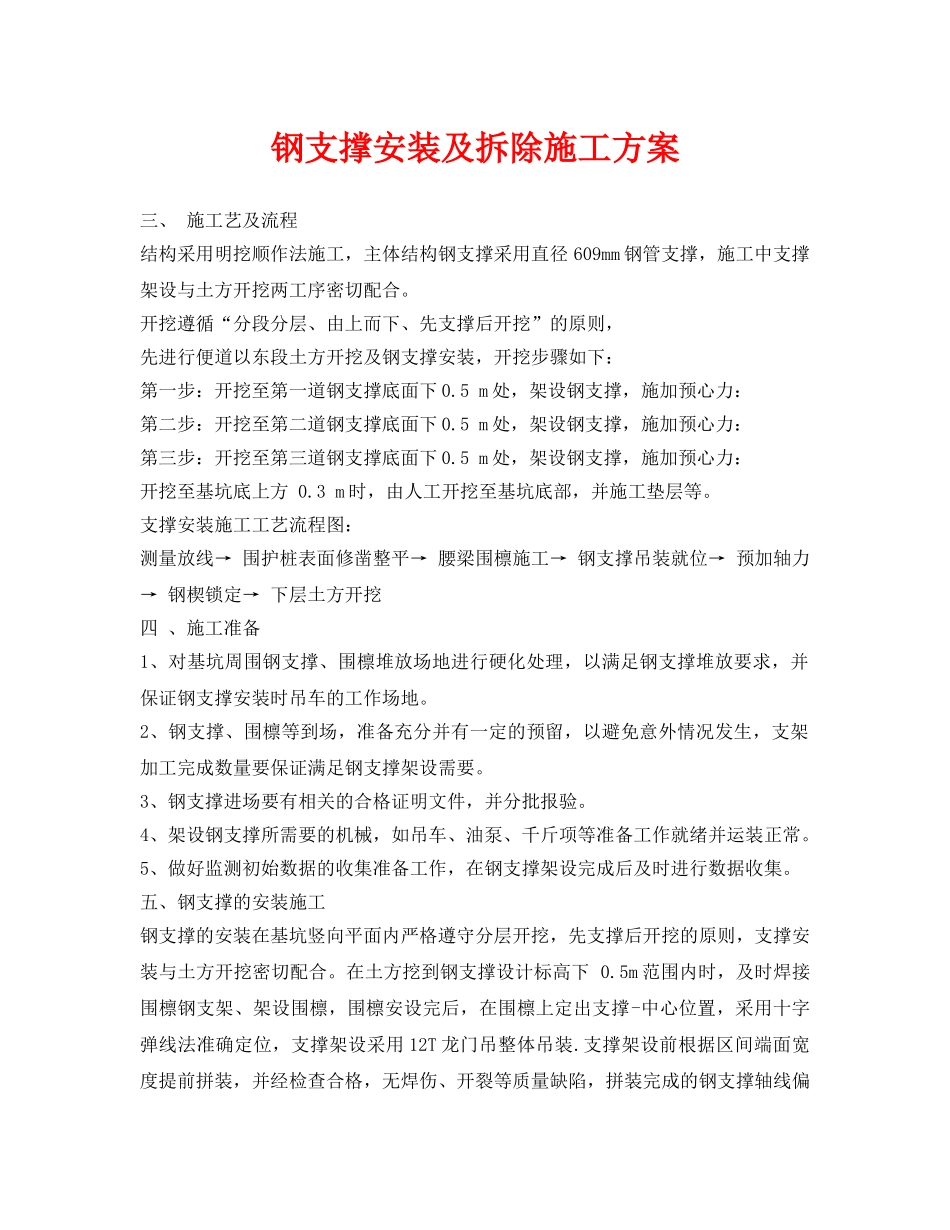

钢支撑安装及拆除施工方案三、施工艺及流程结构采用明挖顺作法施工,主体结构钢支撑采用直径609mm钢管支撑,施工中支撑架设与土方开挖两工序密切配合
开挖遵循“分段分层、由上而下、先支撑后开挖”的原则,先进行便道以东段土方开挖及钢支撑安装,开挖步骤如下:第一步:开挖至第一道钢支撑底面下0
5m处,架设钢支撑,施加预心力:第二步:开挖至第二道钢支撑底面下0
5m处,架设钢支撑,施加预心力:第三步:开挖至第三道钢支撑底面下0
5m处,架设钢支撑,施加预心力:开挖至基坑底上方0
3m时,由人工开挖至基坑底部,并施工垫层等
支撑安装施工工艺流程图:测量放线→围护桩表面修凿整平→腰梁围檩施工→钢支撑吊装就位→预加轴力→钢楔锁定→下层土方开挖四、施工准备1、对基坑周围钢支撑、围檩堆放场地进行硬化处理,以满足钢支撑堆放要求,并保证钢支撑安装时吊车的工作场地
2、钢支撑、围檩等到场,准备充分并有一定的预留,以避免意外情况发生,支架加工完成数量要保证满足钢支撑架设需要
3、钢支撑进场要有相关的合格证明文件,并分批报验
4、架设钢支撑所需要的机械,如吊车、油泵、千斤项等准备工作就绪并运装正常
5、做好监测初始数据的收集准备工作,在钢支撑架设完成后及时进行数据收集
五、钢支撑的安装施工钢支撑的安装在基坑竖向平面内严格遵守分层开挖,先支撑后开挖的原则,支撑安装与土方开挖密切配合
在土方挖到钢支撑设计标高下0
5m范围内时,及时焊接围檩钢支架、架设围檩,围檩安设完后,在围檩上定出支撑-中心位置,采用十字弹线法准确定位,支撑架设采用12T龙门吊整体吊装

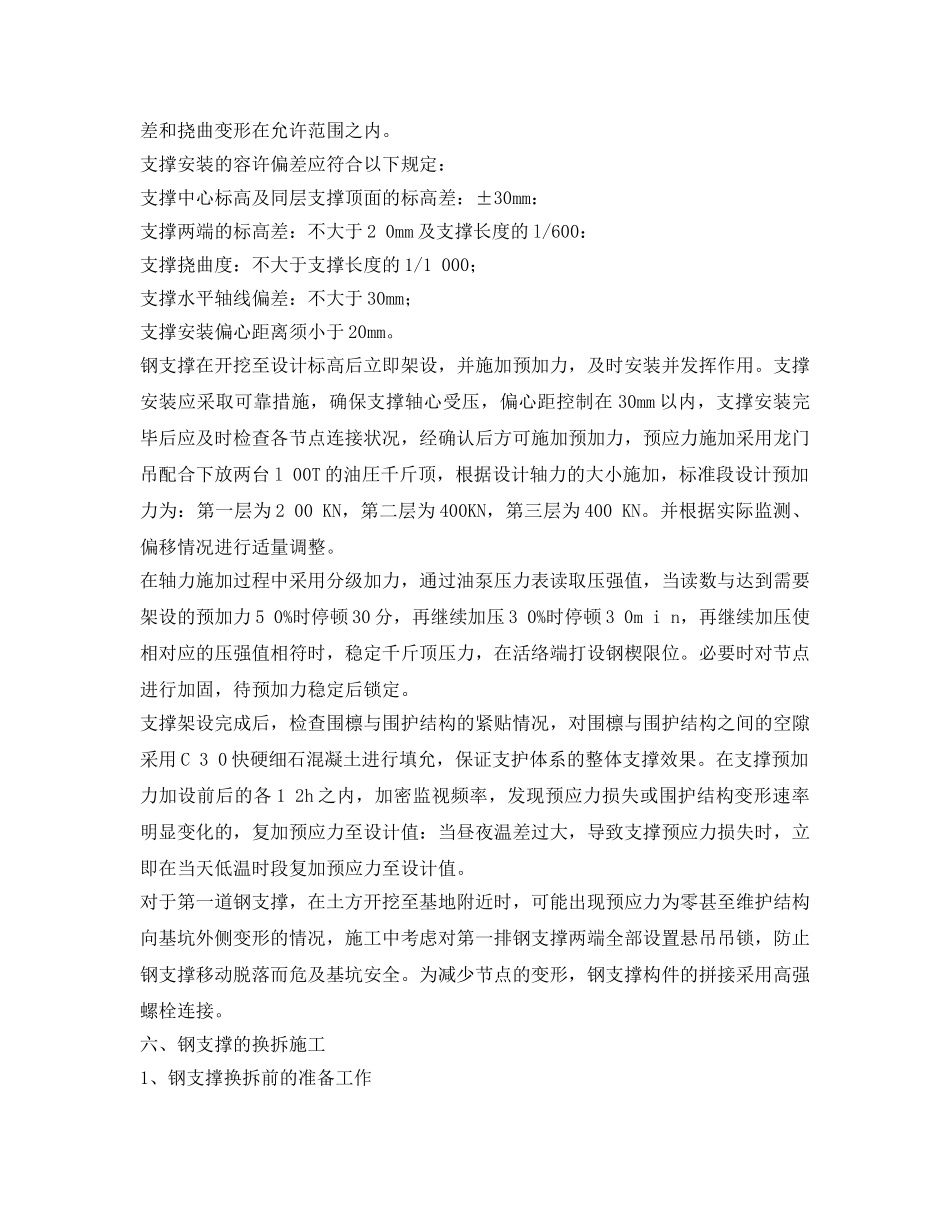

支撑架设前根据区间端面宽度提前拼装,并经检查合格,无焊伤、开裂等质量缺陷,拼装完成的钢支撑轴线偏差和挠曲变形在允许范围之内
支撑安装的容许偏差应符合以下规定:支撑中心标高及同层支撑顶面的标高差:±30mm:支撑两端的标高差:不大于20mm及支撑长度的l/6
