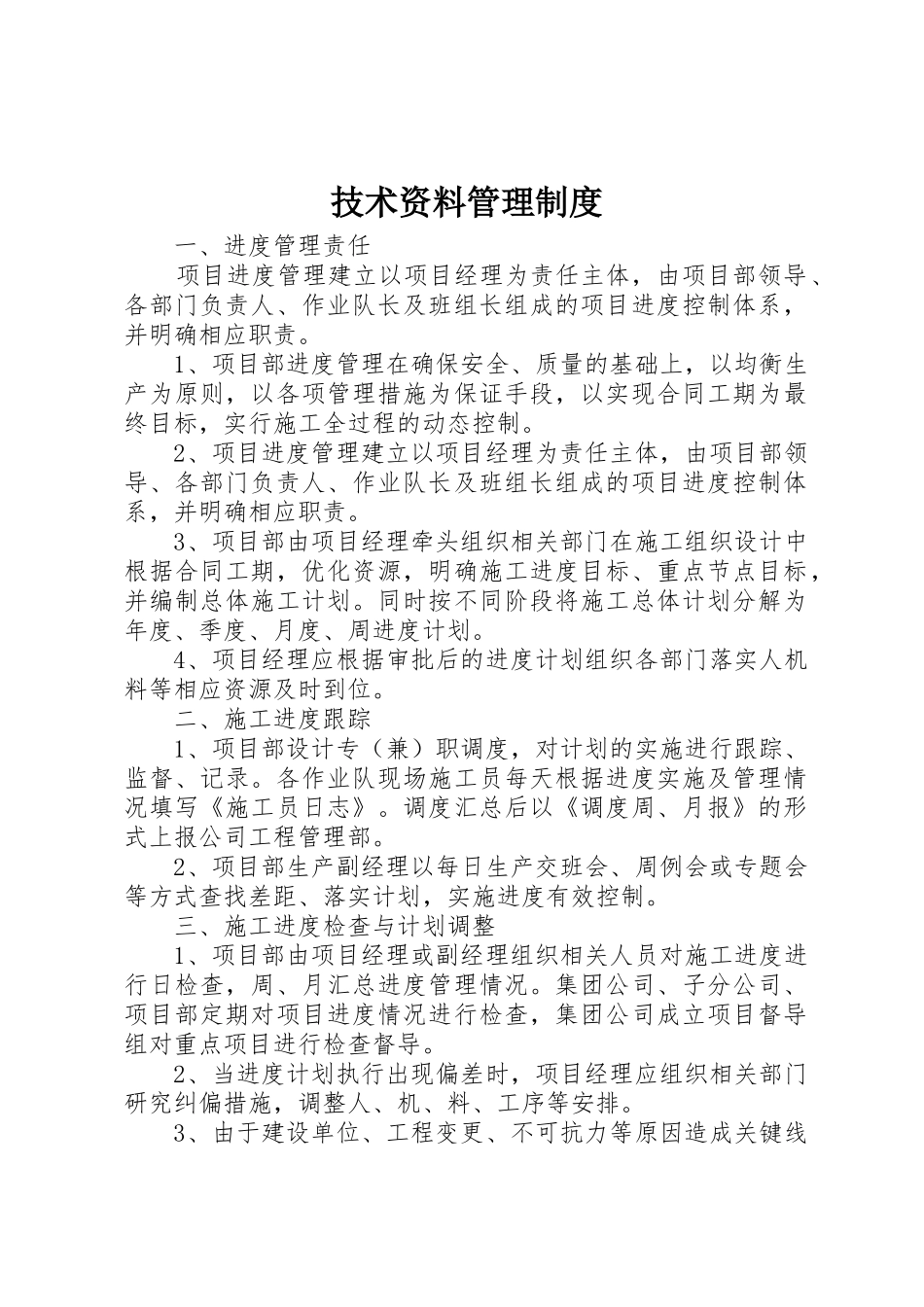

技术资料管理制度一、进度管理责任项目进度管理建立以项目经理为责任主体,由项目部领导、各部门负责人、作业队长及班组长组成的项目进度控制体系,并明确相应职责
1、项目部进度管理在确保安全、质量的基础上,以均衡生产为原则,以各项管理措施为保证手段,以实现合同工期为最终目标,实行施工全过程的动态控制
2、项目进度管理建立以项目经理为责任主体,由项目部领导、各部门负责人、作业队长及班组长组成的项目进度控制体系,并明确相应职责
3、项目部由项目经理牵头组织相关部门在施工组织设计中根据合同工期,优化资源,明确施工进度目标、重点节点目标,并编制总体施工计划
同时按不同阶段将施工总体计划分解为年度、季度、月度、周进度计划
4、项目经理应根据审批后的进度计划组织各部门落实人机料等相应资源及时到位
二、施工进度跟踪1、项目部设计专(兼)职调度,对计划的实施进行跟踪、监督、记录
各作业队现场施工员每天根据进度实施及管理情况填写《施工员日志》
调度汇总后以《调度周、月报》的形式上报公司工程管理部
2、项目部生产副经理以每日生产交班会、周例会或专题会等方式查找差距、落实计划,实施进度有效控制
三、施工进度检查与计划调整1、项目部由项目经理或副经理组织相关人员对施工进度进行日检查,周、月汇总进度管理情况
集团公司、子分公司、项目部定期对项目进度情况进行检查,集团公司成立项目督导组对重点项目进行检查督导
2、当进度计划执行出现偏差时,项目经理应组织相关部门研究纠偏措施,调整人、机、料、工序等安排
3、由于建设单位、工程变更、不可抗力等原因造成关键线路上的工期延误,应及时收集资料,在合同约定的时限内向相关单位提出工期顺延申请,并及时调整各阶段工期计划

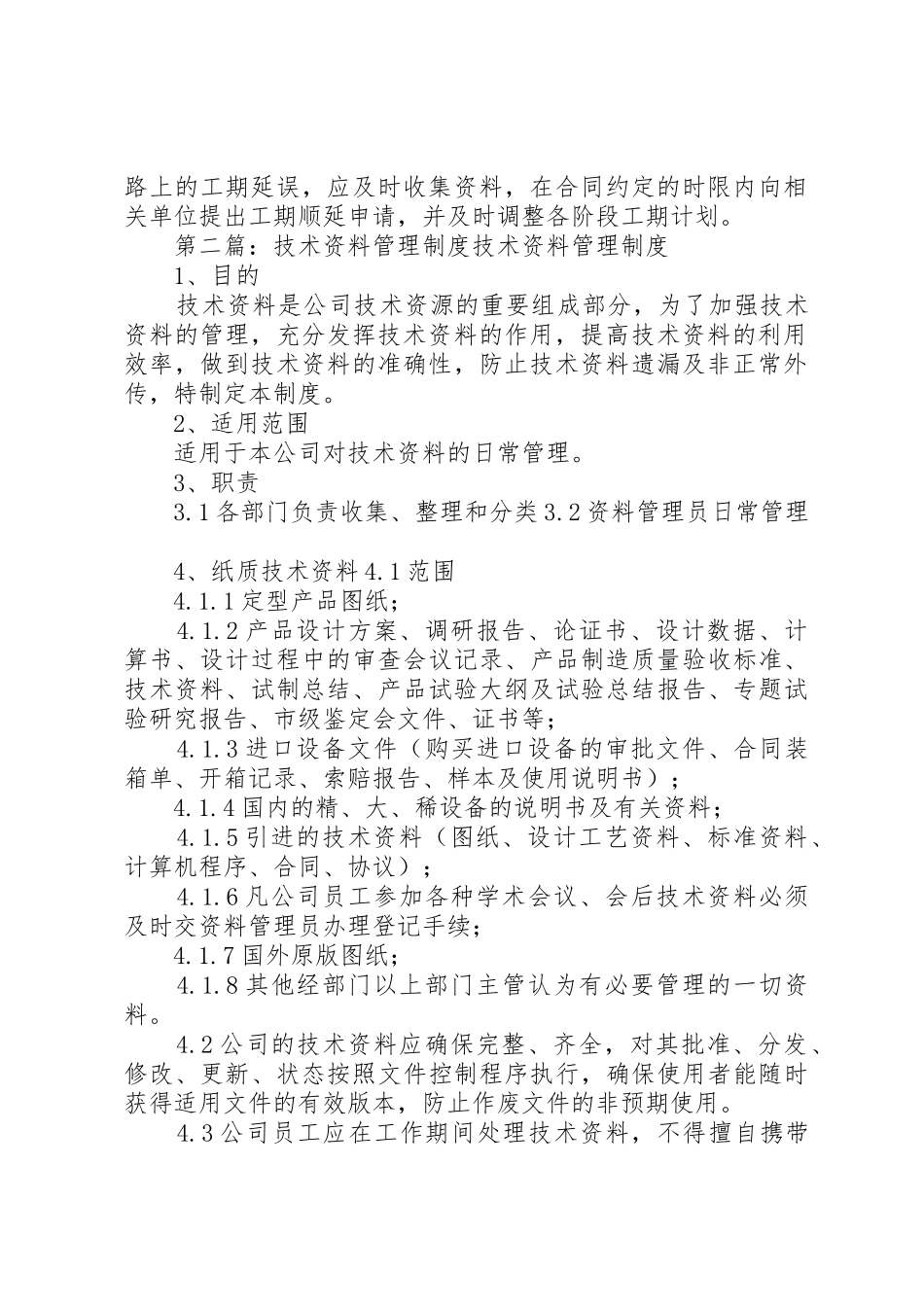

第二篇:技术资料管理制度技术资料管理制度1、目的技术资料是公司技术资源的重要组成部分,为了加强技术资料的管理,充分发挥技术资料的作用,提高技术资料的利用效率,
