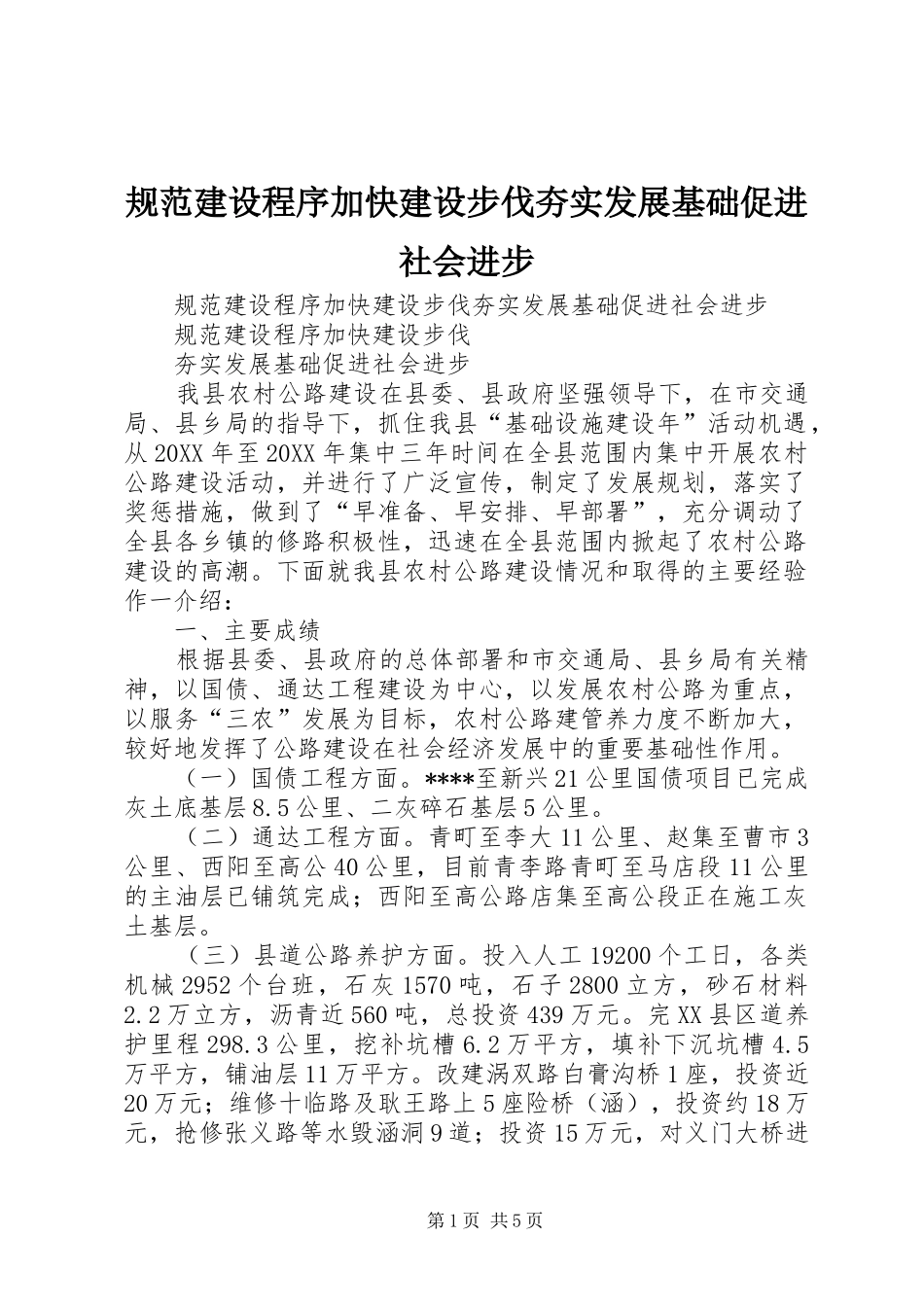

规范建设程序加快建设步伐夯实发展基础促进社会进步规范建设程序加快建设步伐夯实发展基础促进社会进步规范建设程序加快建设步伐夯实发展基础促进社会进步我县农村公路建设在县委、县政府坚强领导下,在市交通局、县乡局的指导下,抓住我县“基础设施建设年”活动机遇,从20XX年至20XX年集中三年时间在全县范围内集中开展农村公路建设活动,并进行了广泛宣传,制定了发展规划,落实了奖惩措施,做到了“早准备、早安排、早部署”,充分调动了全县各乡镇的修路积极性,迅速在全县范围内掀起了农村公路建设的高潮
下面就我县农村公路建设情况和取得的主要经验作一介绍:一、主要成绩根据县委、县政府的总体部署和市交通局、县乡局有关精神,以国债、通达工程建设为中心,以发展农村公路为重点,以服务“三农”发展为目标,农村公路建管养力度不断加大,较好地发挥了公路建设在社会经济发展中的重要基础性作用
(一)国债工程方面
****至新兴21公里国债项目已完成灰土底基层8
5公里、二灰碎石基层5公里
(二)通达工程方面
青町至李大11公里、赵集至曹市3公里、西阳至高公40公里,目前青李路青町至马店段11公里的主油层已铺筑完成;西阳至高公路店集至高公段正在施工灰土基层
(三)县道公路养护方面
投入人工19200个工日,各类机械2952个台班,石灰1570吨,石子2800立方,砂石材料2
2万立方,沥青近560吨,总投资439万元
完XX县区道养护里程298
3公里,挖补坑槽6
2万平方,填补下沉坑槽4
5万平方,铺油层11万平方
改建涡双路白膏沟桥1座,投资近20万元;维修十临路及耿王路上5座险桥(涵),投资约18万元,抢修张义路等水毁涵洞9道;投资15万元,对义门大桥进第1页共5页行了质量检测,保障了县道的安全通行
(四)乡村公路养护方面
新改建村级公路588
8公里(其中砂石路524
9公里,油路54
3公里,水泥路9
